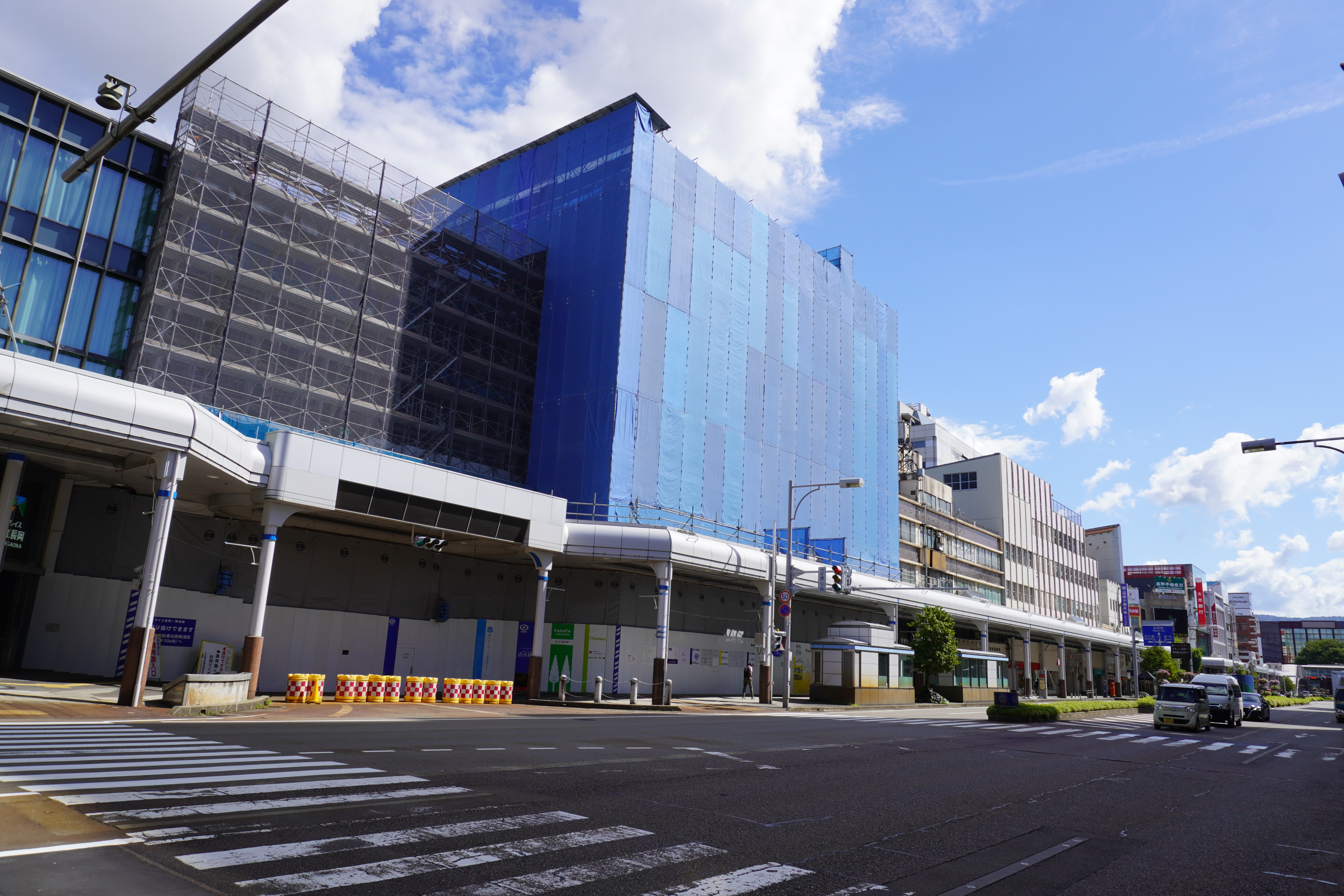

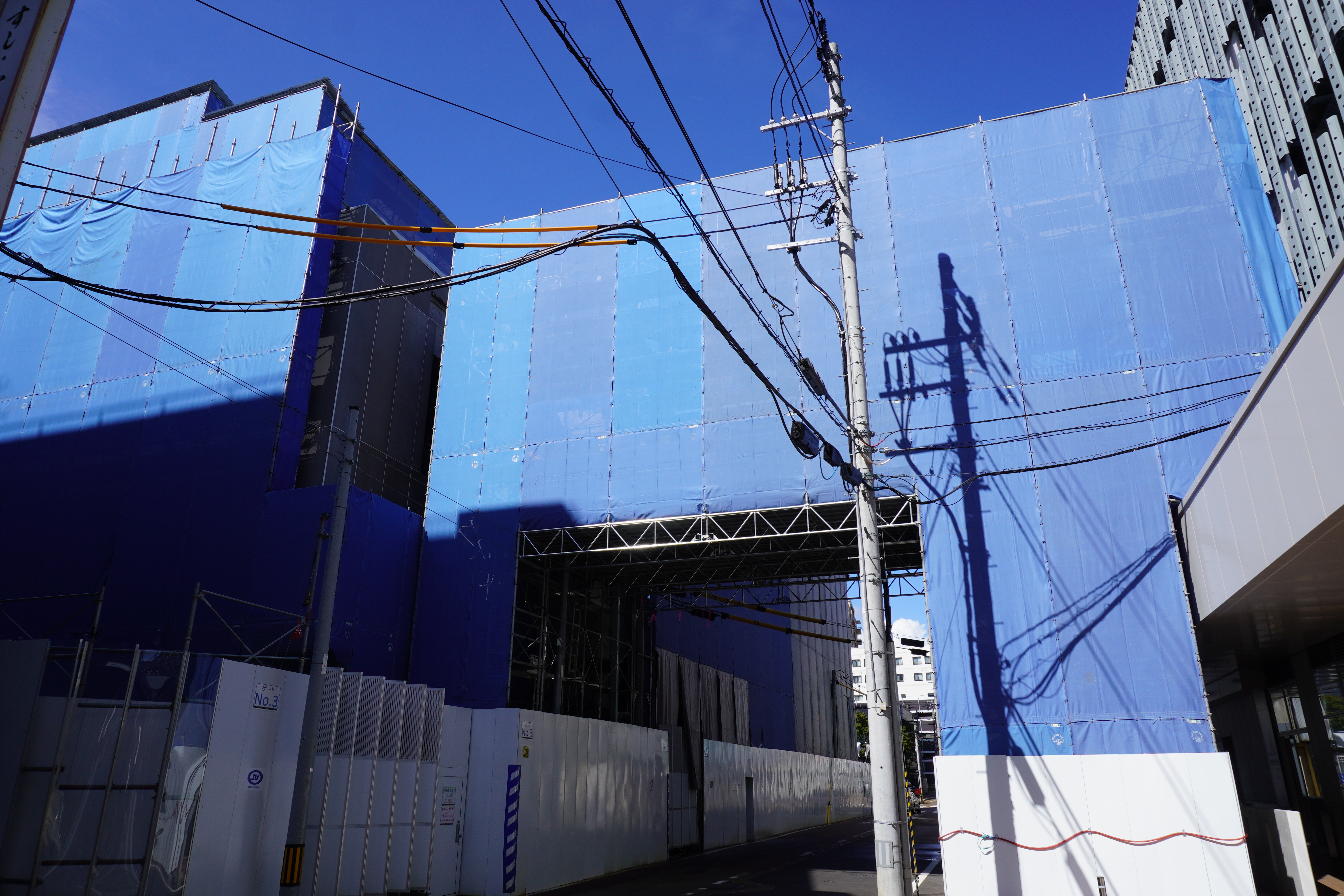

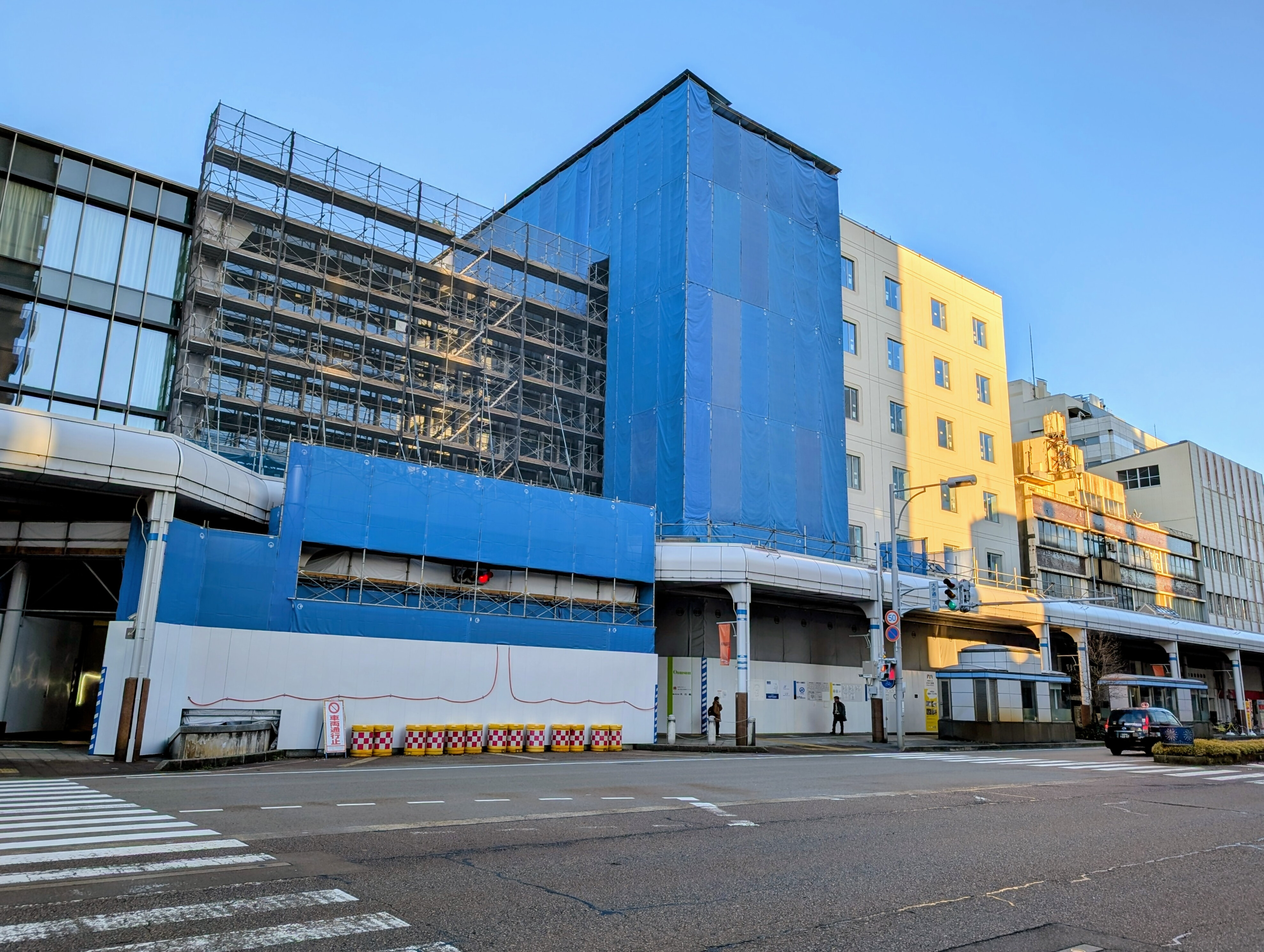

現在の工事状況

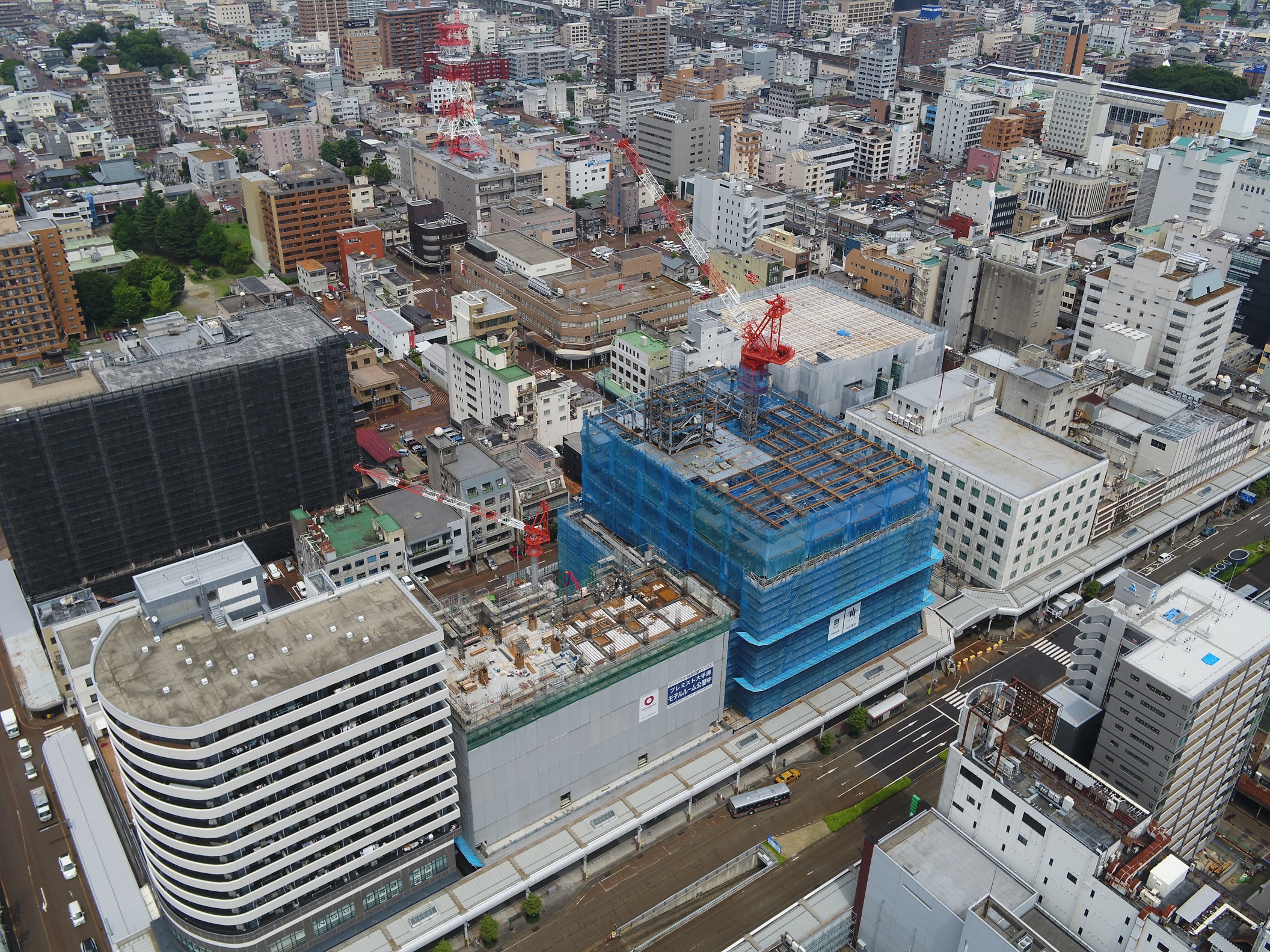

令和7年4月 撮影

令和7年4月撮影のB街区建物写真

B街区はパッサージュ棟の鉄骨建方工事がスタートしました。
既存建物の解体工事やリノベーション工事、連絡棟の建築工事も進めています。

令和7年1月 撮影

令和7年1月撮影のB街区建物写真

米百俵プレイス西館と東館を繋ぐパッサージュ棟建築工事がスタートしました。
米百俵プレイス東館と北館を繋ぐ連絡棟建築工事もスタートしました。
既存建物の解体工事は完了に向けた仕上げ斫りを進めています。
新築工事に向けた仮設工事や耐震改修工事も進めています。

令和6年11月 撮影

令和6年11月撮影のB街区建物写真

B街区既存建物の解体工事として、ペントハウス階等の躯体や内装撤去を行いました。
新築工事に向けた仮設工事や耐震改修工事もスタートしました。

令和6年9月 撮影

令和6年9月撮影のB街区建物写真

B街区既存建物全面の足場組立が完了し、解体工事として、外壁撤去や地下の設備機器撤去搬出等を行いました。
また、廃道部の電柱撤去を行いました。

令和6年7月 撮影

令和6年7月撮影のB街区建物写真

B街区既存建物の西面、北面、東面で足場組立を行い、建物の外装や内装、アスベスト等の撤去工事がスタートしました。

令和6年4月 撮影

令和6年4月撮影のB街区建物写真

B街区建物の解体・建築工事に向けた準備工や建物周辺の仮囲い設置工事を行いました。

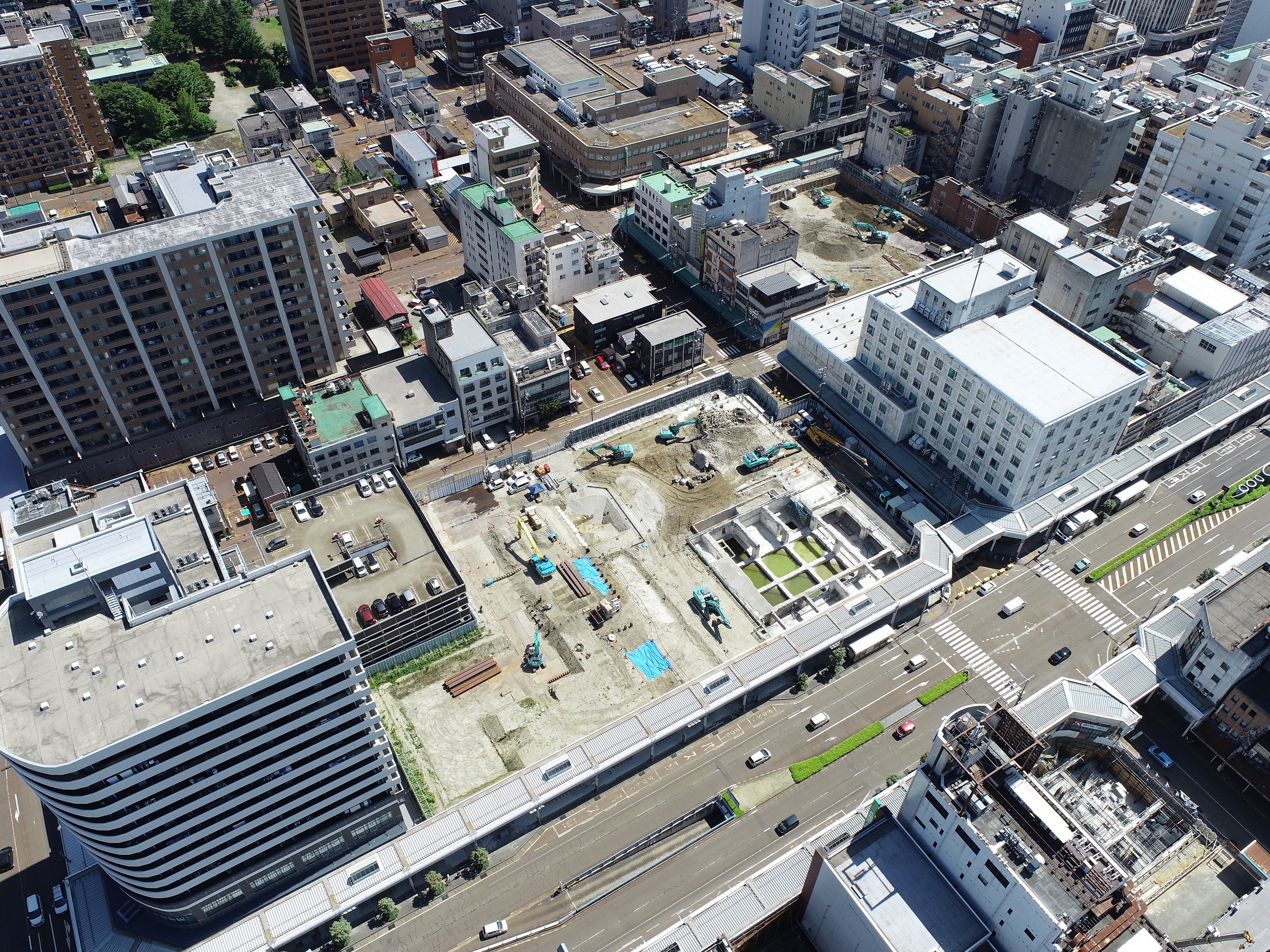

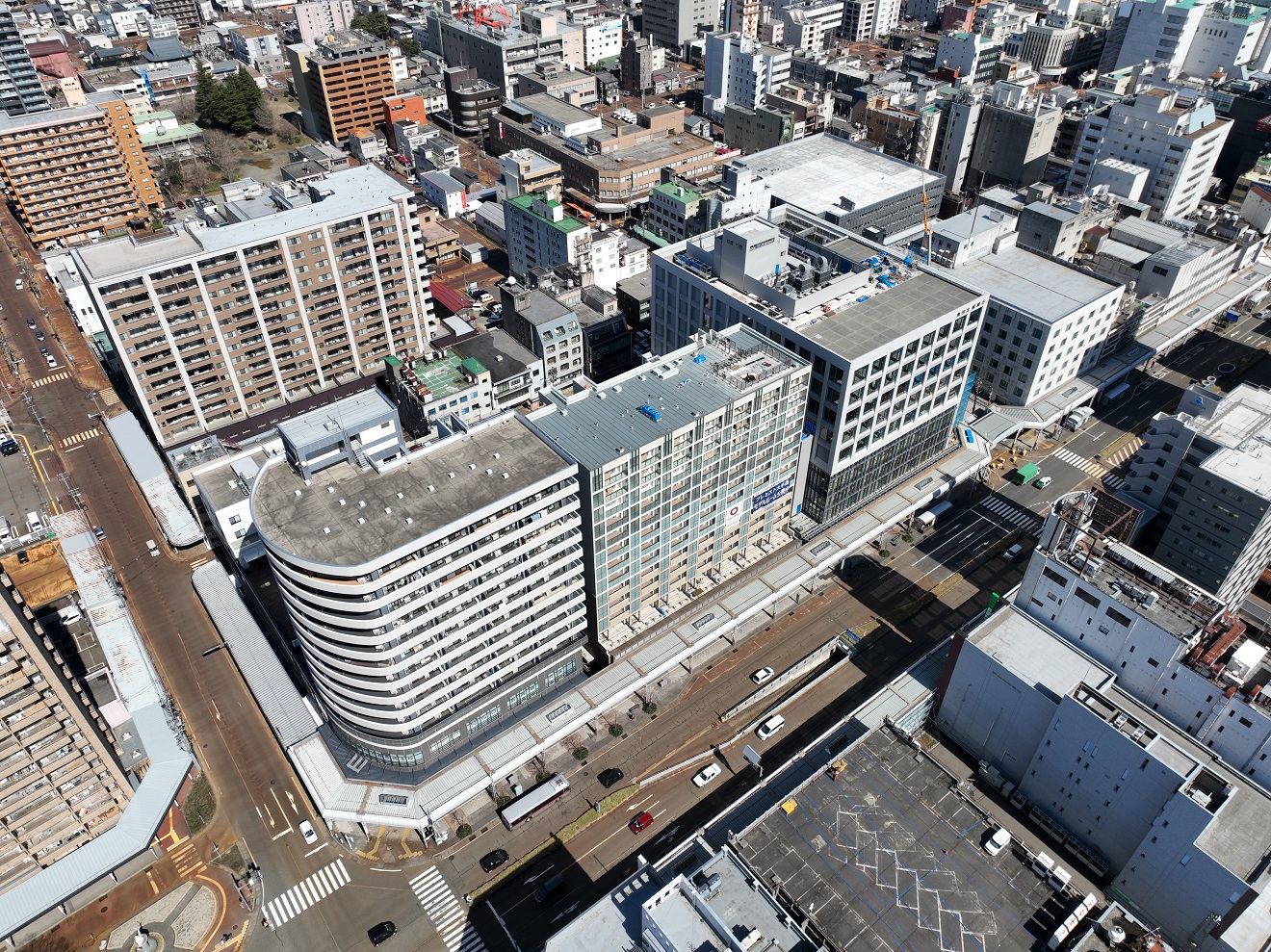

令和5年5月 撮影

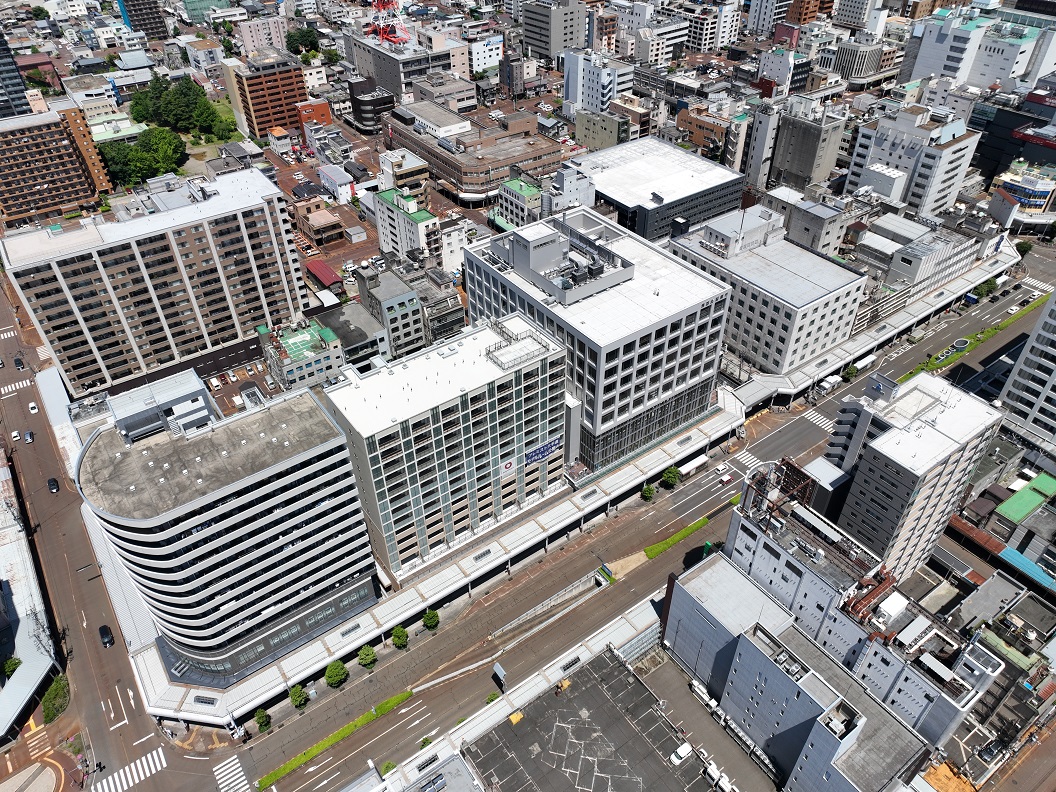

令和5年5月撮影の地区全体の航空写真

プレミスト大手通(A-1街区・地上14階建て)は、一部内装・外構工事を残し概ね建築工事が完了し、7月末の竣工を予定しています。
米百俵プレイス西館(A-2街区・地上10階建て)は、概ね建築工事が完了し、6月末の竣工を予定しています。現在7月22日の「米百俵プレイス ミライエ」先行オープンに向けて、準備作業を進めています。
米百俵プレイス北館(C街区・地上5階建て)は、6月2日に竣工しました。現在北館に入居するテナントの内装工事を行っています。なお、米百俵プレイス駐車場は6月23日オープン予定です。

令和5年3月 撮影

令和5年3月撮影の地区全体の航空写真

プレミスト大手通(A-1街区・地上14階建て)は、躯体の内装工事及び敷地内の外構工事を進めています。これに並行して3月上旬から立体駐車場の工事に着手しており、7月末の竣工を予定しています。
米百俵プレイス西館(A-2街区・地上10階建て)は、引き続き躯体の外装・内装工事及び敷地内の外構工事を進めており、6月末の竣工を予定しています。
米百俵プレイス北館(C街区・地上5階建て)は、引き続き躯体の内装工事及び敷地内の外構工事を進めており、6月初旬の竣工を予定しています。

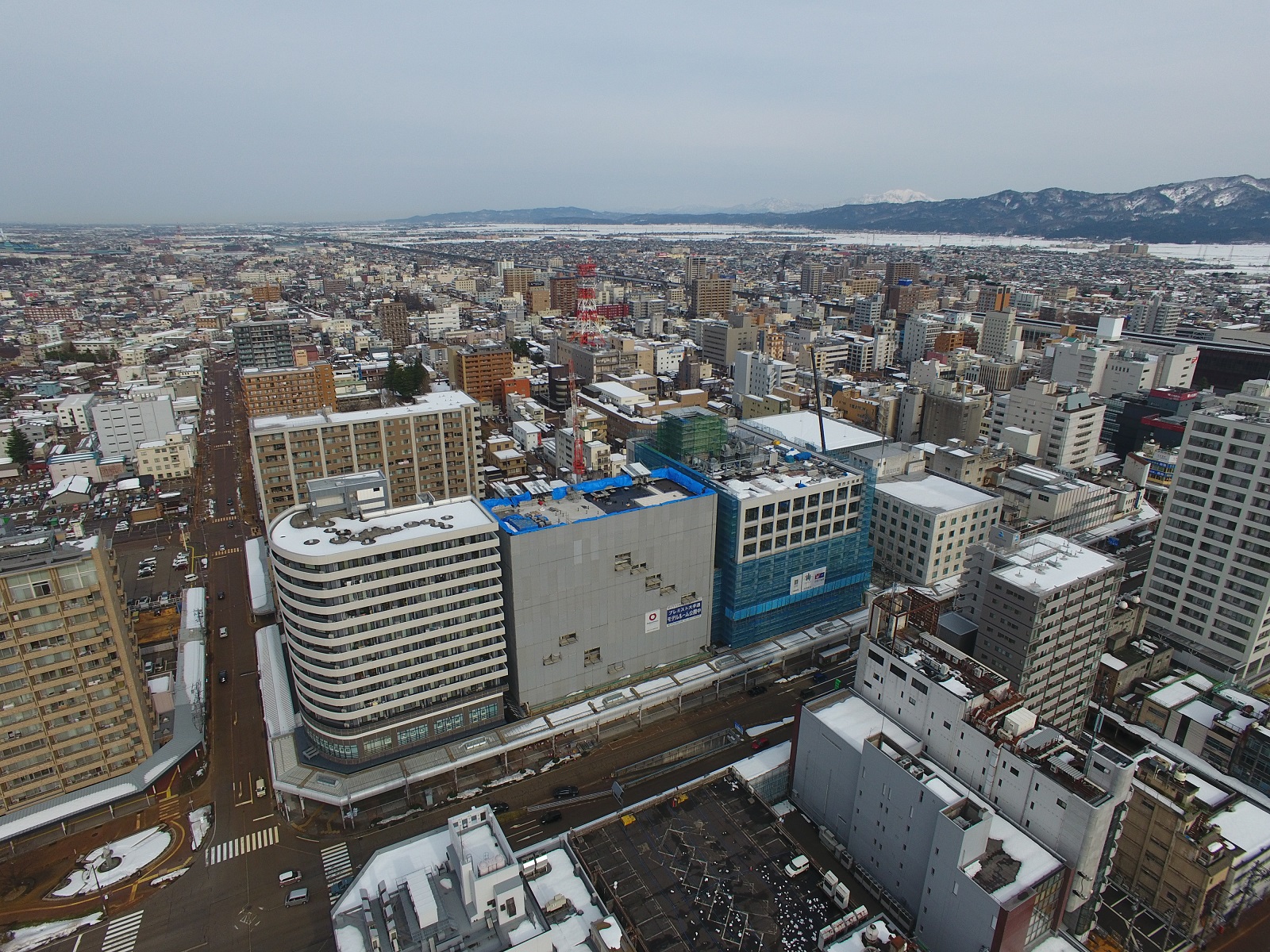

令和5年1月 撮影

令和5年1月撮影の地区全体の航空写真

プレミスト大手通(A-1街区・地上14階建て)は、昨年11月に14階までの躯体工事が完了し、現在は躯体の外装・内装工事及び外構工事を進めています。3月からは立体駐車場の工事に着手する予定です。
米百俵プレイス西館(A-2街区・地上10階建て)は、10階までの鉄骨建方工事が完了し、現在は躯体の外装・内装工事を進めています。タワークレーンは無事に役目を終えて解体されました。1月からは敷地内の外構工事に着手しています。
米百俵プレイス北館(C街区・地上5階建て)は、引き続き躯体の外装・内装工事及び敷地内の外構工事を進めています。

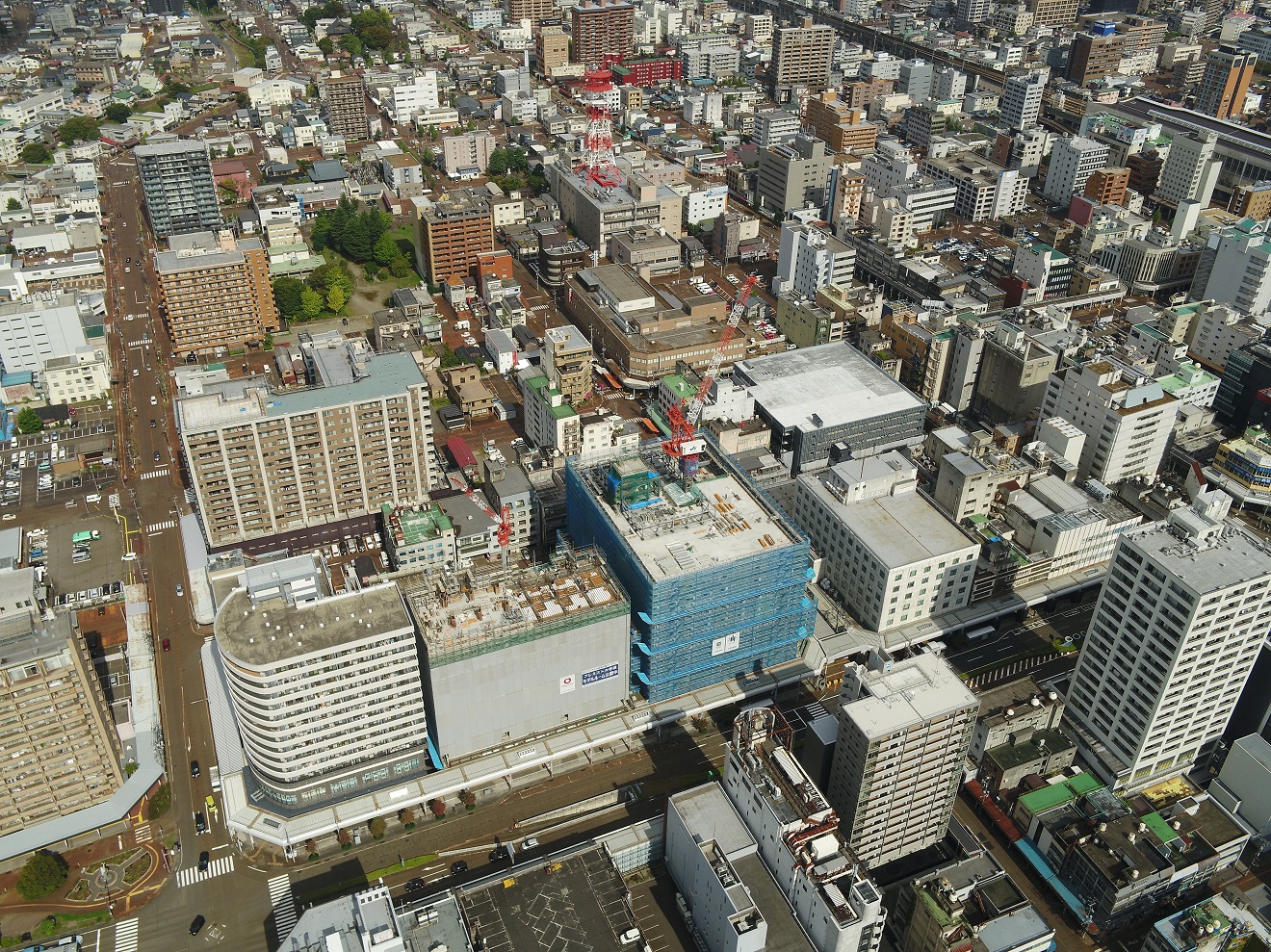

令和4年10月 撮影

令和4年10月撮影の地区全体の航空写真

プレミスト大手通(A-1街区・地上14階建て)は、最上階の14階を工事中です。これと並行して、躯体の内装・外装工事を進めています。
米百俵プレイス西館(A-2街区・地上10階建て)は、屋上階のコンクリート打設工事と並行して、躯体の内装・外装工事を進めています。
米百俵プレイス北館(C街区・地上5階建て)は、躯体の内装・外装工事及び敷地の外構工事を施工中です。

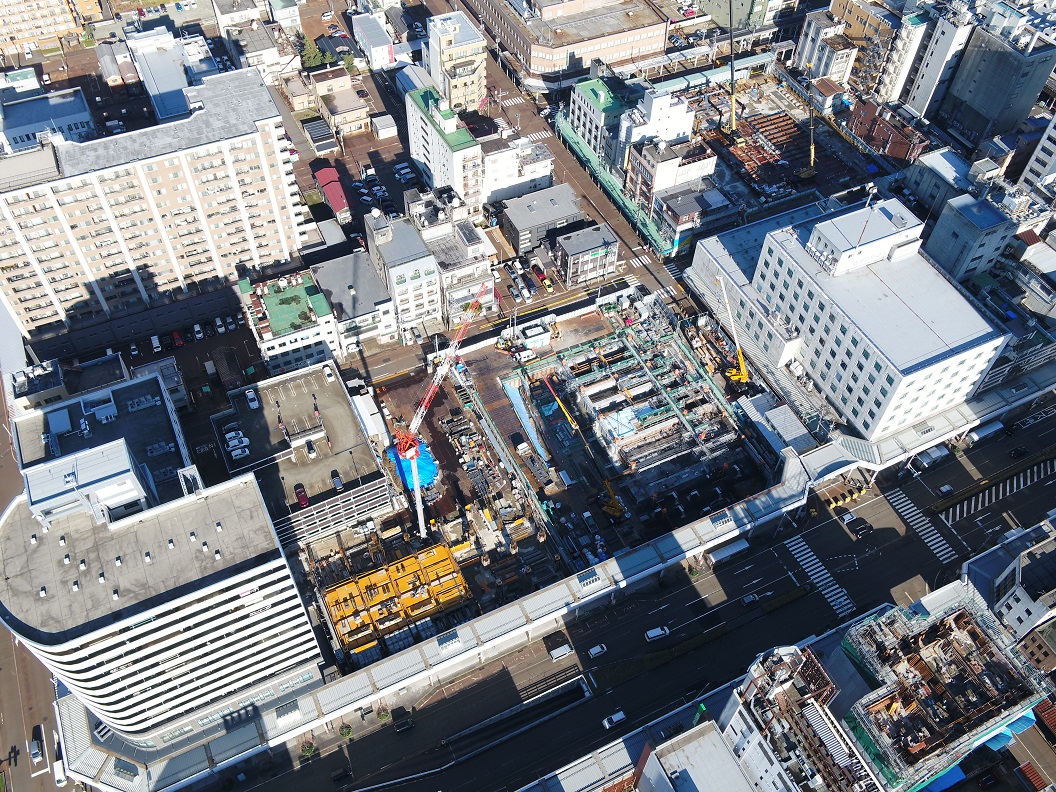

令和4年8月 撮影

令和4年8月撮影の地区全体の航空写真

プレミスト大手通(A-1街区・地上14階建て)は、11階まで施工中で、躯体工事は11月末の完成予定です。
米百俵プレイス西館(A-2街区・地上10階建て)は、10階及び屋上塔屋の鉄骨建方工事が完成しています。
現在、各階のスラブコンクリート打設工事と並行して躯体の内装・外装工事を進めています。
米百俵プレイス北館(C街区)については、躯体の内装・外装工事及び駐車場仕上げ工事を施工中です。

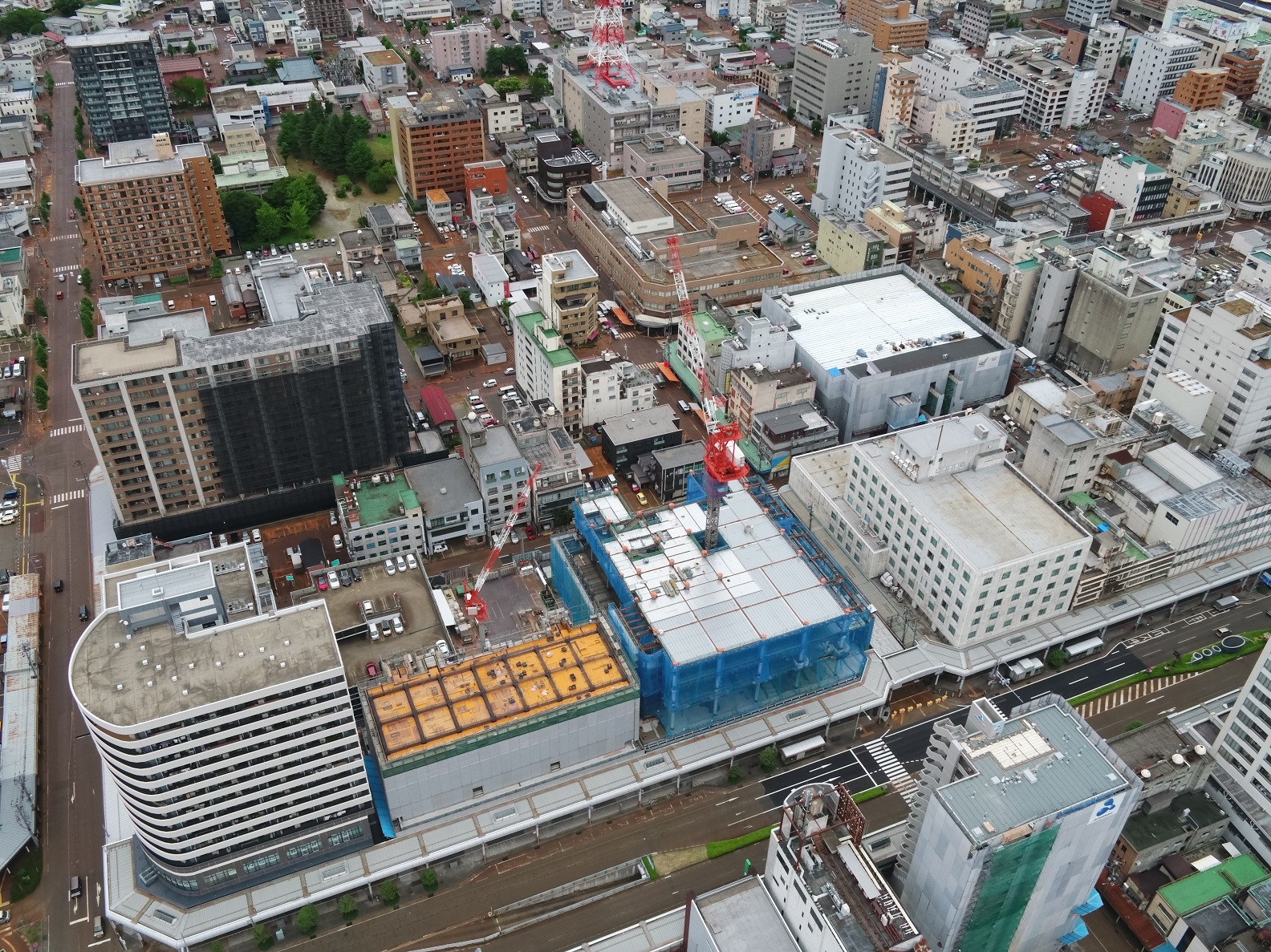

令和4年6月 撮影

令和4年6月撮影の地区全体の航空写真

A-1街区(地上14階建て)は7階まで、A-2街区(地上10階建て)も7階まで施工中です。
A-1街区の地上躯体工事は11月末、A-2街区の鉄骨建方工事は8月上旬の完成予定です。
また、各階のスラブコンクリート打設工事も並行して進めています。
C街区については各階のスラブコンクリートの打設が完了し、内装・外装工事を施工中です。

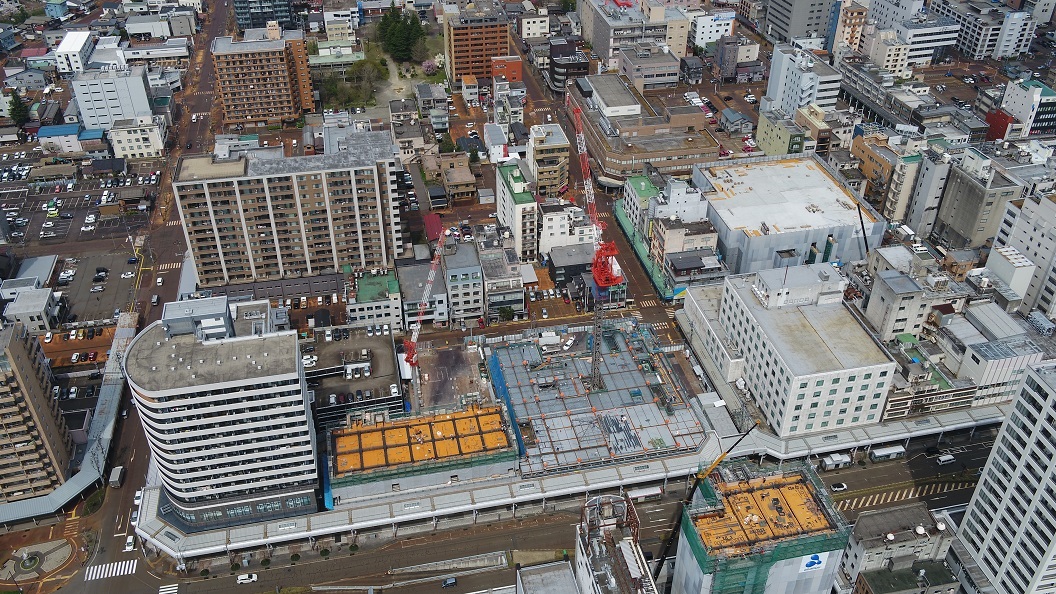

令和4年4月 撮影

令和4年4月撮影の地区全体の航空写真

A-1街区は地上躯体工事を5階まで、A-2街区は鉄骨建方工事を3階まで施工中です。
C街区については鉄骨建方工事が完了し、各階のスラブコンクリートを打設中です。

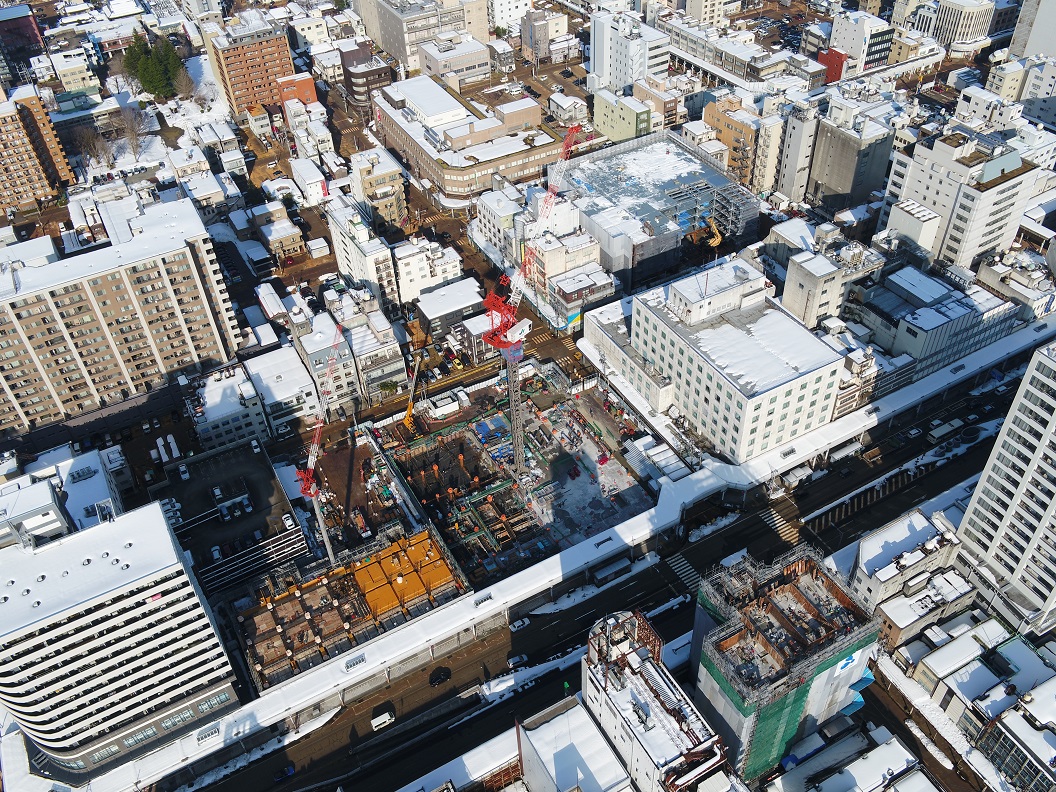

令和4年2月 撮影

令和4年2月撮影の地区全体の航空写真

A-1街区、A-2街区ではタワークレーンを使用しての建築工事が行われています。
大雪でも除雪作業をしながら工事を進めています。

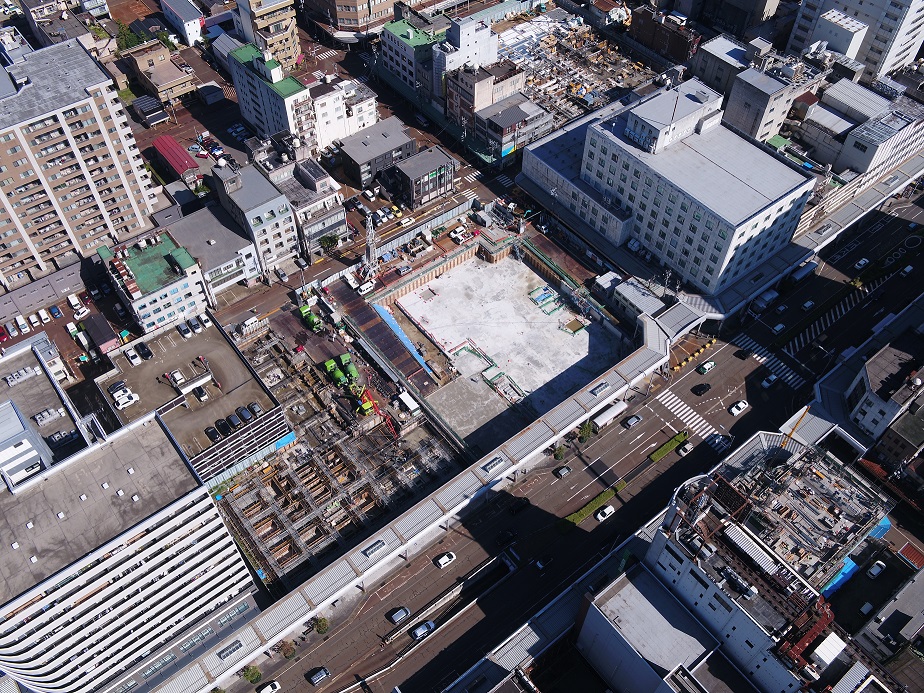

令和3年12月 撮影

令和3年12月撮影の地区全体の航空写真

A-1街区、A-2街区及びC街区ともに、建築工事がスタートしました。

令和3年10月 撮影

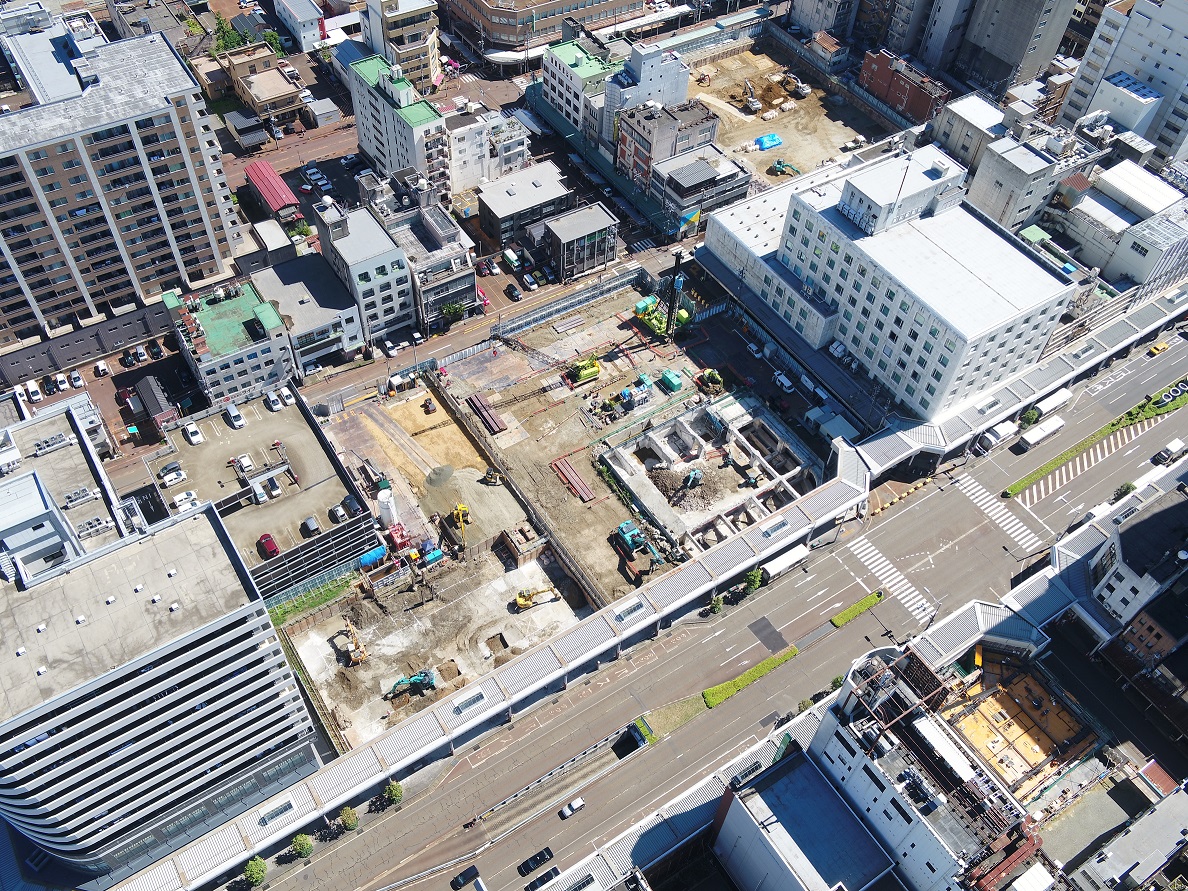

令和3年10月撮影の地区全体の航空写真

A-1街区、A-2街区及びC街区ともに、12月以降の建築工事に向け、現在基礎工事を進めています。

令和3年8月 撮影

令和3年8月撮影の地区全体の航空写真

令和3年8月からC街区(写真右奥)の建築工事も着工しました。
A-1街区及びA-2街区も引き続き建築工事を進めています。

令和3年6月 撮影

令和3年5月撮影の地区全体の航空写真

令和3年5月からA-1街区及びA-2街区の建築工事が着工しました。
今後基礎工事を進めていきます。

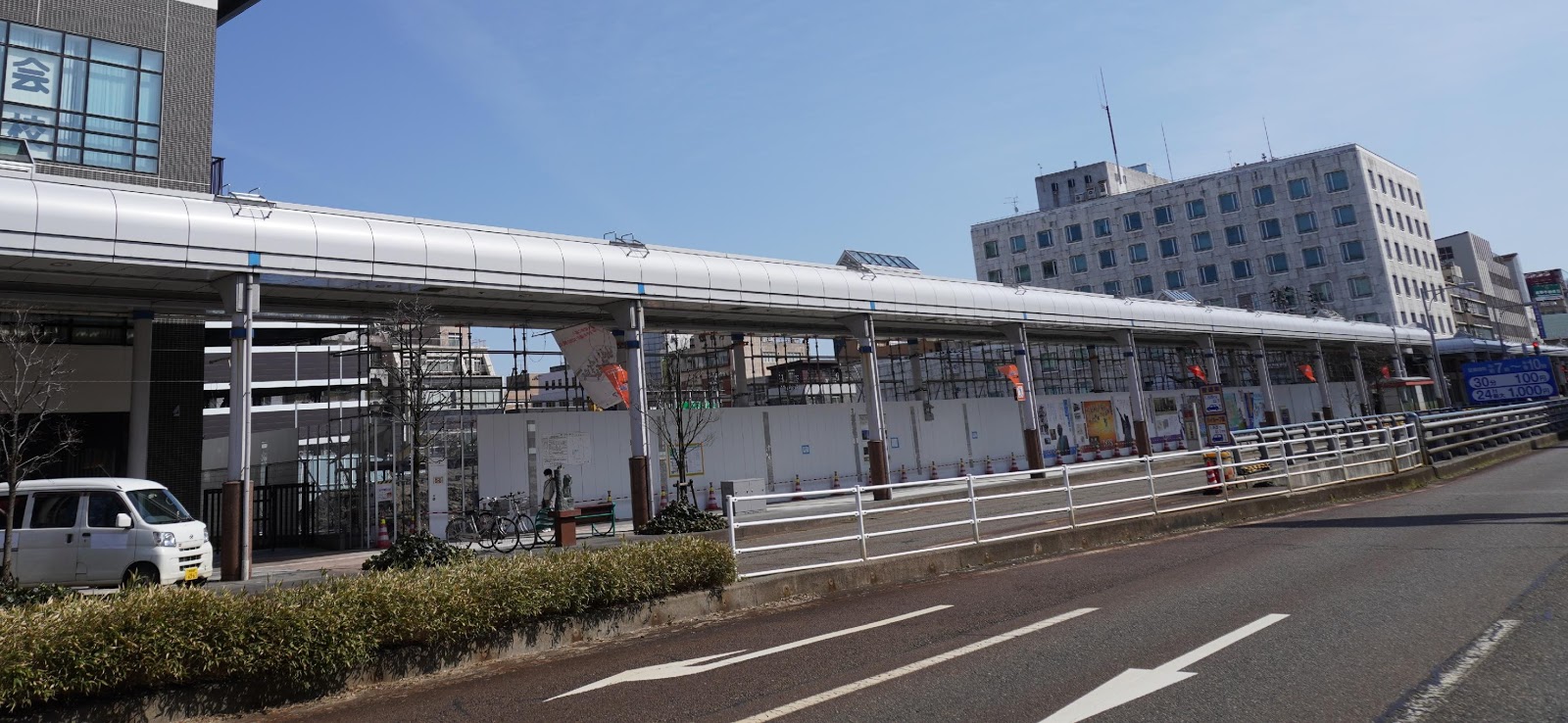

令和3年3月 撮影

令和3年3月撮影のA街区の建物解体後の写真

令和2年5月から進めてきたA-1街区及びA-2街区の解体工事が令和3年2月末に完了しました。
解体後の発掘調査では、当時の堀跡や屋敷で使用されていた茶碗や履物等も確認されました。

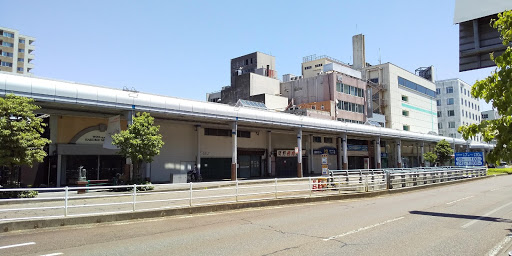

令和2年6月 撮影

令和2年6月撮影のA街区従前の写真

A街区従前の様子です。長年にわたり大手通の賑わいを支えてきた老舗店舗や子ども達の学びの場である学習塾、地域商業を支える商工会議所等が並んでいました。
