事業の記録
歩行者専用道路の整備(土地区画整理事業)
2015/03掲載
平成19年6月
整備前(7号線・大名小路側より)
平成21年5月
整備前(8号線・大名小路側より)
平成25年11月
整備中(8号線・補助98号線側より)
平成25年11月
整備中(6号線)
平成26年4月
竣工(7号線)
平成26年4月
竣工(6号線)
平成26年4月22日
歩行者専用道開通式(中央:千代田区長)
第2次再開発ビル建築(市街地再開発事業)
2012/10掲載
平成21年9月
経団連会館、日経新聞社、JAビルの解体
平成22年4月

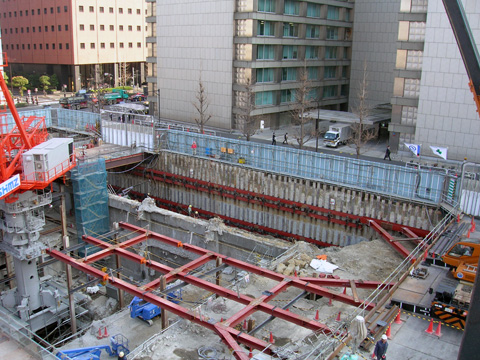

第2次再開発ビル建築着工
平成23年4月
ノースタワー地下4階工事
サウスタワー地上9階工事
平成23年7月

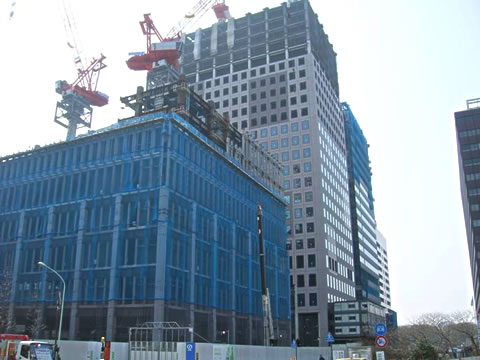

ノースタワー地上5階工事
サウスタワー地上21階工事

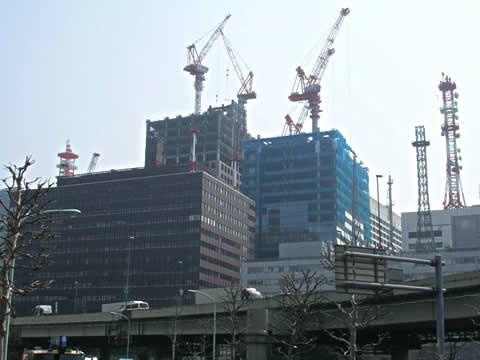

平成23年10月
ノースタワー地上23階工事
サウスタワー地上34階工事
平成24年1月

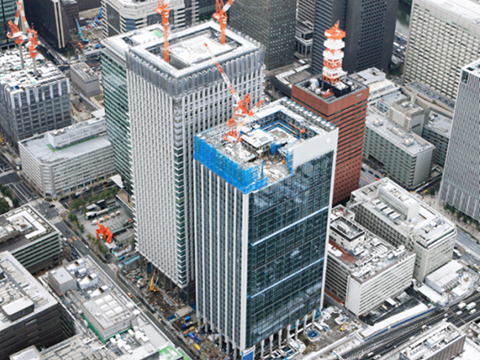

ノースタワー地上30階工事
サウスタワーPH階工事
平成24年10月

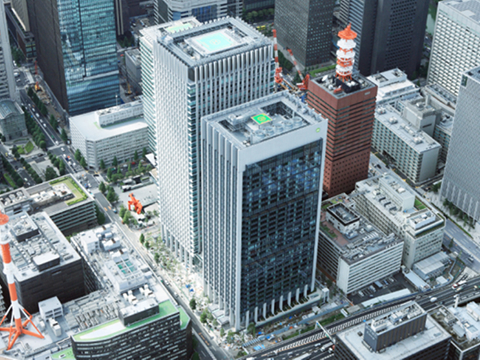

第2次再開発ビル竣工
位置指定道路の廃止(土地区画整理事業)
2015/03掲載
平成21年4月下旬
公庫ビル前より廃止前
平成21年5月中旬
公庫ビル前より一部廃止後
平成25年11月
日比谷通り側より 全部廃止後
平成21年4月下旬
大名小路方面より廃止前
平成21年5月上旬
大名小路方面より一部廃止後
合同庁舎跡地1・2号館解体(土地有効利用事業)
2009/03掲載

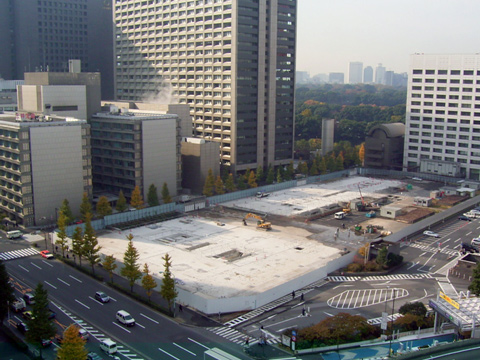

着工前(平成17年6月上旬)
仮囲い設置
平成17年7月中旬
(内装解体・足場防音パネル設置)

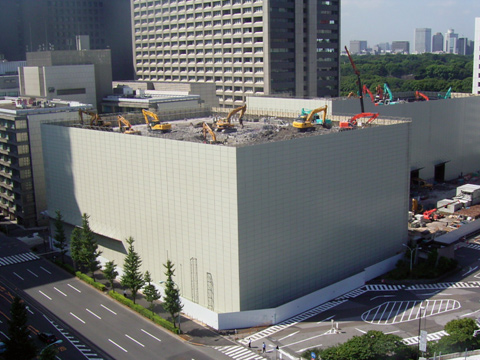

平成17年9月中旬(9階取壊し)
平成17年10月中旬(4階取壊し)
平成17年11月中旬(1階取壊し)
平成17年12月上旬

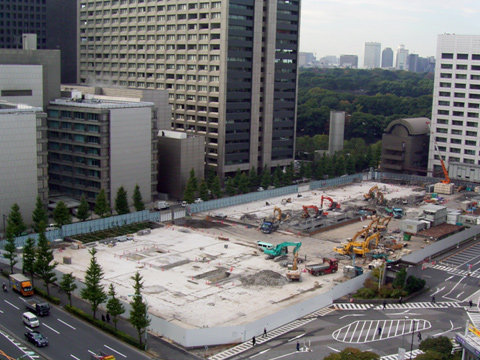

(地上及び地下階片付)
第1,2号館上部解体工事完了
(平成17年12月末)
地下部解体
地下部解体
第1次再開発ビル建築(市街地再開発事業)
2009/03掲載

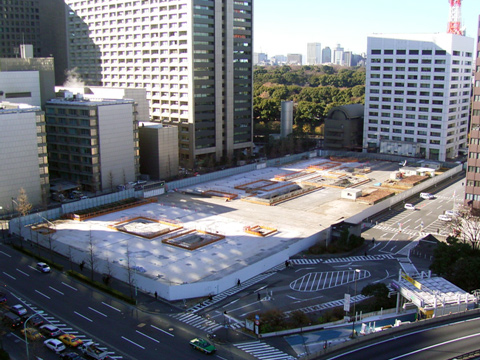

平成19年9月時点 南東側
平成20年3月時点 北側
平成20年3月時点 北東側
平成20年3月時点 北西側
平成21年3月時点 南西側
平成21年3月時点 南東側
平成21年3月時点 北西側
「地下埋設物の移設(土地区画整理事業)」
2009/03掲載

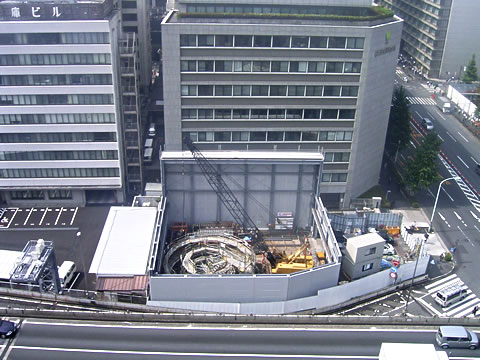

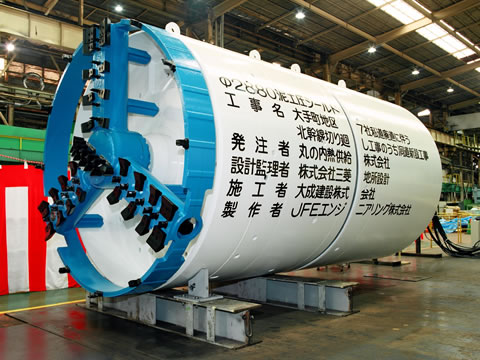

シールドマシン

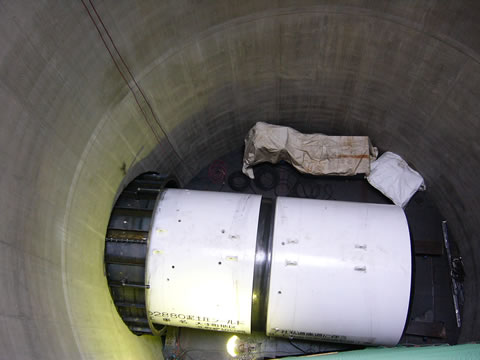

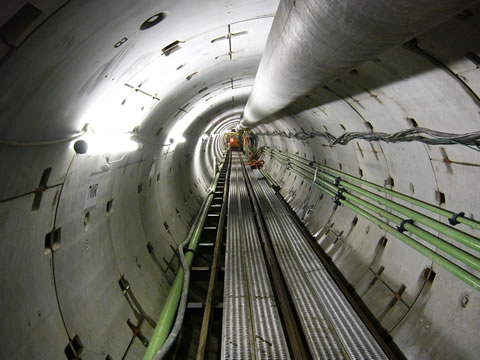

シールド坑内(施工中)
マシン投入中

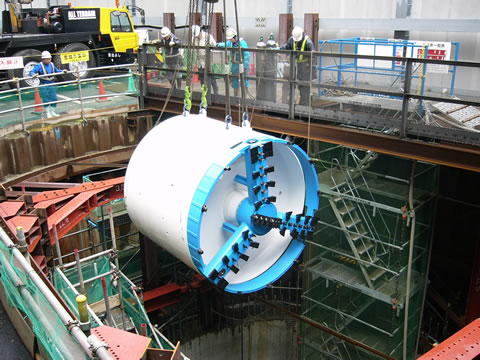

マシン投入完了
第1立坑 施工状況
