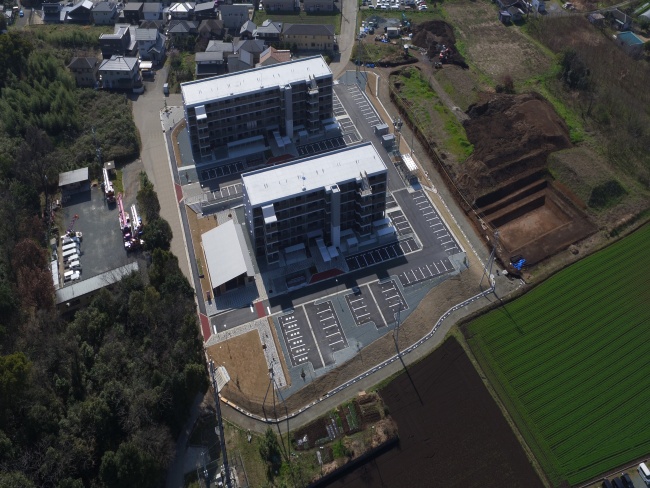

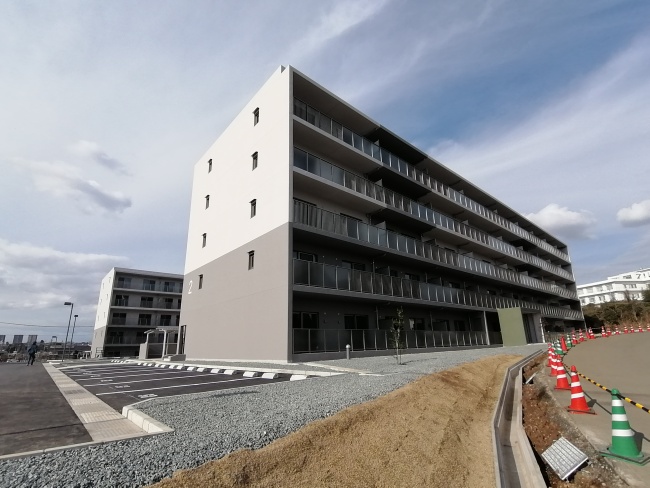

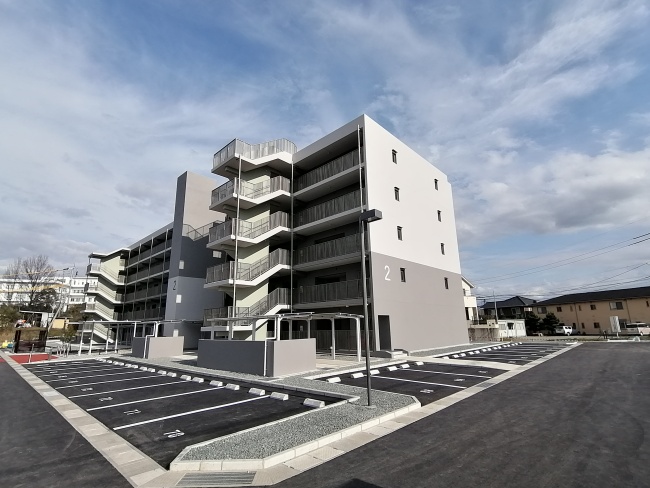

益城町広安西A工区 建物の状況

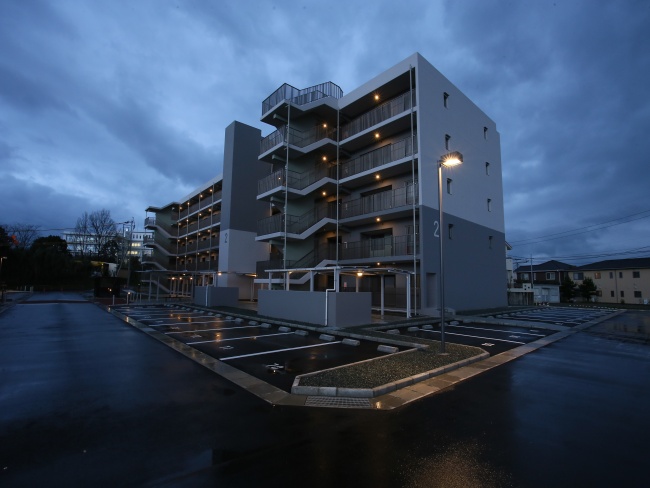

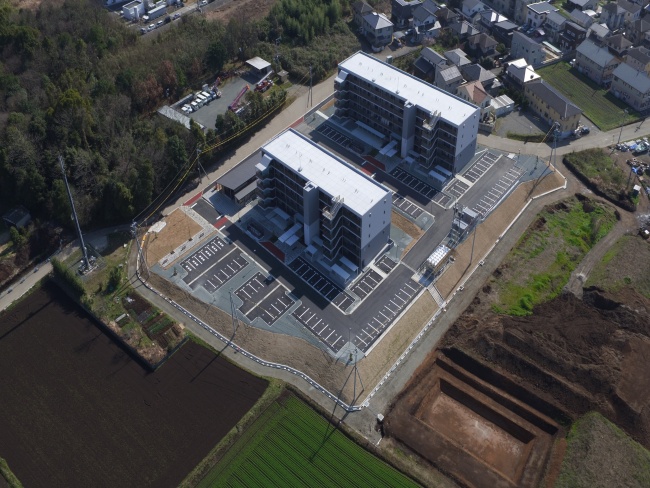

広崎第2団地

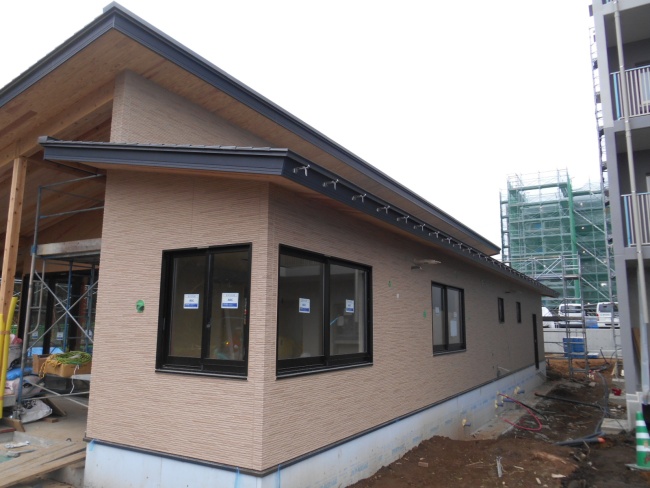

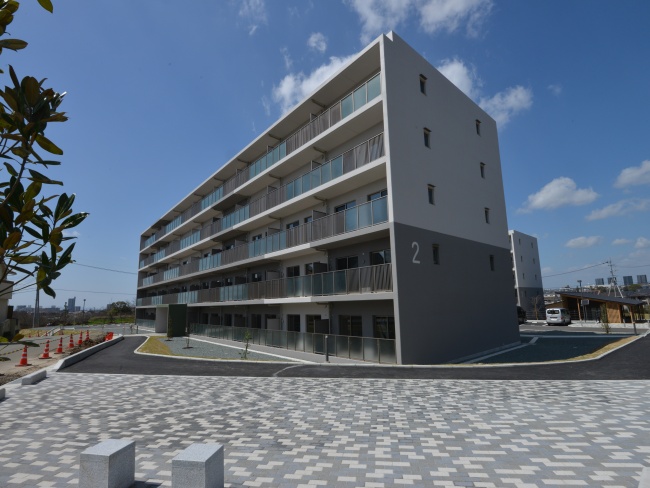

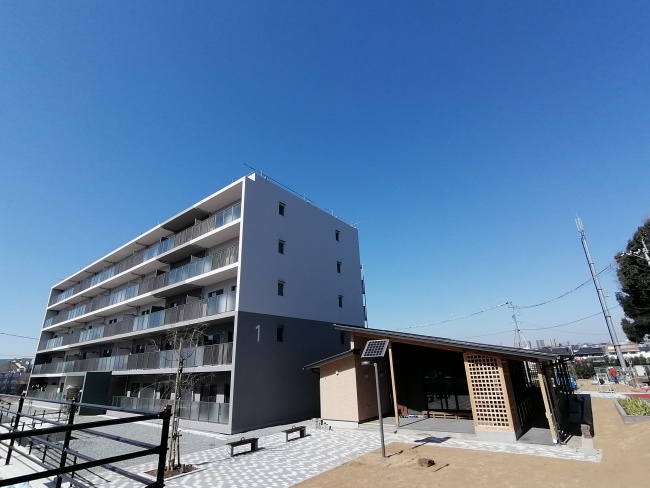

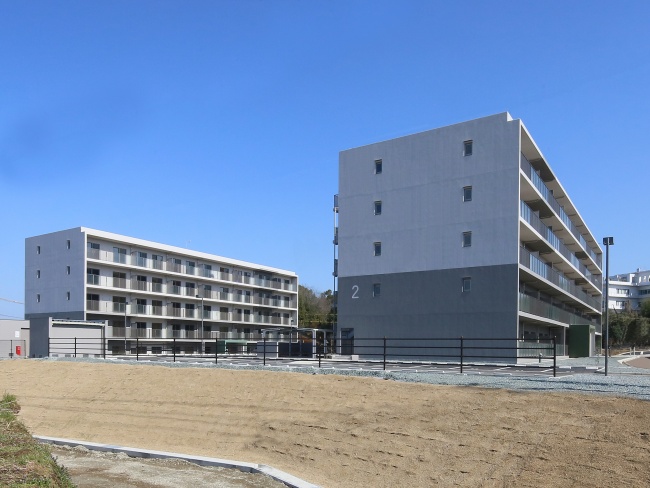

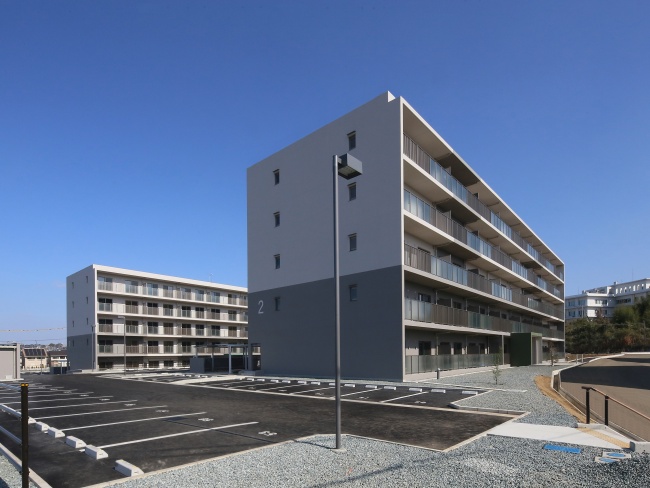

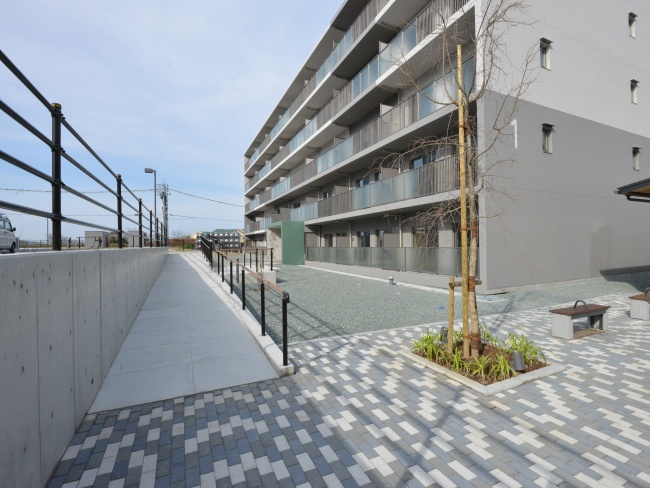

令和2年3月 竣工写真(建物外観)

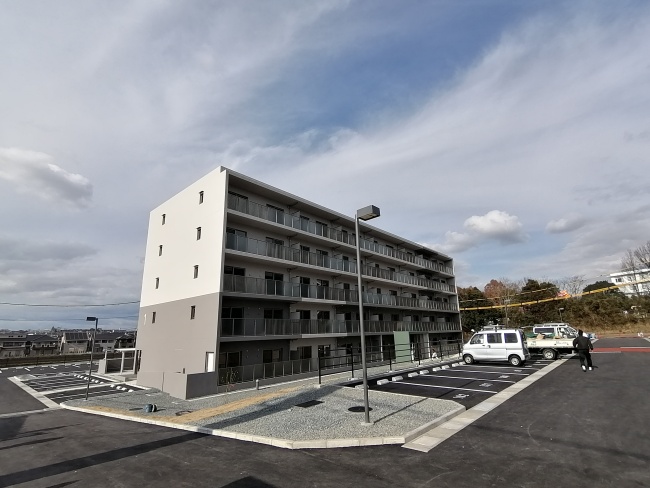

令和2年3月 竣工写真(建物外観)
令和2年3月 竣工写真(北面外観)

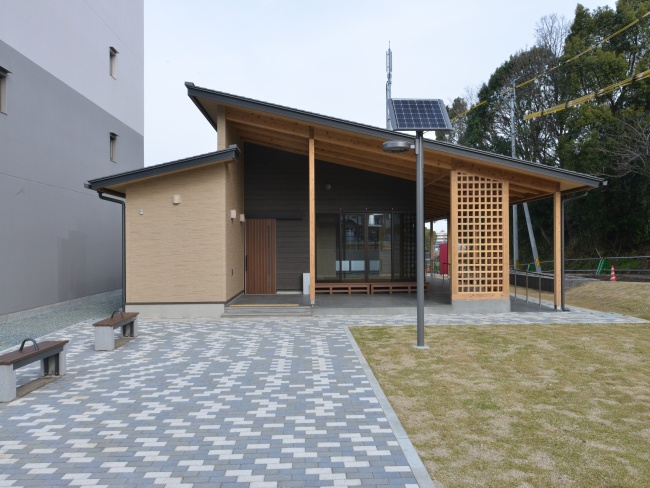

令和2年3月 竣工写真(集会所)

令和2年3月 竣工写真(集会所)

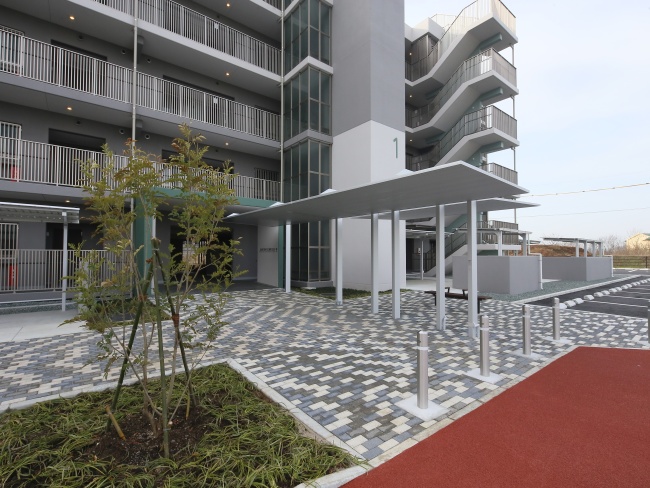

令和2年3月 竣工写真(アプローチ)
令和2年3月 竣工写真(北面外観)

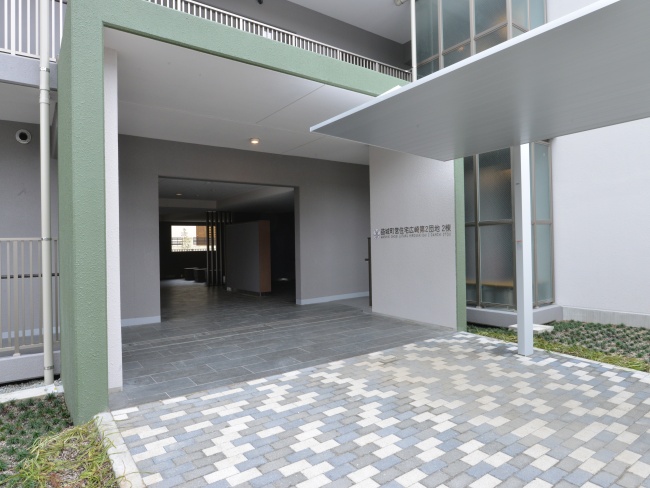

令和2年3月 竣工写真(エントランス)

令和2年3月 竣工写真(外観)

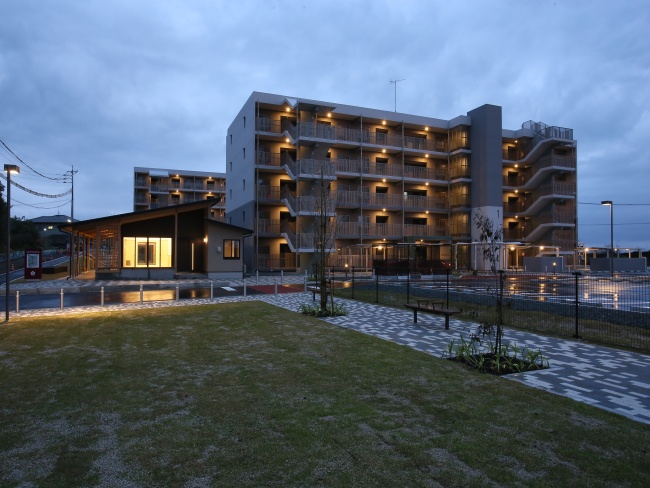

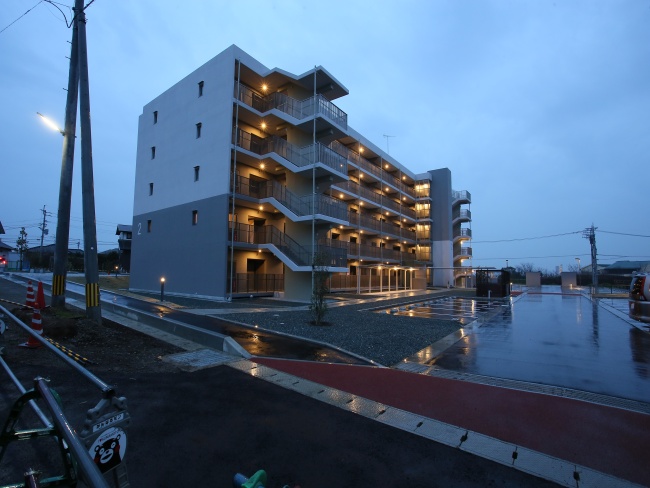

令和2年3月 竣工写真(夜景)
令和2年3月 竣工写真(夜景)
令和2年3月 竣工写真(夜景)
令和2年3月 竣工写真(夜景)

令和2年2月 建設工事(現場進捗状況)
令和2年2月 建設工事(北側より)
令和2年2月 建設工事(南西より)
令和2年2月 建設工事(集会所)
令和2年2月 建設工事(北側立面及び外構)
令和2年2月 建設工事(西側立面)

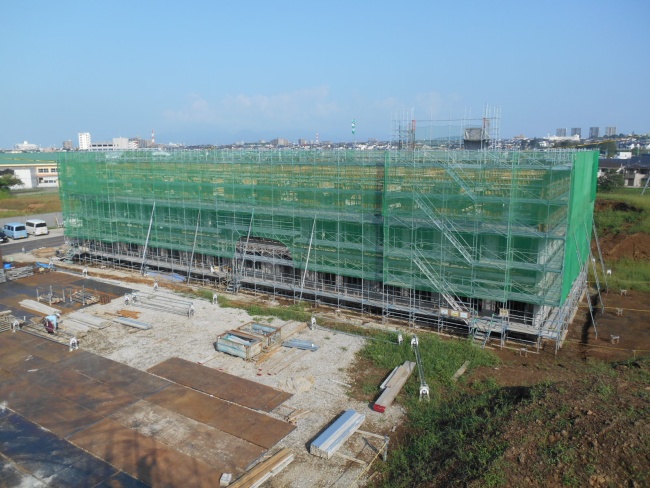

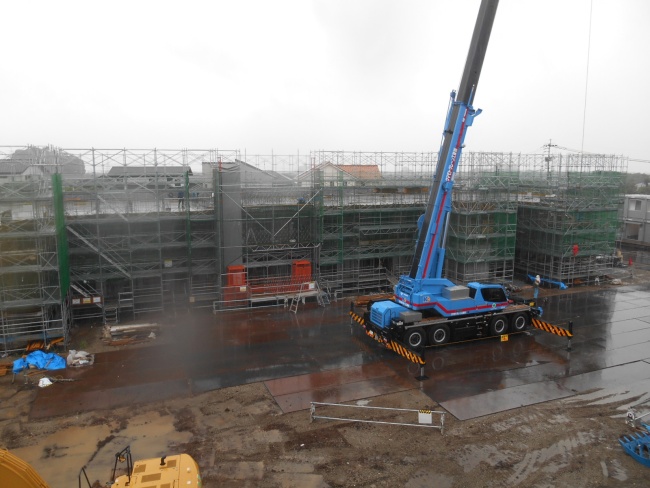

令和2年2月 建設工事(全景)

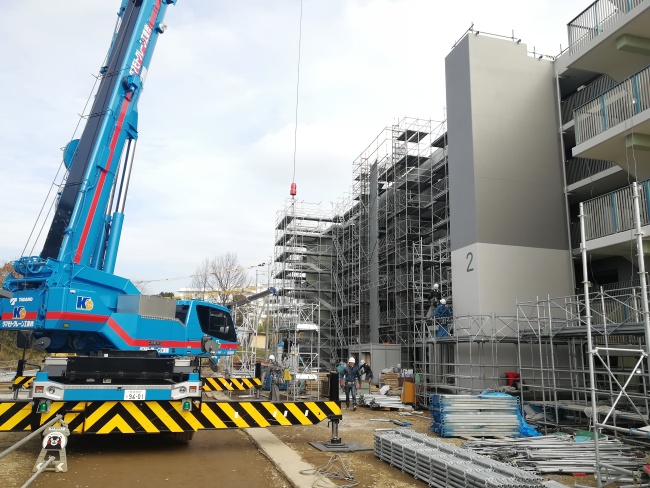

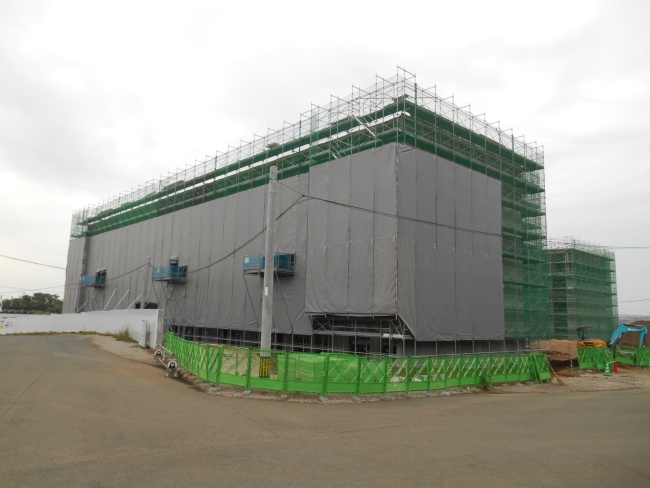

令和2年2月 建設工事(外観状況)
令和2年2月 建設工事(外観状況)
令和2年2月 建設工事(外観状況)
令和2年2月 建設工事(外観状況)
令和2年2月 建設工事(外観状況)

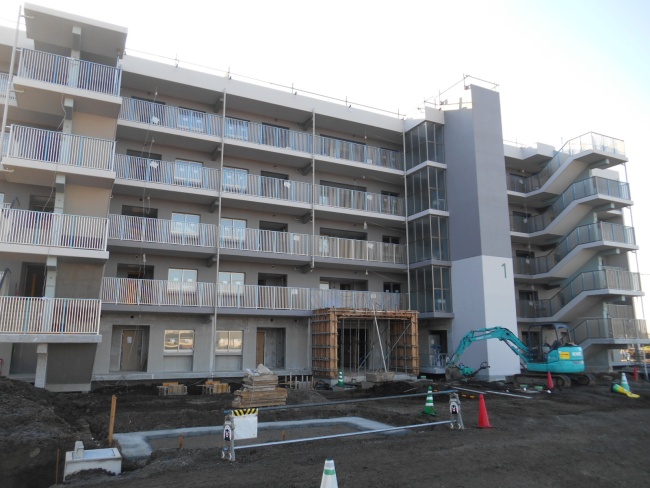

令和2年1月 建設工事(南棟南東面)
令和2年1月 建設工事(北棟北面)
令和2年1月 建設工事(集会所状況)
令和2年1月 建設工事(外構進捗状況)

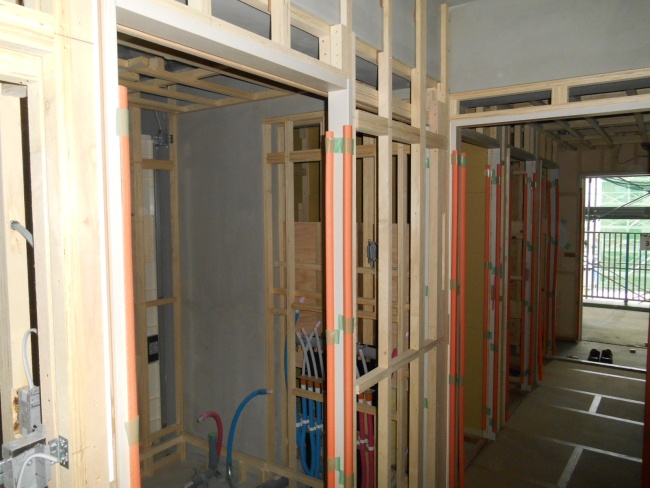

令和2年1月 建設工事(キッチン設置状況(車いす対応住戸)

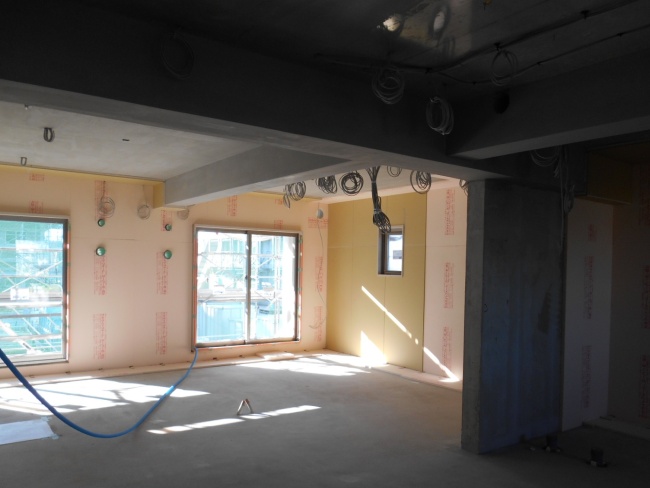

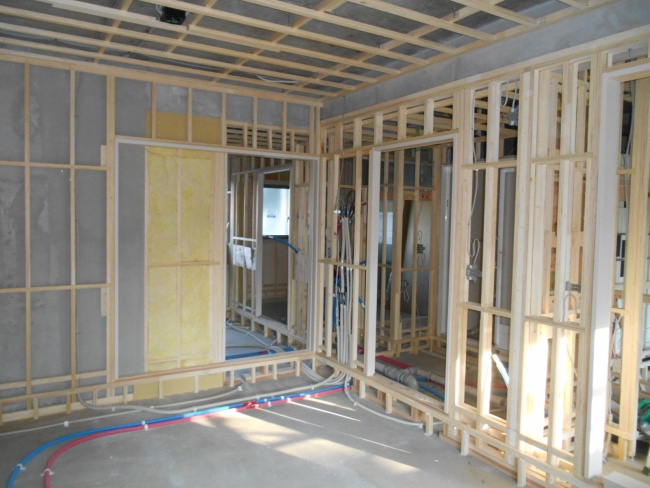

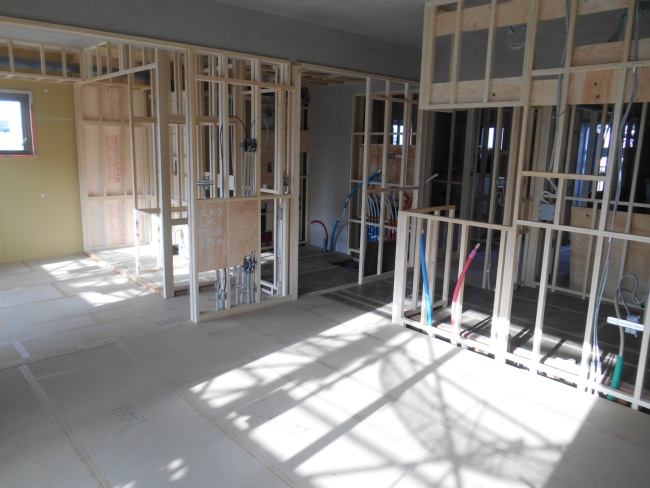

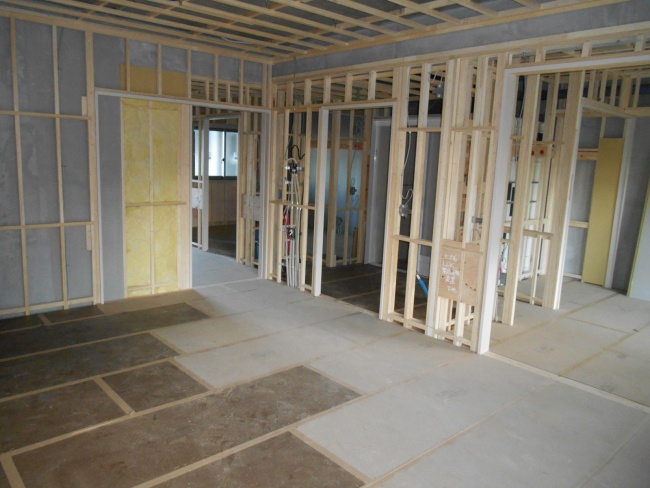

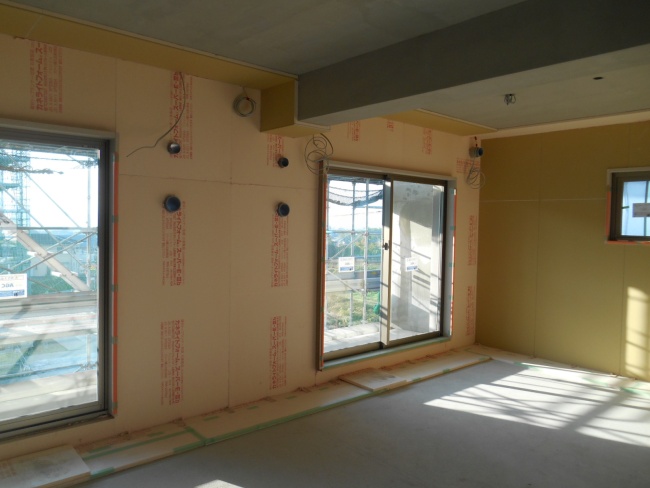

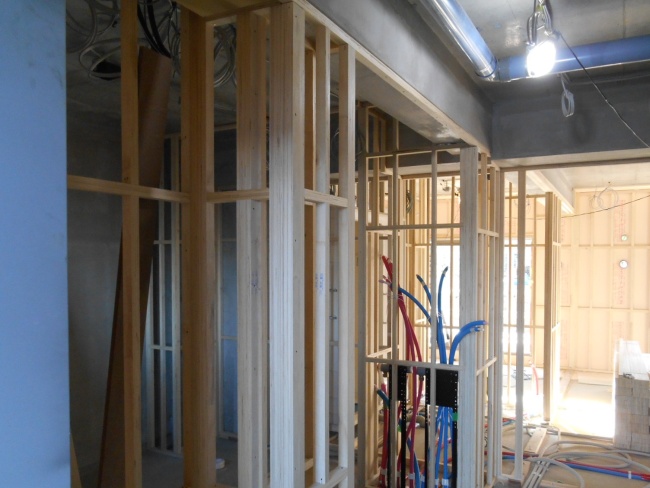

令和2年1月 建設工事(室内内装状況)

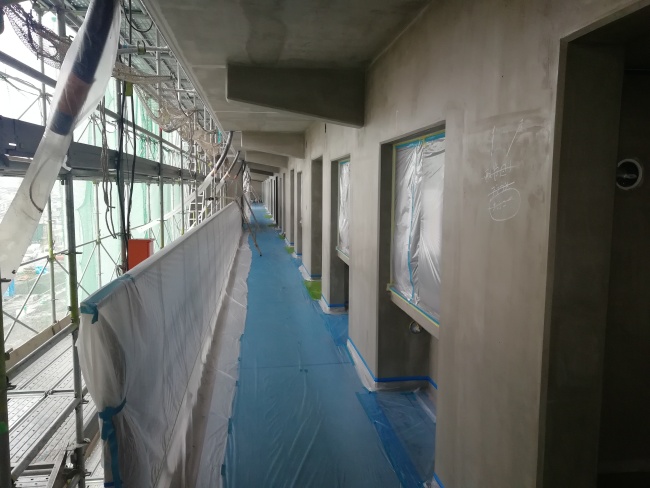

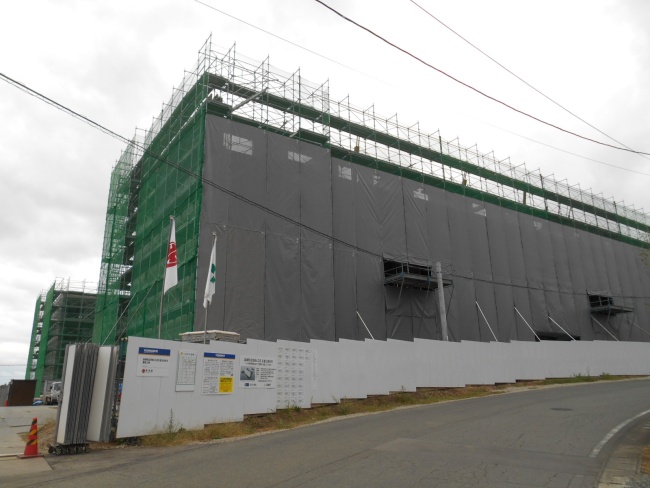

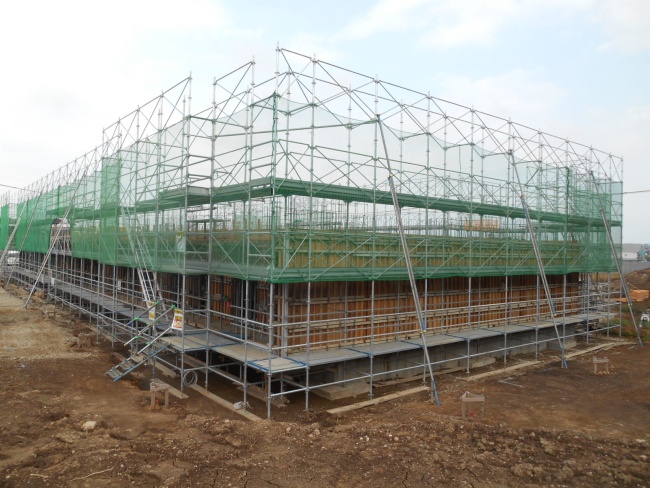

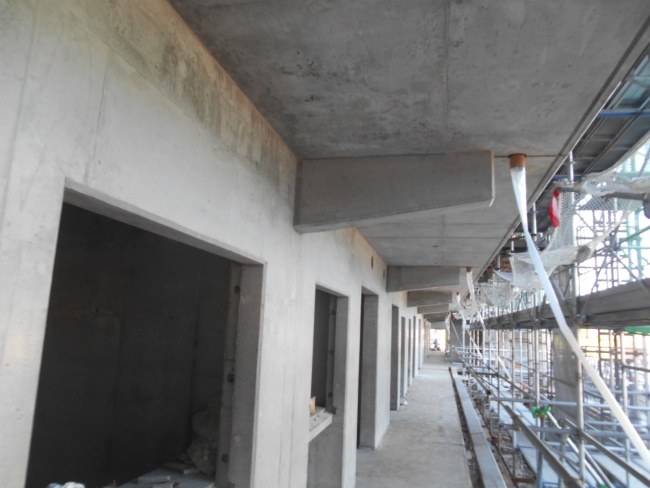

令和2年1月 建設工事(南棟南面足場解体状況)

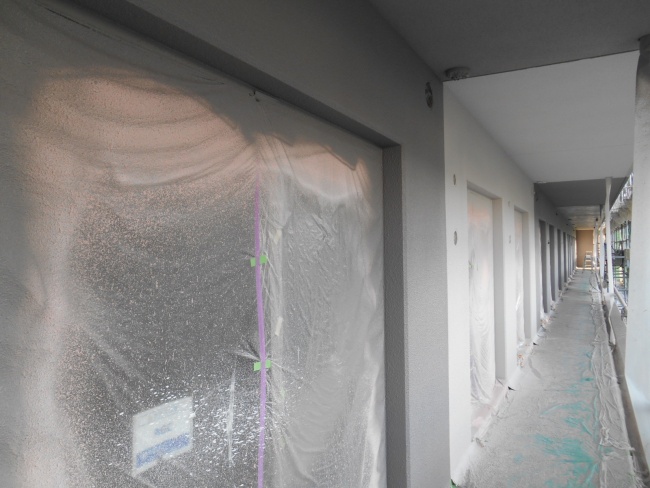

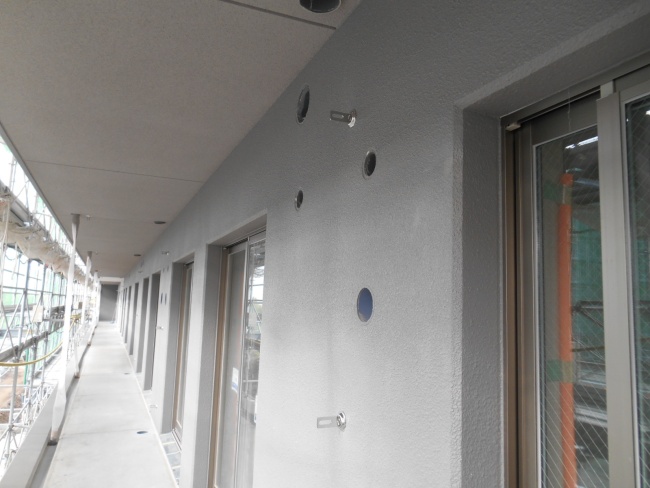

令和2年1月 建設工事(北棟廊下塗装工事状況)

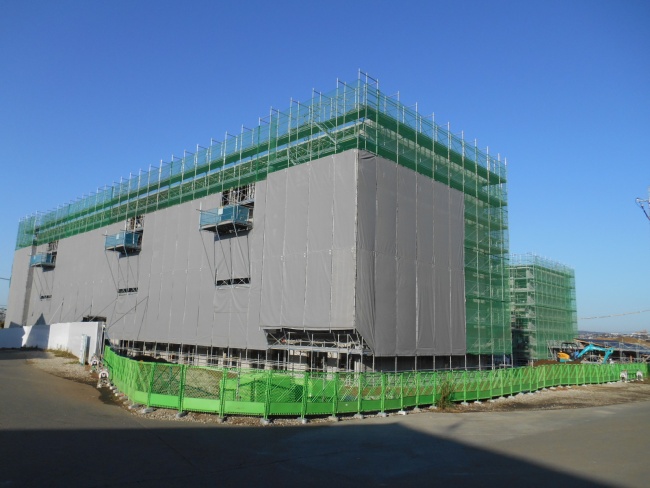

令和2年1月 建設工事(南西面外観)
令和2年1月 建設工事(北棟北面外観)

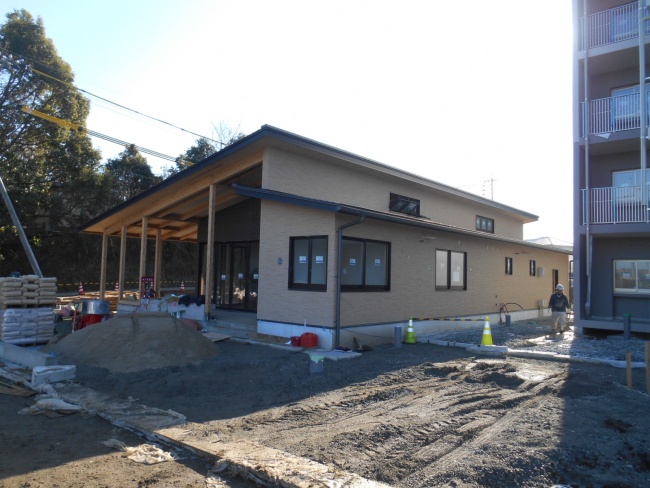

令和2年1月 建設工事(集会所外観)

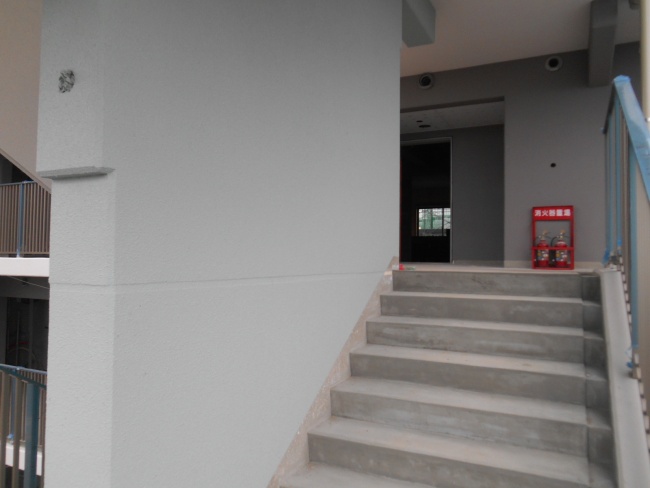

令和2年1月 建設工事(階段廻り状況)

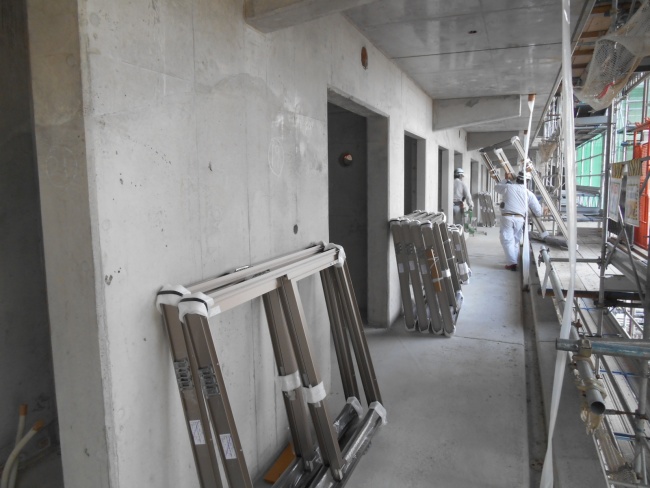

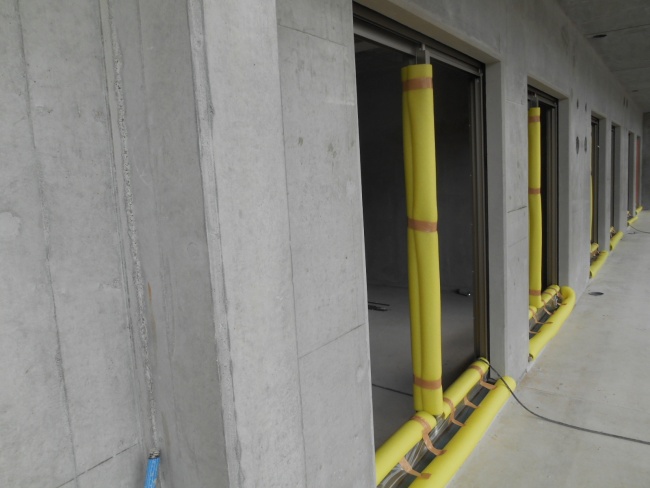

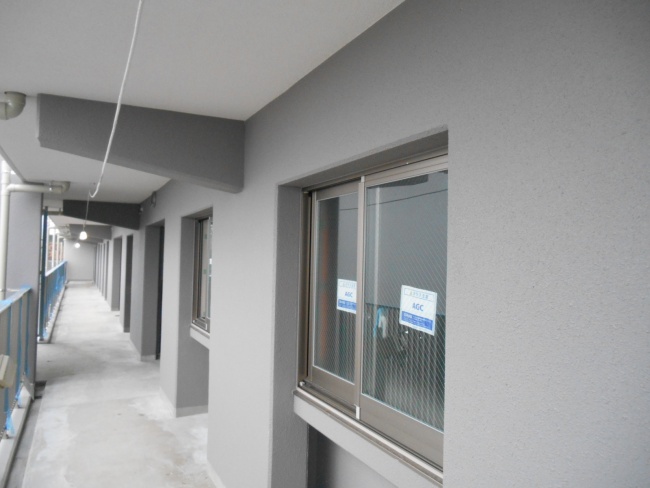

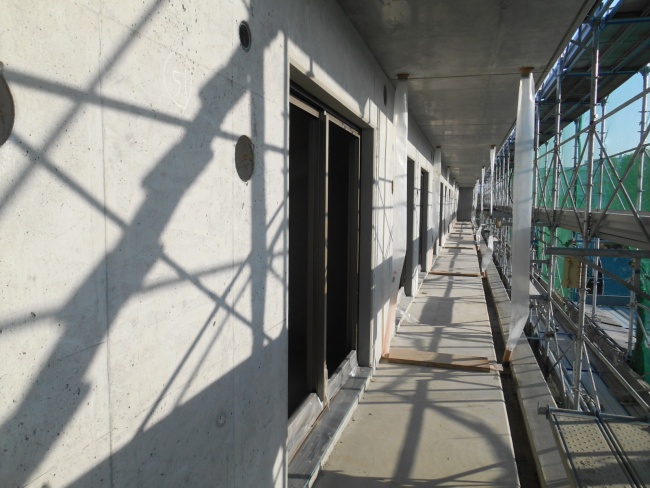

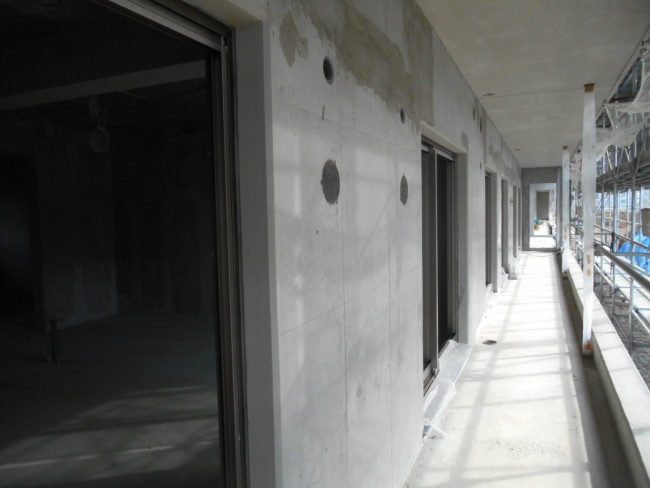

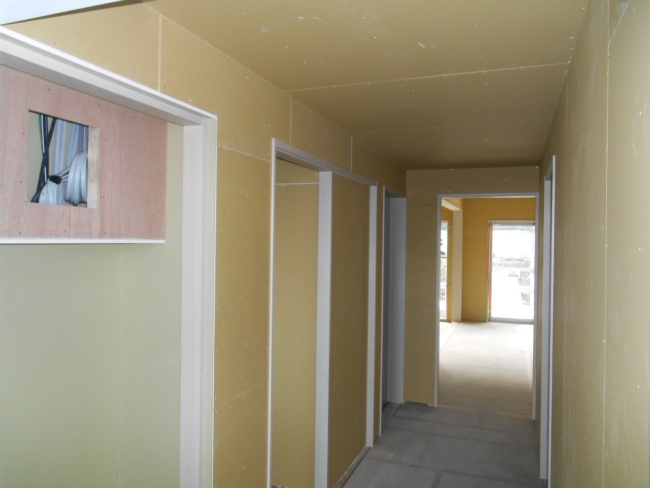

令和2年1月 建設工事(北棟5階廊下状況)

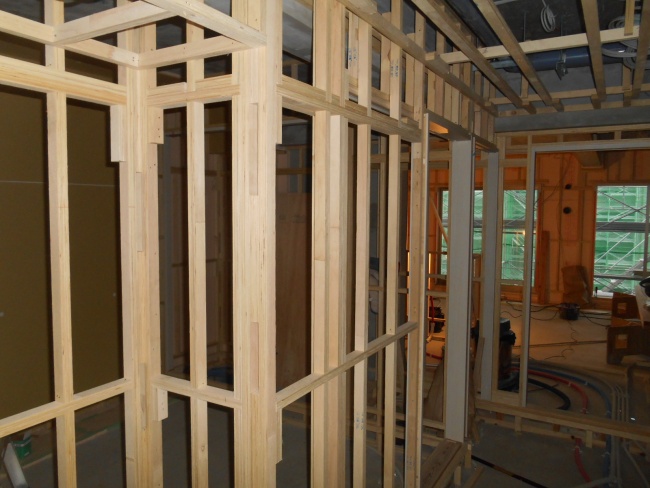

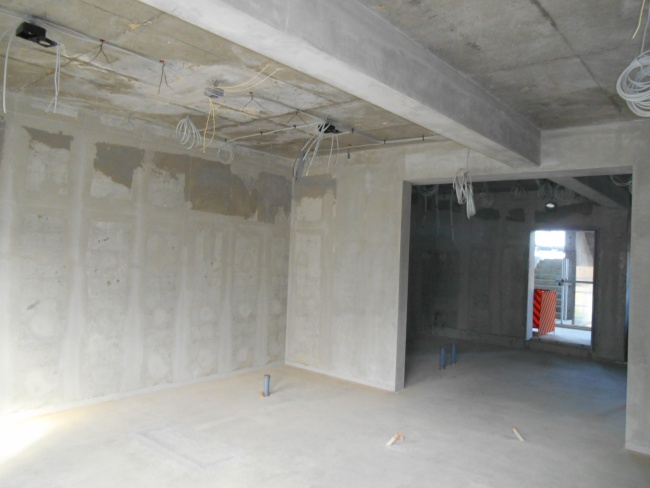

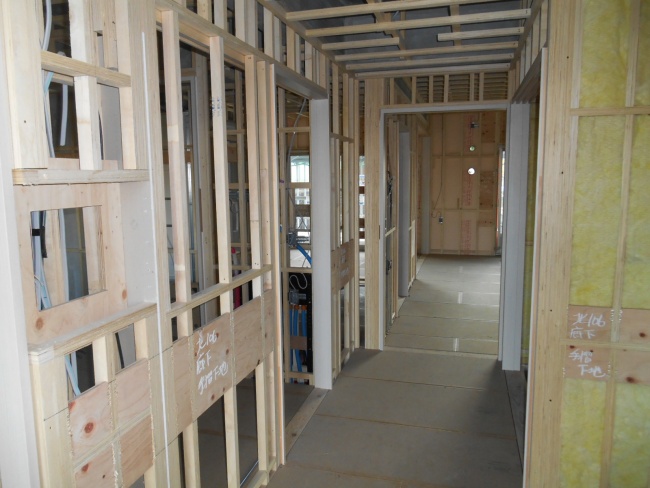

令和2年1月 建設工事(北棟1階内装工事中)

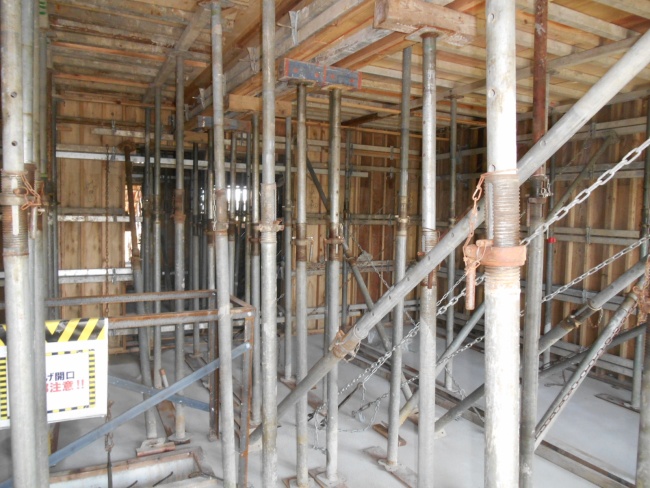

令和2年1月 建設工事(北棟5階造作中)
令和2年1月 建設工事(南棟1階内装工事中)

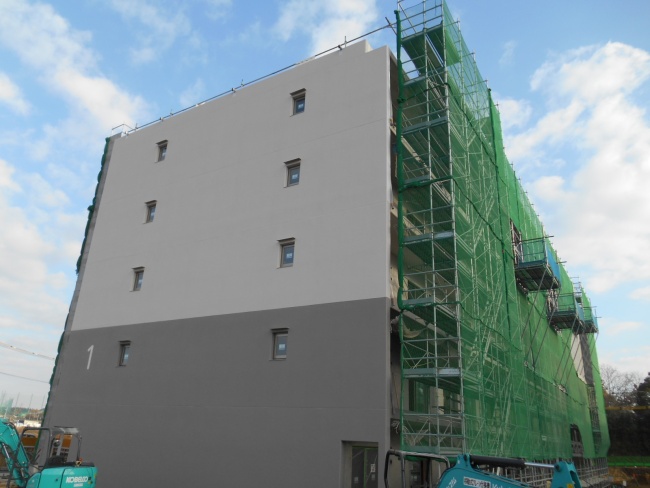

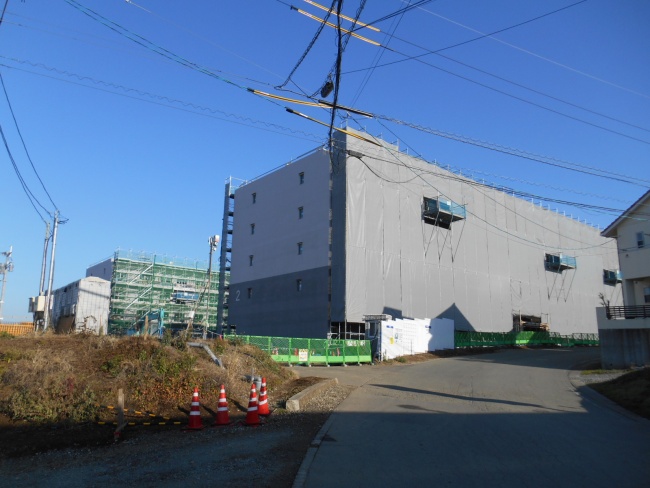

令和元年12月 建設工事(北棟西外壁足場解体完了)
令和元年12月 建設工事(北棟バルコニー状況)
令和元年12月 建設工事(北棟1階内装工事)

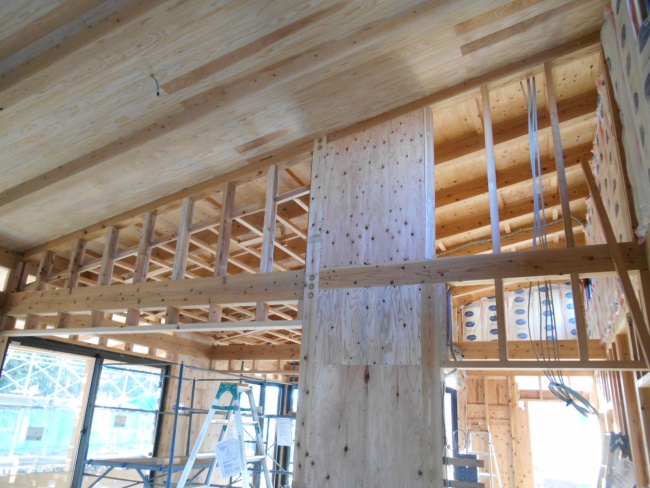

令和元年12月 建設工事(北棟4階木工事状況)

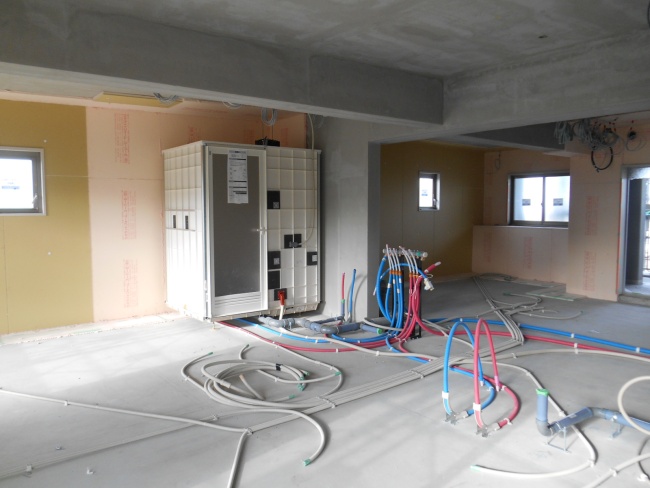

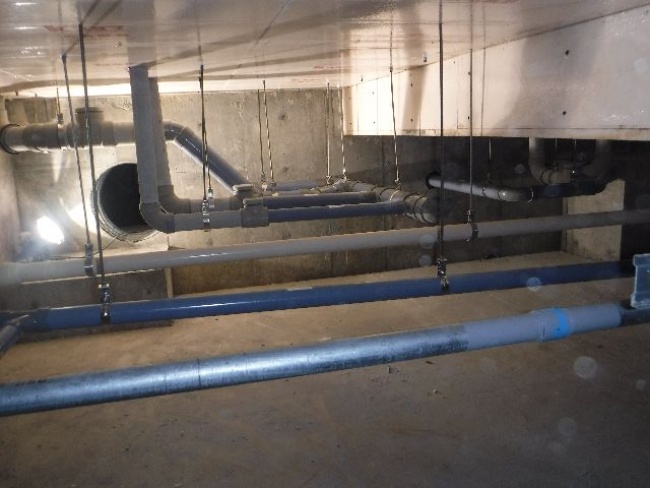

令和元年12月 建設工事(北棟5階設備配管)

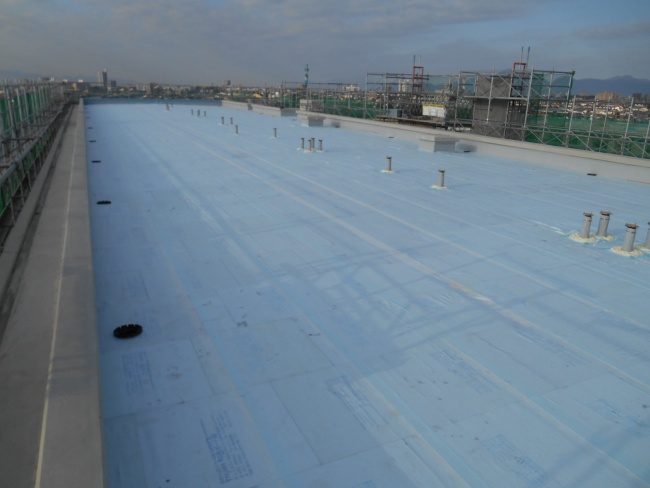

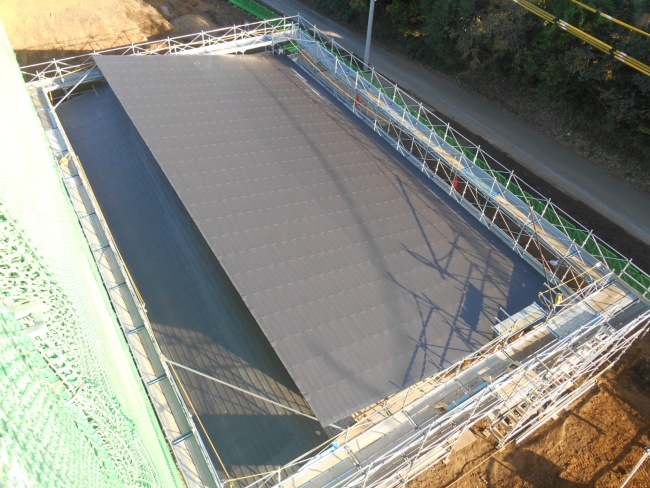

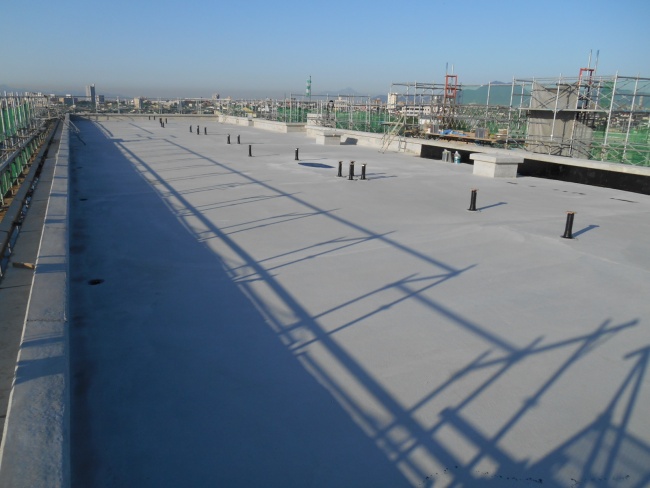

令和元年12月 建設工事(南棟屋上防水完了)
令和元年11月 建設工事(北棟南東外観)
令和元年11月 建設工事(南棟北東外観)
令和元年11月 建設工事(北棟屋上押えコン完了)

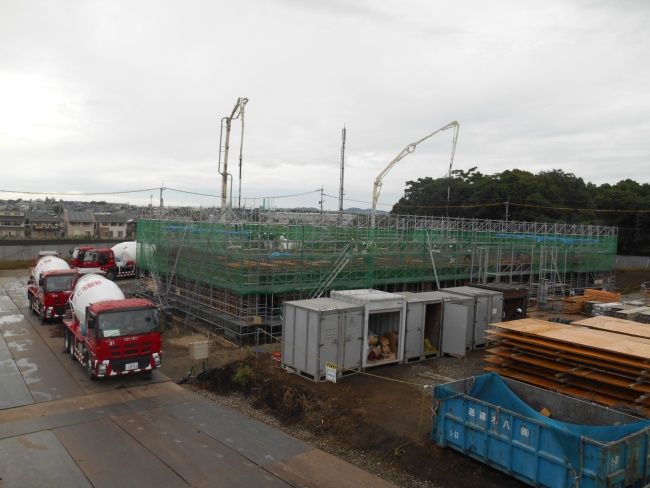

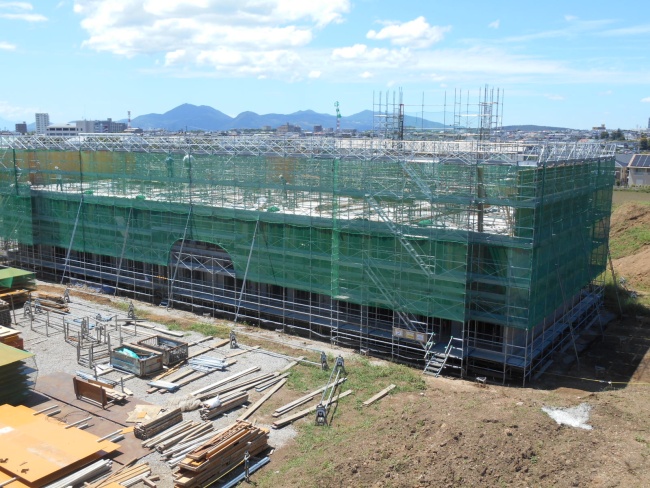

令和元年11月 建設工事(2~3階吹付完了)
令和元年11月 建設工事(北棟5階バルコニー状況)
令和元年11月 建設工事(北棟1階内部状況)
令和元年11月 建設工事(北棟4階内部状況)
令和元年11月 建設工事(集会所内部状況)
令和元年11月 建設工事(南東外観)
令和元年11月 建設工事(外構スロープ施工状況)
令和元年11月 建設工事(内部造作工事状況)
令和元年11月 建設工事(集会所木工事状況)
令和元年11月 建設工事(集会所屋根施工完了)

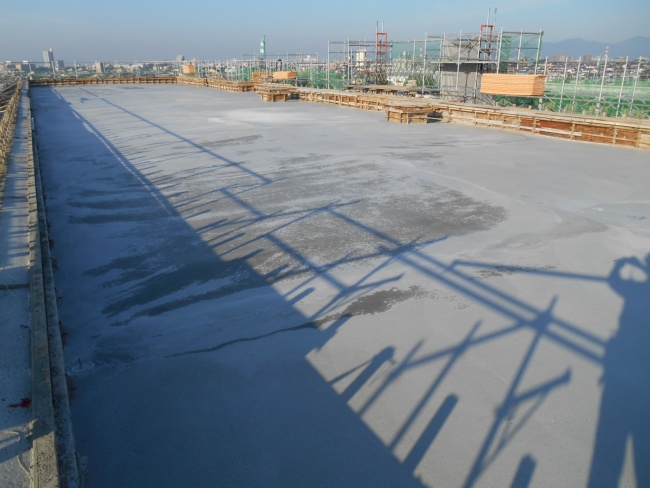

令和元年11月 建設工事(南棟屋上状況)
令和元年11月 建設工事(北棟屋上状況)
令和元年10月 建設工事(北棟1階造作工事状況)

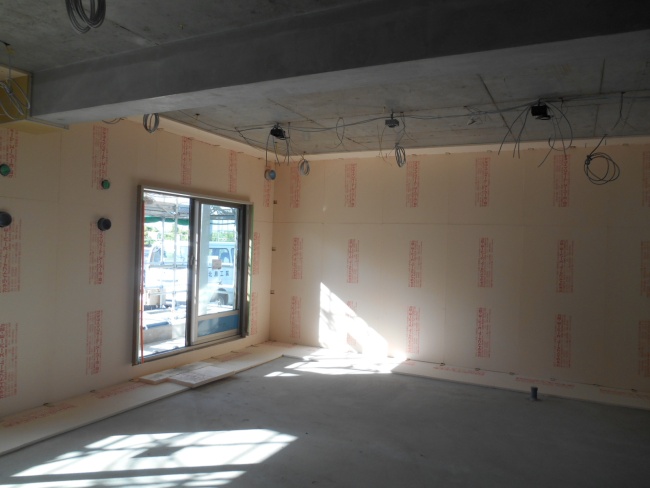

令和元年10月 建設工事(北棟断熱工事施工状況)
令和元年10月 建設工事(外構スロープ擁壁型枠)

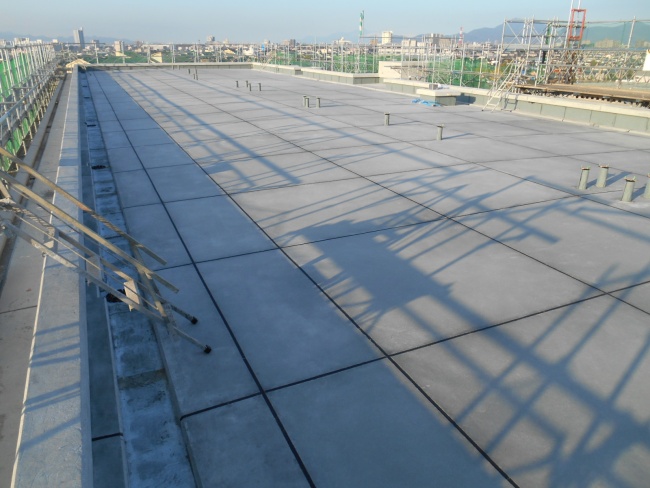

令和元年10月 建設工事(南棟R階CON完了)
令和元年10月 建設工事(南東立面状況)
令和元年10月 建設工事(南西立面状況)
令和元年10月 建設工事(受水槽地盤改良完了)
令和元年10月 建設工事(擁壁基礎配筋)
令和元年10月 建設工事(集会所基礎打設完了)
令和元年10月 建設工事(北棟1階造作工事中)
令和元年10月 建設工事(北棟2階断熱工事施工状況)

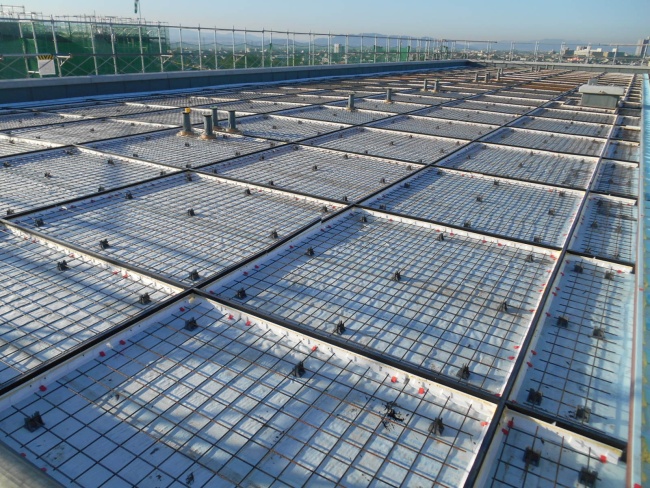

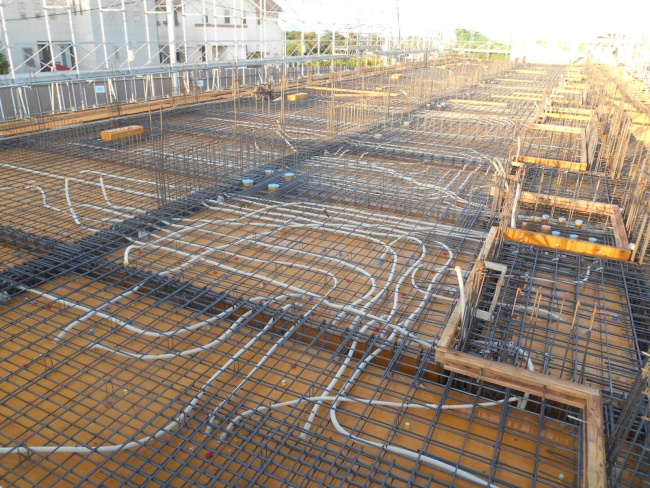

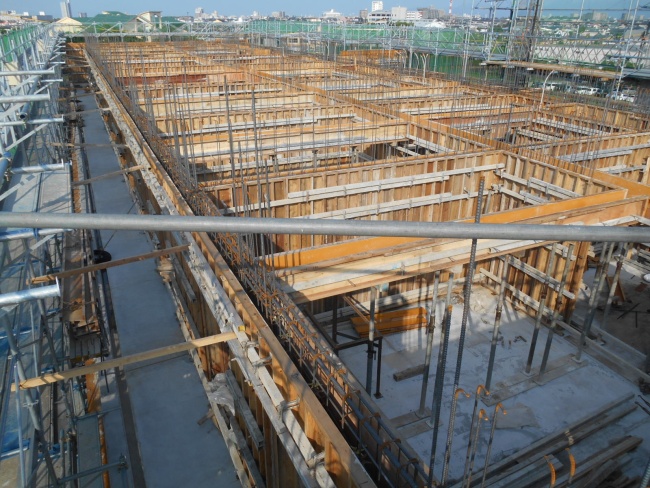

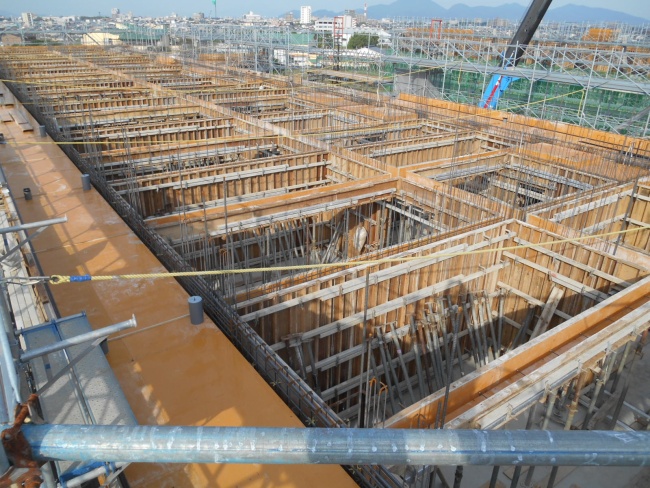

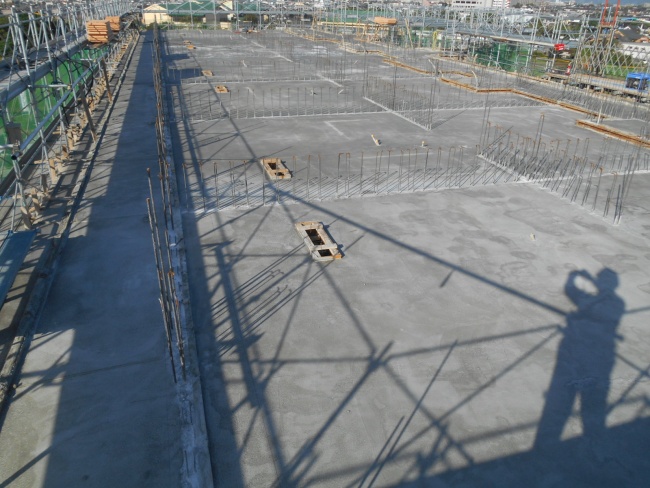

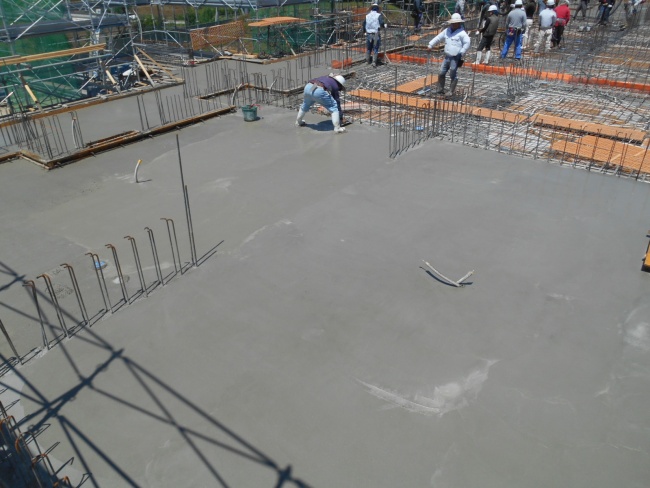

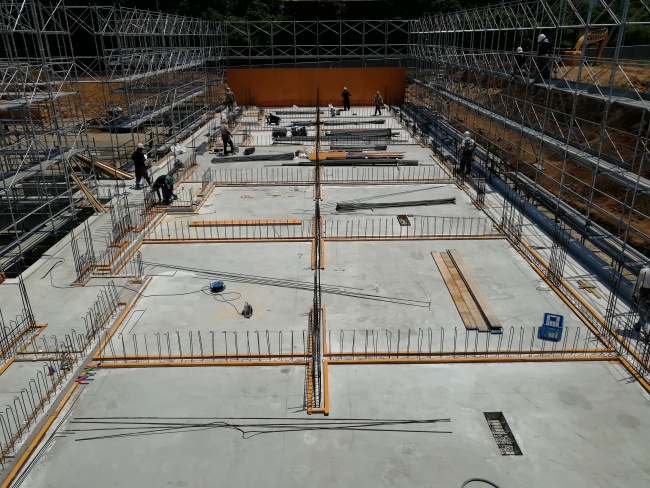

令和元年10月 建設工事(南棟5階床コンクリート打設)

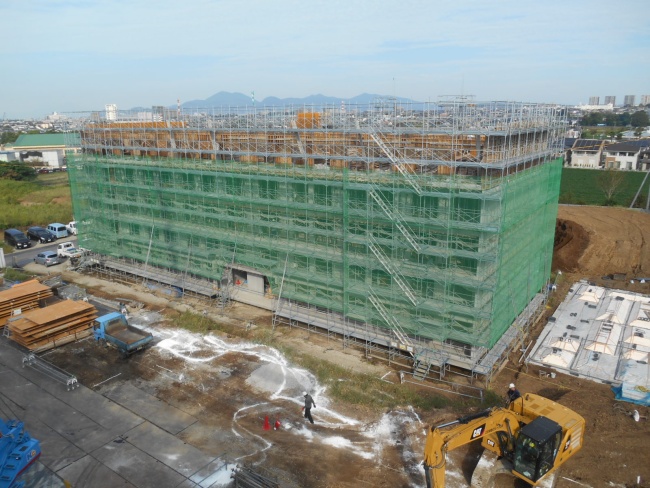

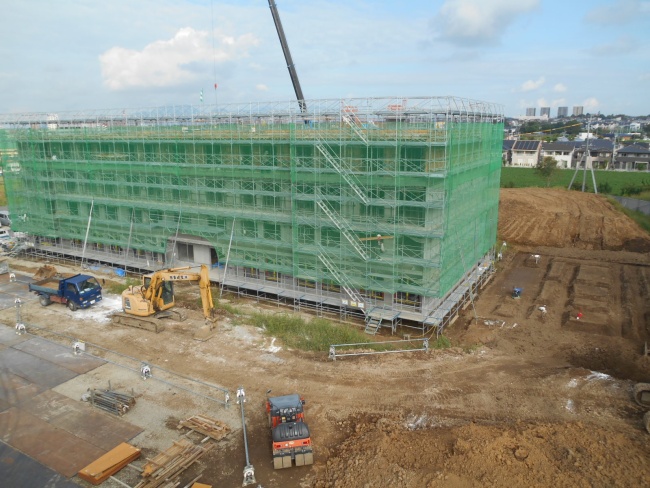

令和元年9月 建設工事(北棟外観状況)
令和元年9月 建設工事(集会所断熱材敷き込み完了)

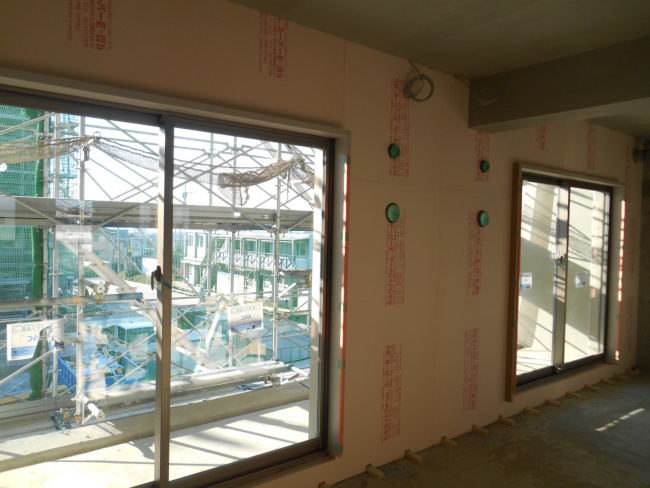

令和元年9月 建設工事(1階バルコニー側サッシ取付完了)
令和元年9月 建設工事(2階サッシ搬入状況)
令和元年9月 建設工事(北棟1階断熱工事状況)
令和元年9月 建設工事(北棟5階床CON完了)

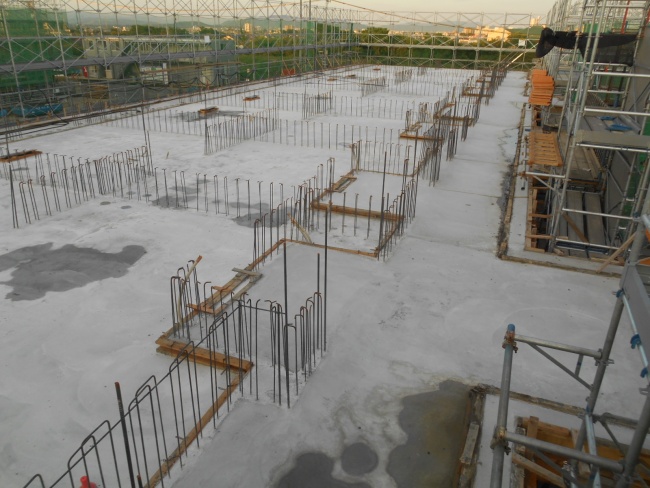

令和元年9月 建設工事(南棟5階床型枠)

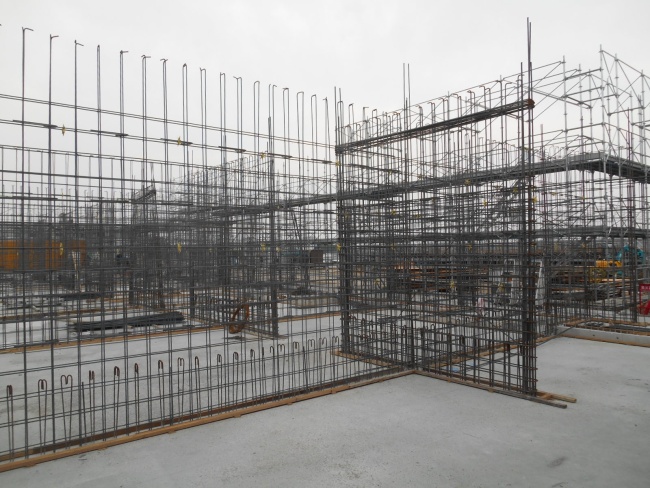

令和元年9月 建設工事(北棟5階壁鉄筋)
令和元年9月 建設工事(北棟外観)
令和元年9月 建設工事(北棟1階サッシ取付状況)
令和元年9月 建設工事(北棟1階内部補修状況)
令和元年9月 建設工事(南棟1階廊下状況)
令和元年9月 建設工事(集会所地盤改良状況)

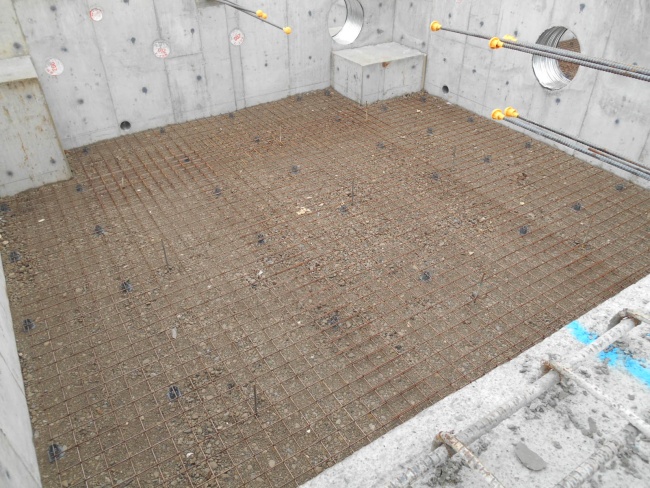

令和元年9月 建設工事(地下ピット配管工事状況)

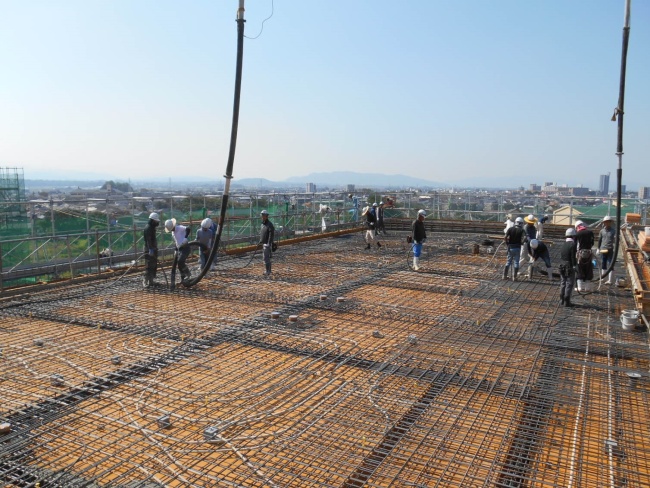

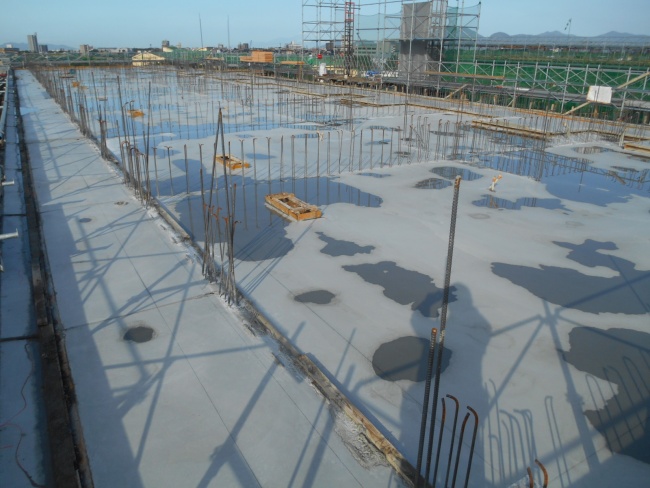

令和元年9月 建設工事(南棟4階床CON打設完了)
令和元年8月 建設工事(集会所基礎工事前縄張り)
令和元年8月 建設工事(南棟3階床CON翌日)
令和元年8月 建設工事(南棟3階床梁配筋)
令和元年8月 建設工事(南棟北側外観)

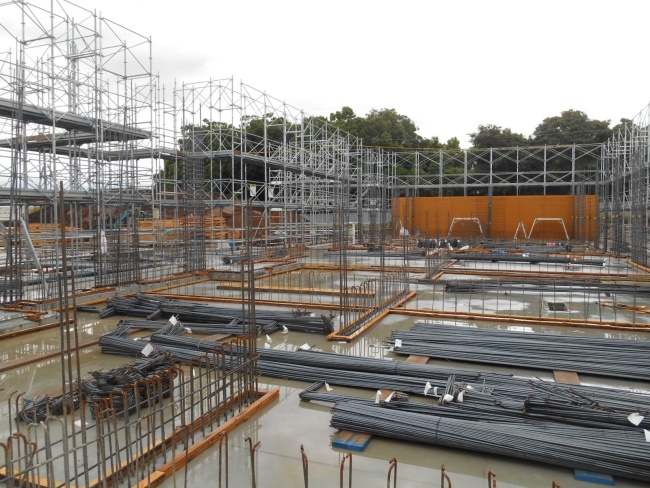

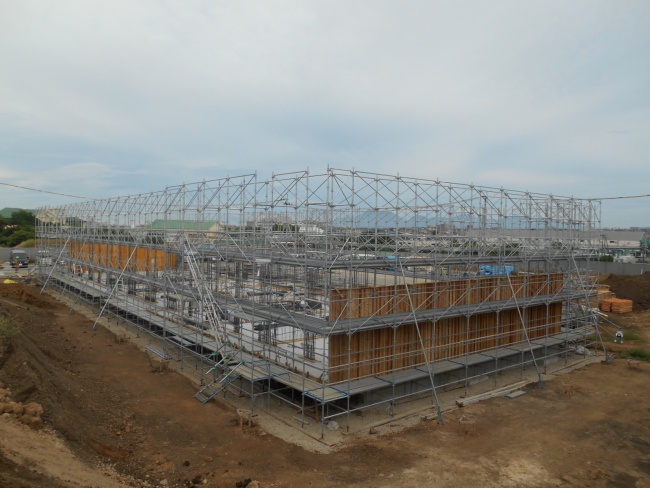

令和元年8月 建設工事(北棟4階床型枠完了)

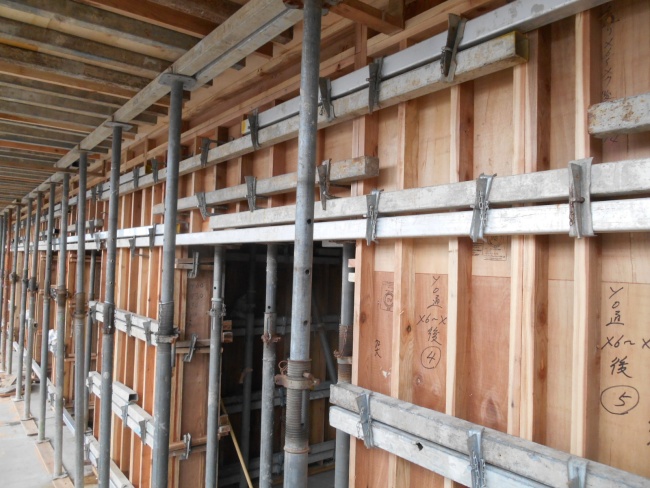

令和元年8月 建設工事(北棟3階壁型枠)
令和元年8月 建設工事(北棟北東外観)
令和元年8月 建設工事(北棟工事状況)

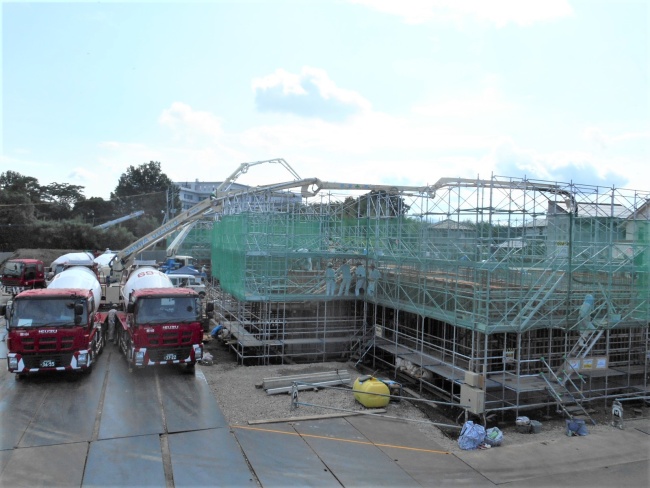

令和元年8月 建設工事(散水養生)
令和元年8月 建設工事(北棟3階床コンクリート押え)
令和元年8月 建設工事(北棟2階立上りコン打設)
令和元年8月 建設工事(型枠工事状況)
令和元年8月 建設工事(南棟2階配筋状況)

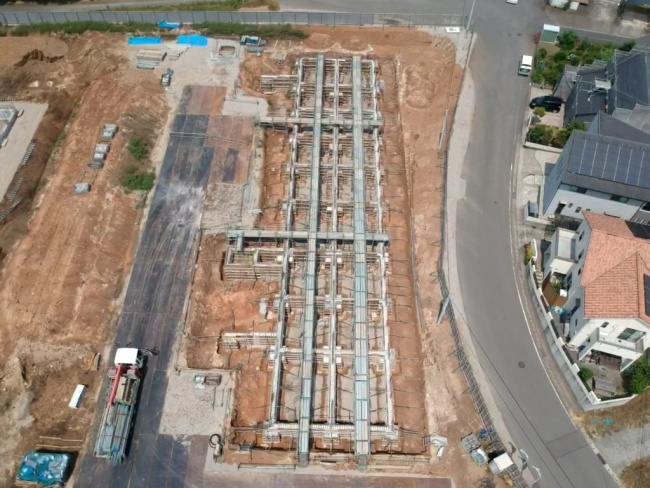

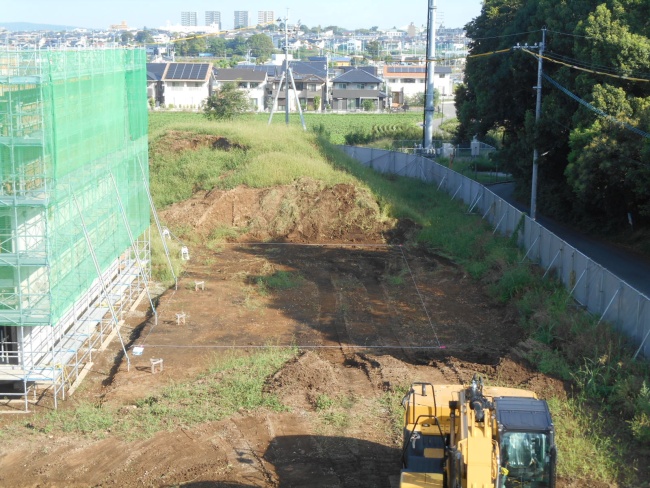

令和元年7月 建設工事(敷地状況)
令和元年7月 建設工事(北棟3階床施工状況)

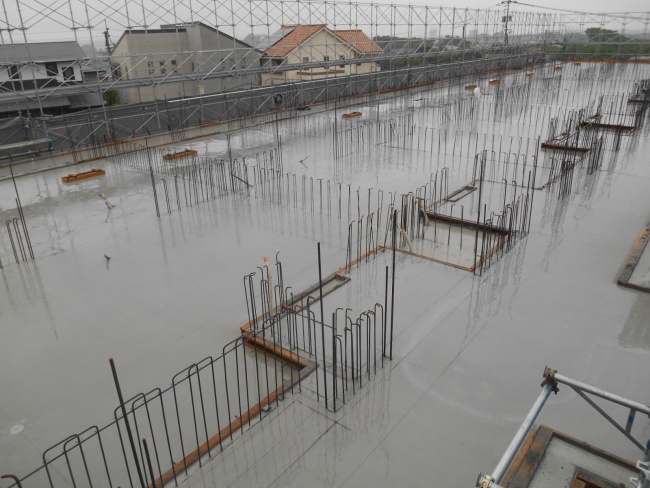

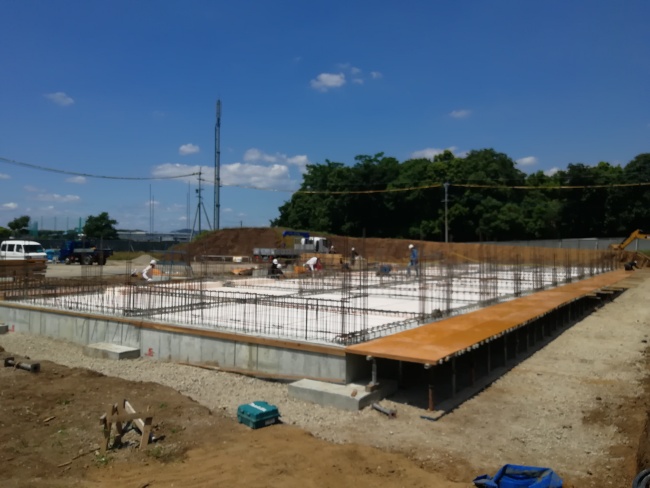

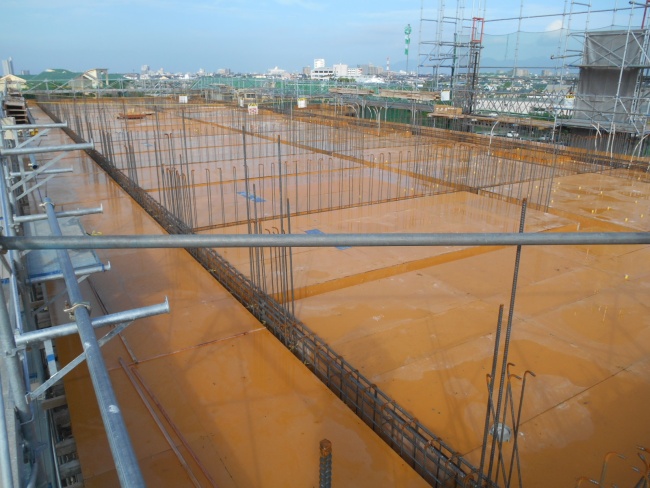

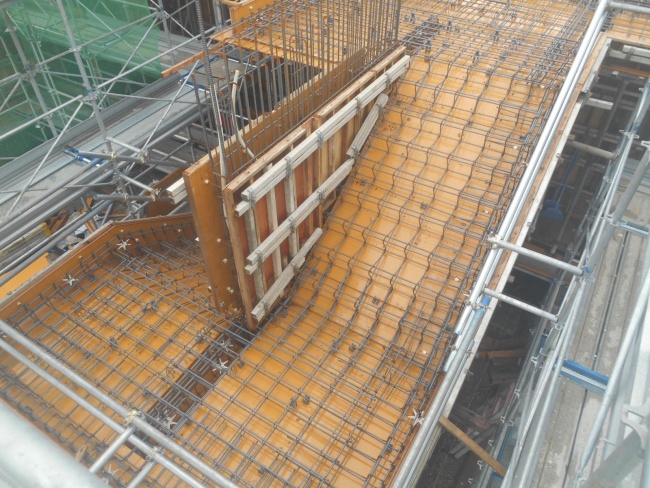

令和元年7月 建設工事(南棟2階床コン打設)

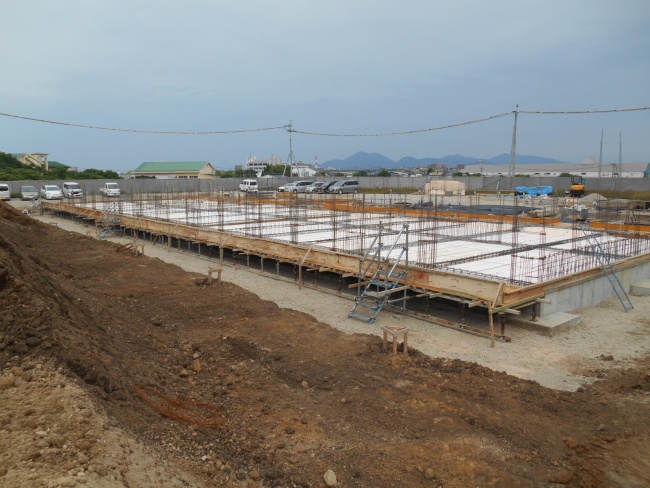

令和元年7月 建設工事(南棟2階床打設前状況)
令和元年7月 建設工事(南棟2階立上り施工状況)
令和元年7月 建設工事(1階立上りコン打設状況)
令和元年7月 建設工事(1階立上り階段配筋工事)

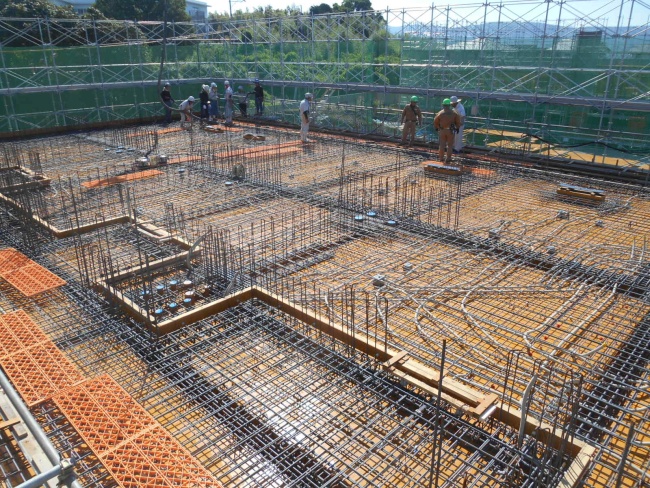

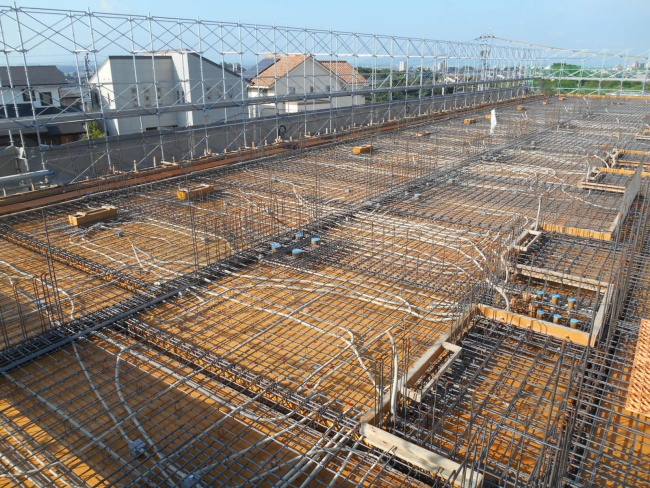

令和元年7月 建設工事(2階床配筋工事)

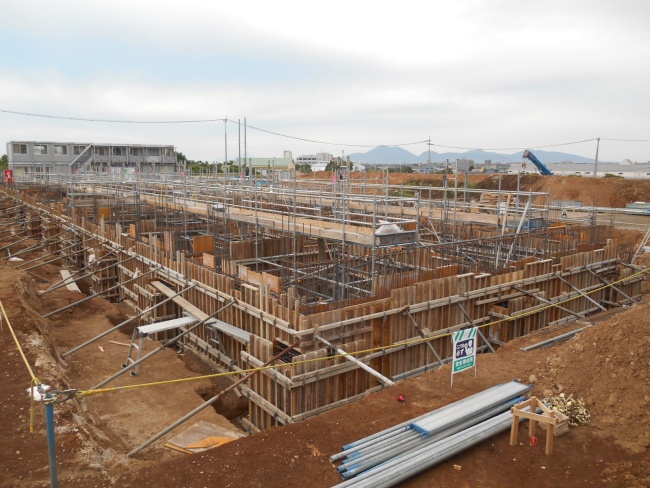

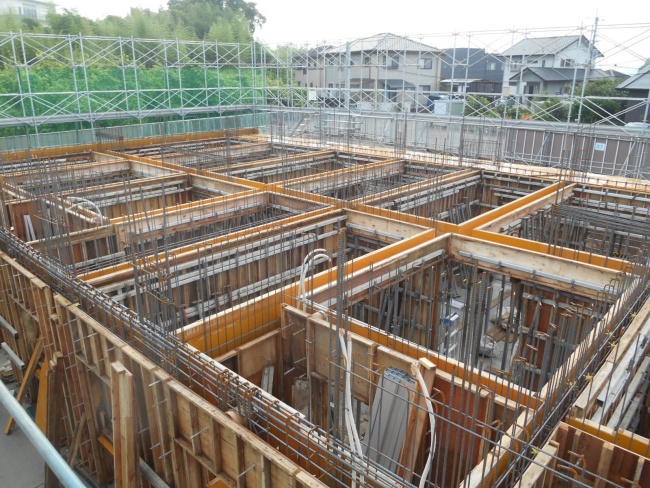

令和元年7月 建設工事(南棟1階型枠工事)
令和元年7月 建設工事(南棟1階配筋工事)
令和元年7月 建設工事(1階躯体工事状況)
令和元年7月 建設工事(1階躯体工事状況)

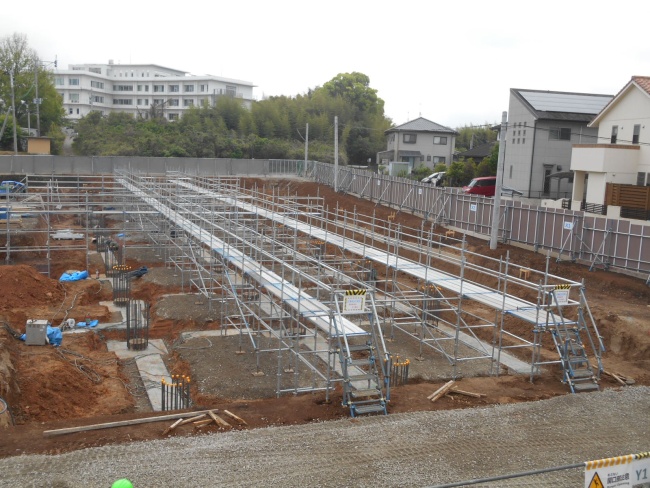

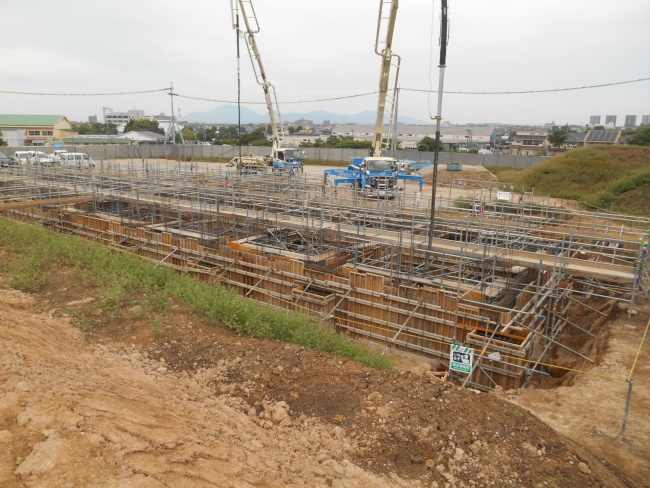

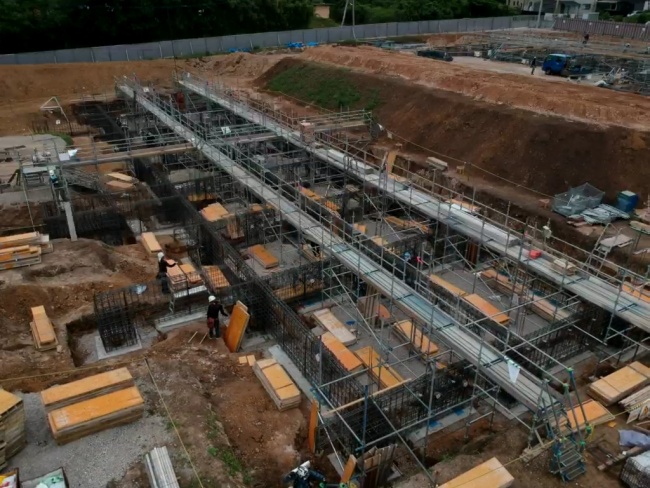

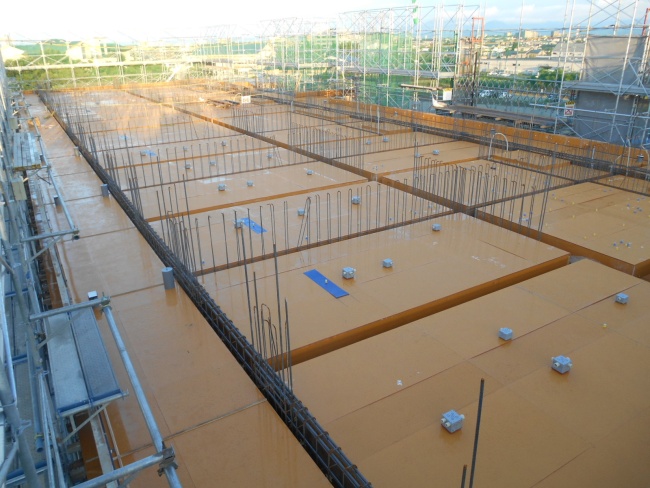

令和元年6月 建設工事(1階床型枠工事)
令和元年6月 建設工事(南棟外部埋戻し完了)

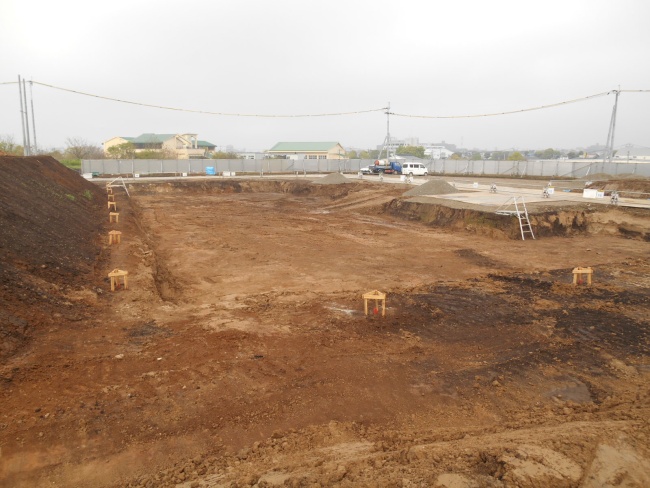

令和元年6月 建設工事(1階躯体工事開始)
令和元年6月 建設工事(北棟1階鉄筋配筋工事)

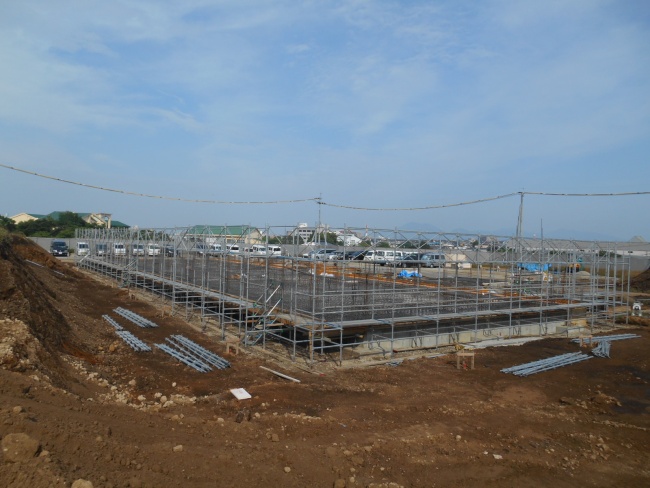

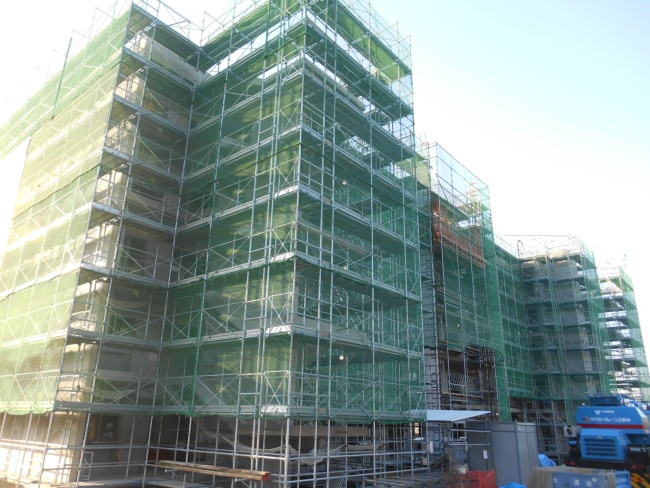

令和元年6月 建設工事(北棟外部足場架設)

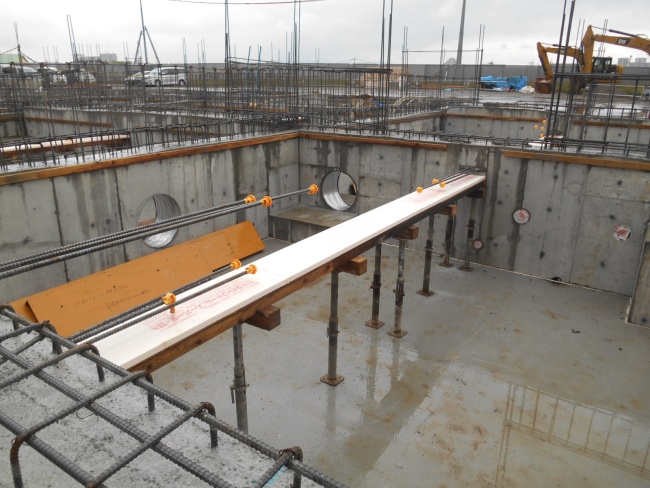

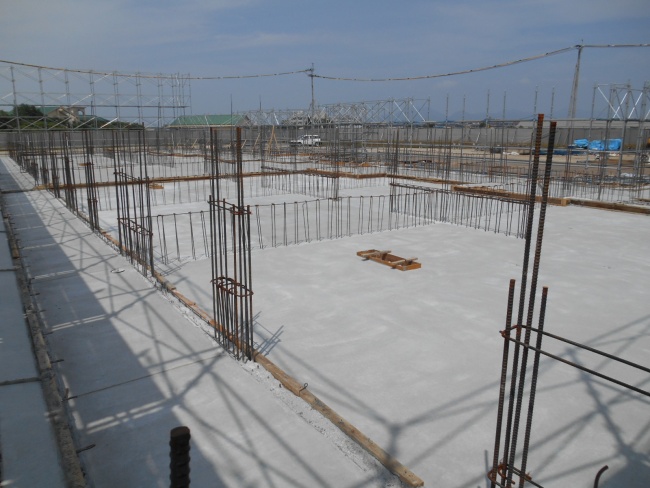

令和元年6月 建設工事(北棟1階床コン打設完了)
令和元年6月 建設工事(北棟1階床コン打設)
令和元年6月 建設工事(北棟スラブ型枠)
令和元年6月 建設工事(北棟埋戻し工事)
令和元年6月 建設工事(現場状況)
令和元年6月 建設工事(現場状況)
令和元年6月 建設工事(1階床型枠施工状況)
令和元年6月 建設工事(ピット工事状況)
令和元年6月 建設工事(ピット土間施工状況)
令和元年6月 建設工事(外部埋戻し完了)
令和元年6月 建設工事(現場状況)

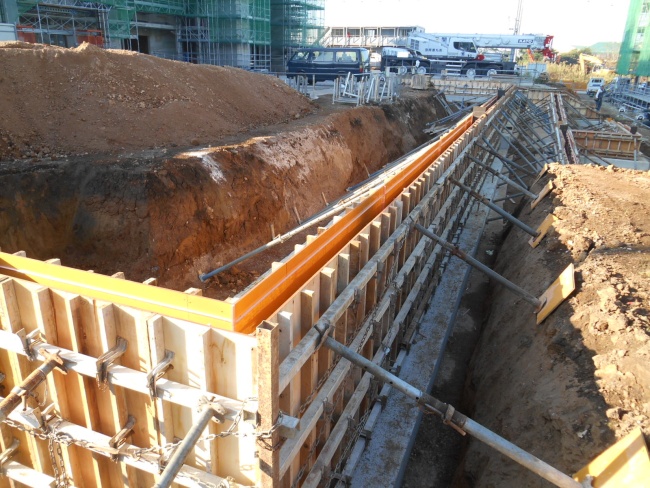

令和元年6月 建設工事(基礎周辺埋戻し前)

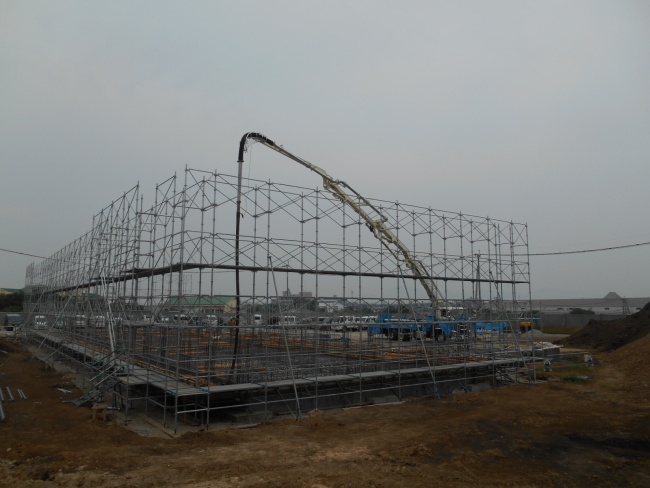

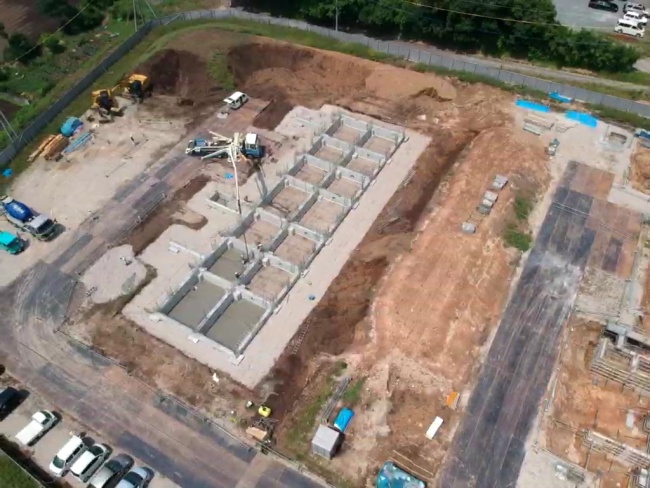

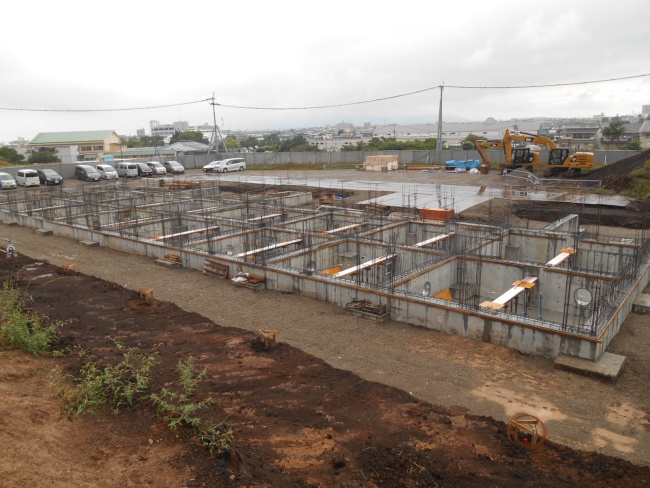

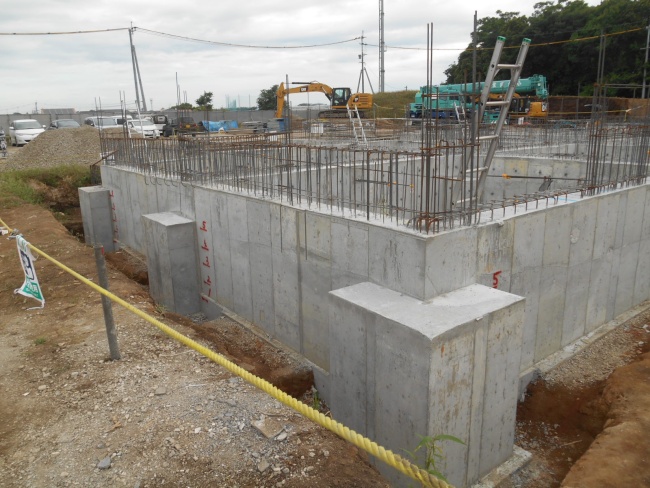

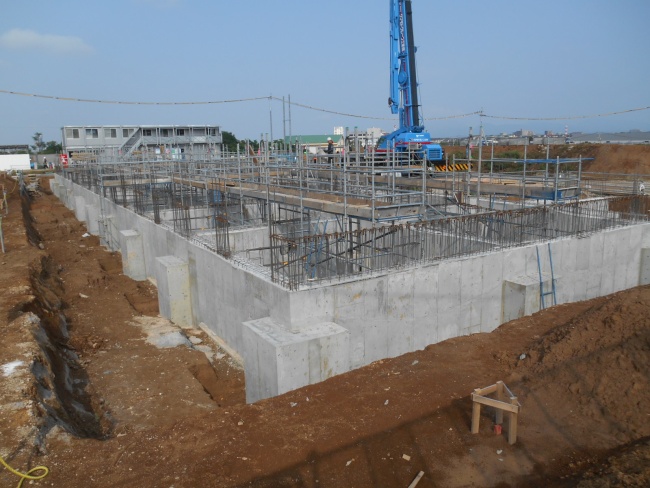

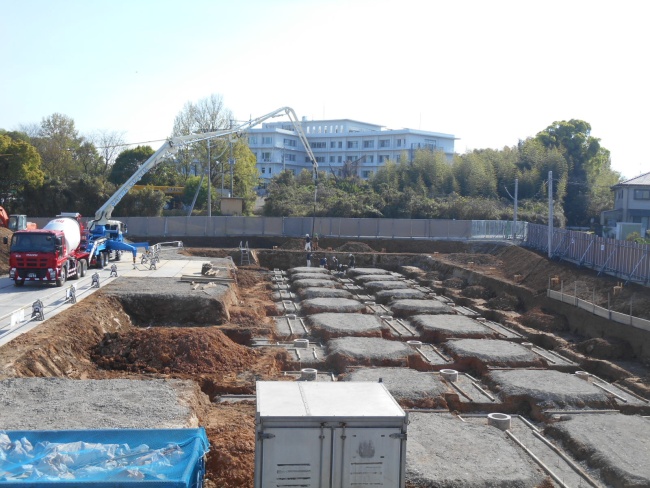

令和元年5月 建設工事(基礎コン打設状況)
令和元年5月 建設工事(基礎型枠工事完了)

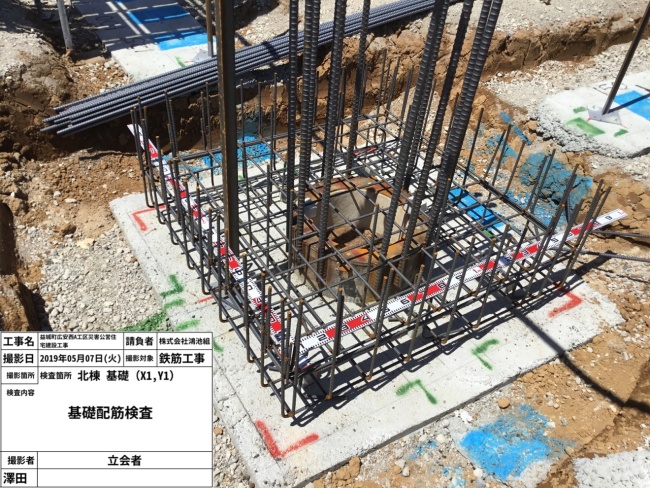

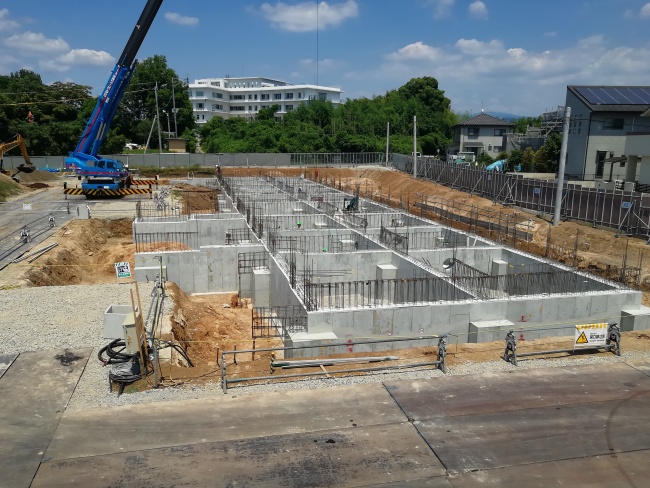

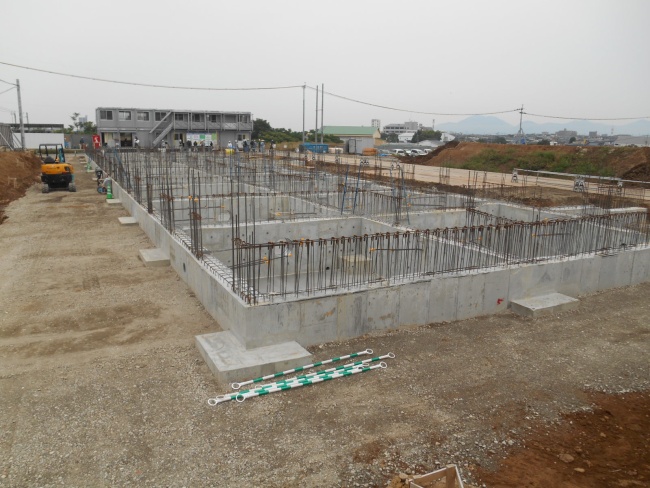

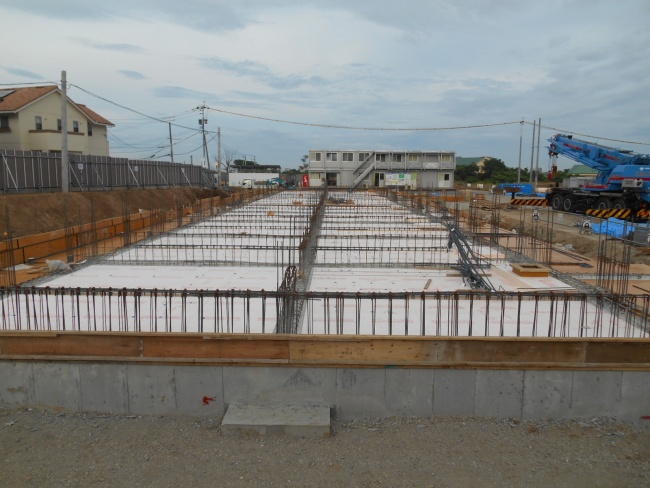

令和元年5月 建設工事(基礎配筋状況)

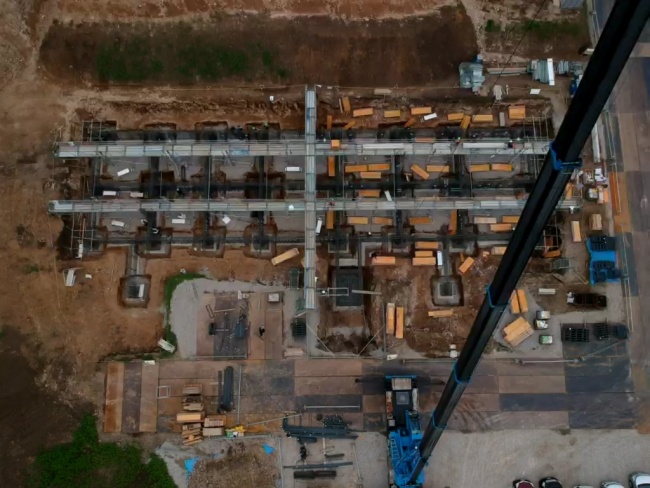

令和元年5月 建設工事(進捗状況)

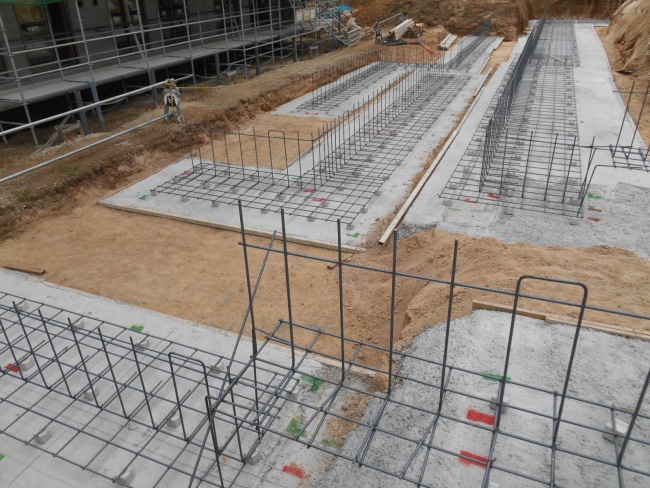

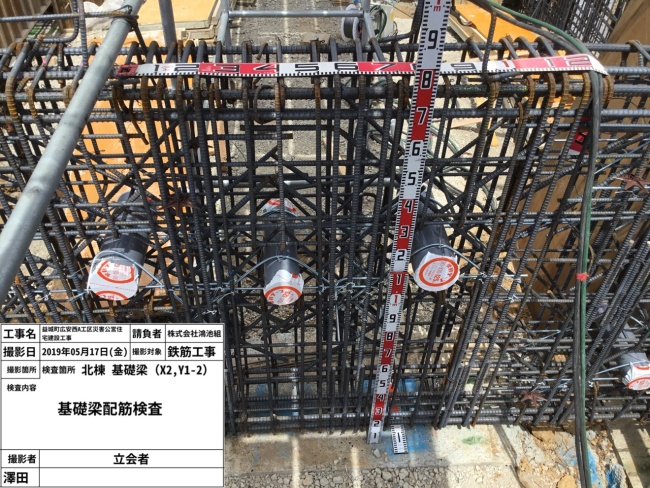

令和元年5月 建設工事(基礎配筋工事)

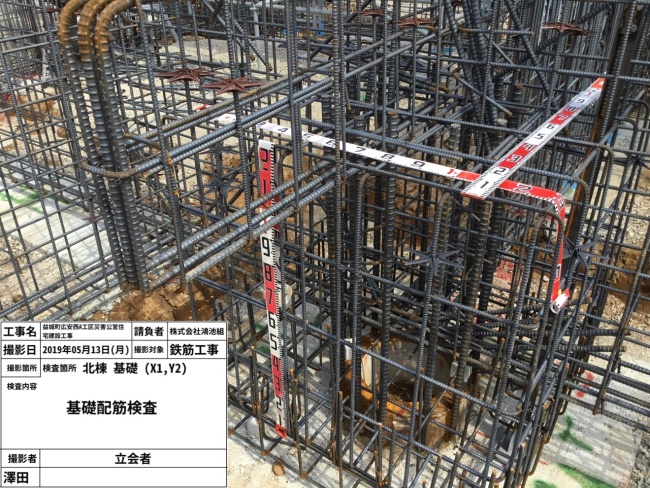

令和元年5月 建設工事(基礎配筋検査)
令和元年5月 建設工事(基礎配筋検査)

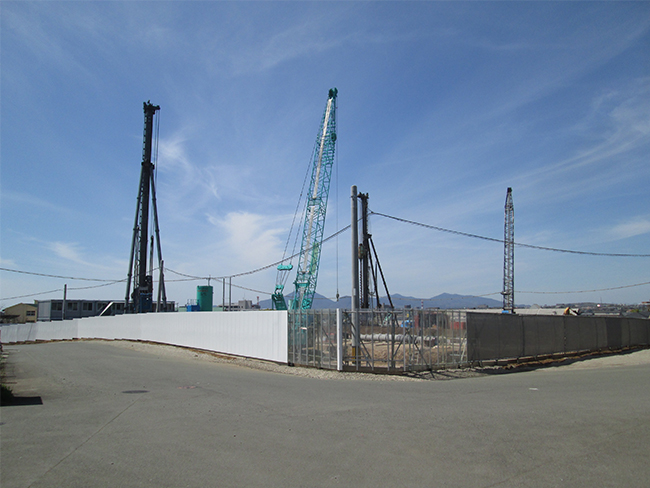

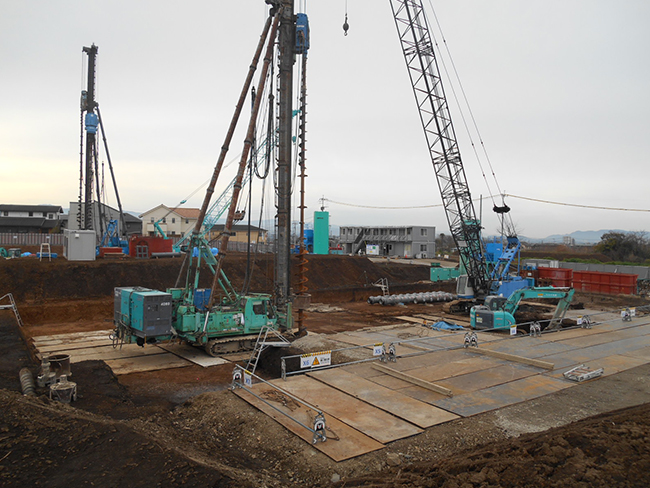

平成31年4月 建設工事(鉄筋足場設置状況)

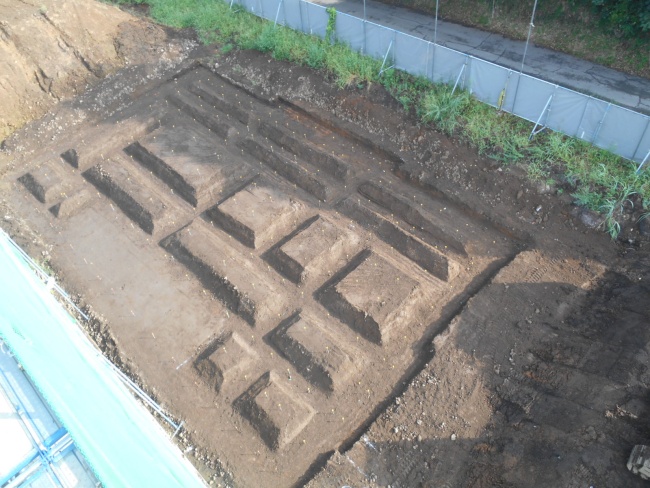

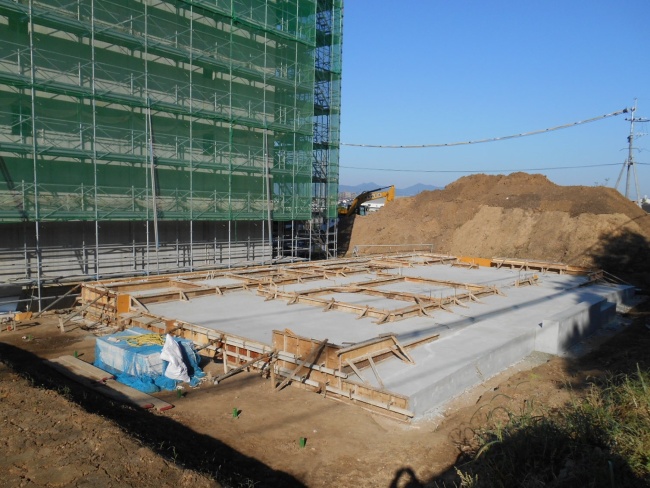

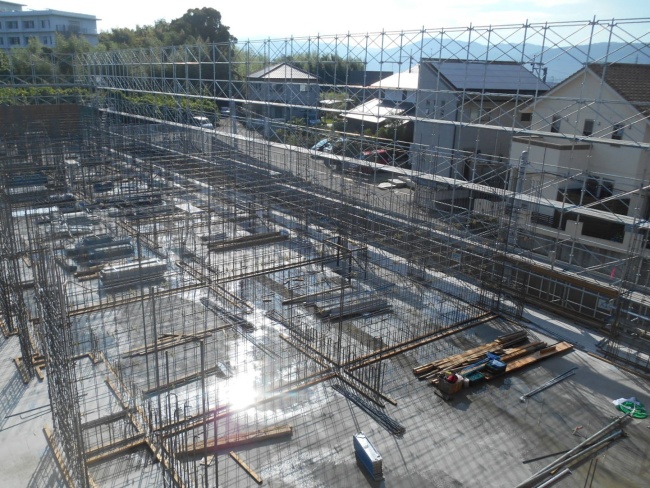

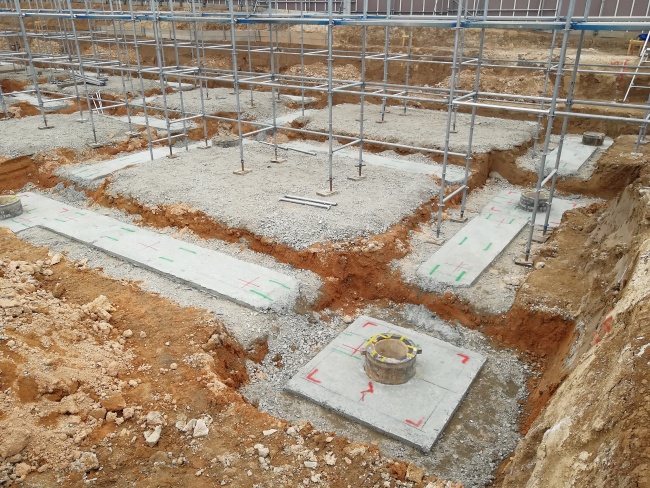

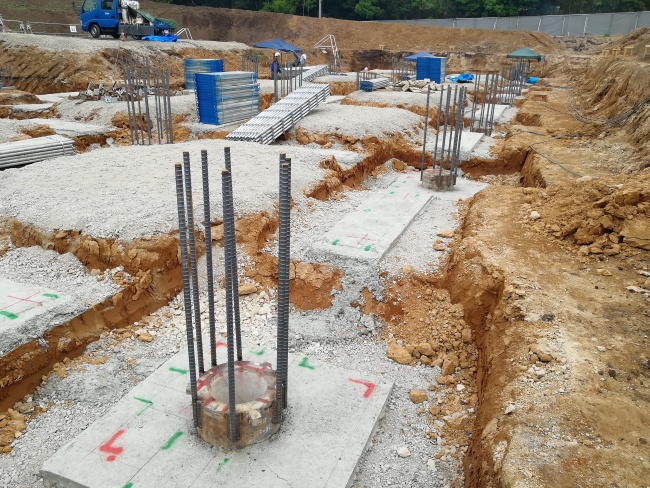

平成31年4月 建設工事(基礎工事状況)

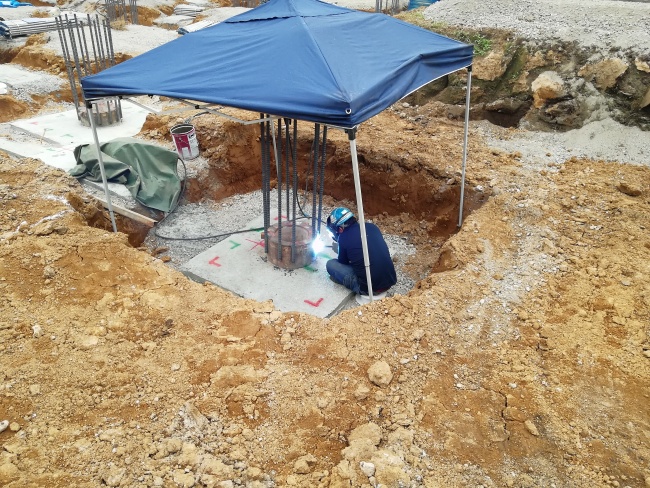

平成31年4月 建設工事(杭頭補強筋溶接完了)
平成31年4月 建設工事(杭頭補強筋溶接状況)

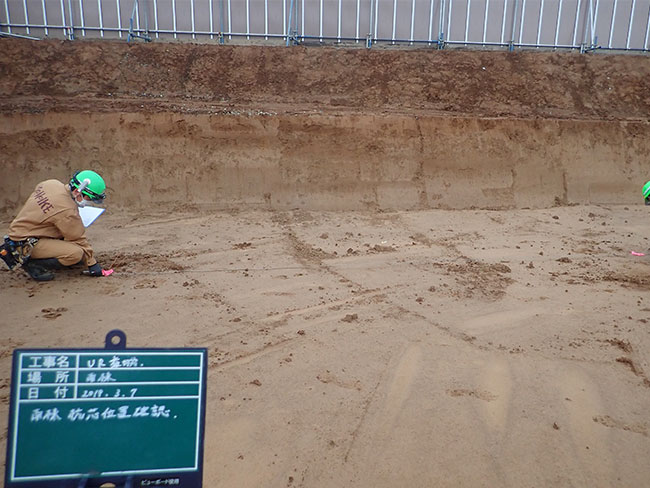

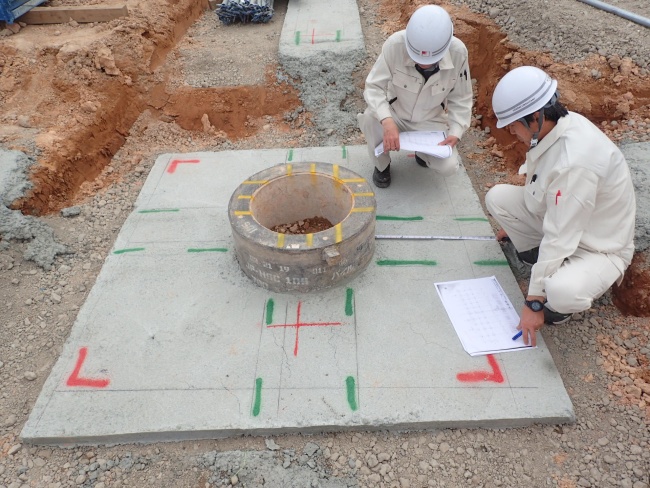

平成31年4月 建設工事(杭芯確認状況)
平成31年4月 建設工事(捨コン打設完了)
平成31年4月 建設工事(捨コン打設状況)
平成31年4月 建設工事(現場定例状況)
平成31年4月 建設工事(2次掘削状況)

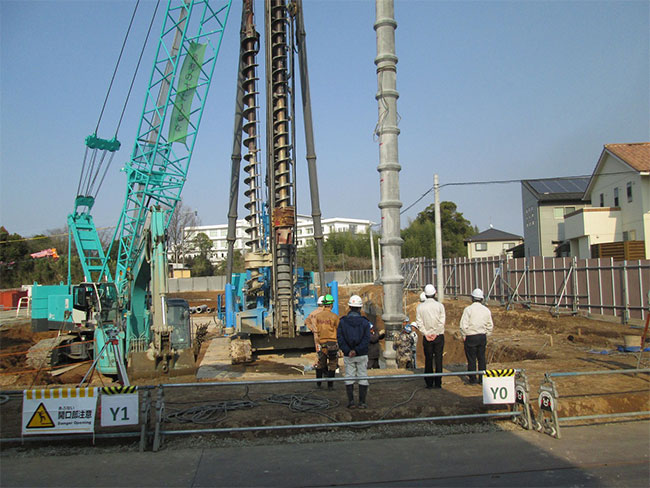

平成31年4月 建設工事(北棟杭工事完了)

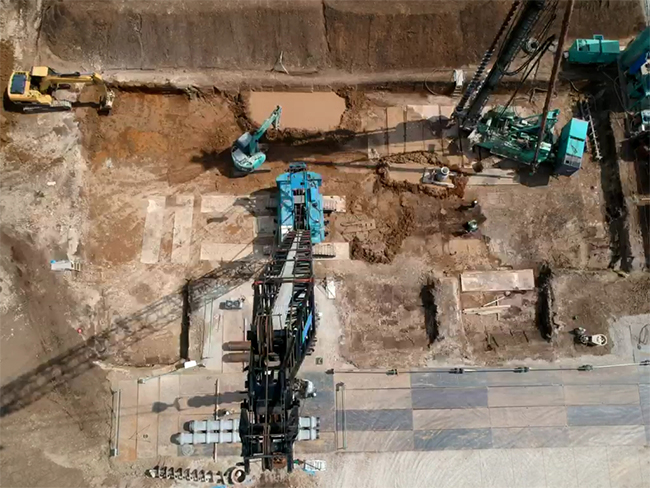

平成31年4月 建設工事(北棟杭施工状況)
平成31年4月 建設工事(敷地全景)

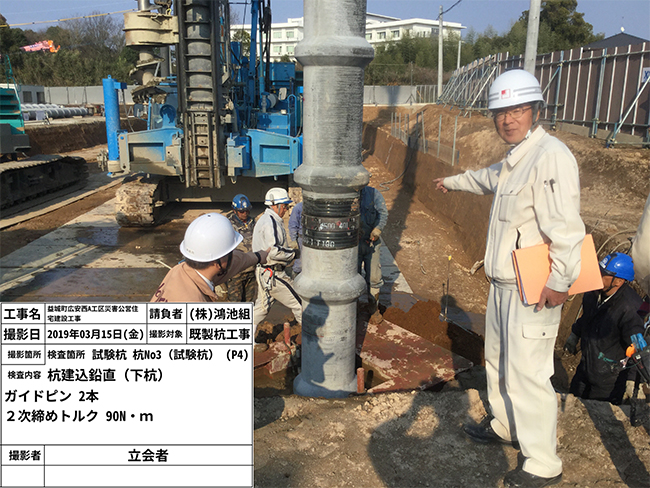

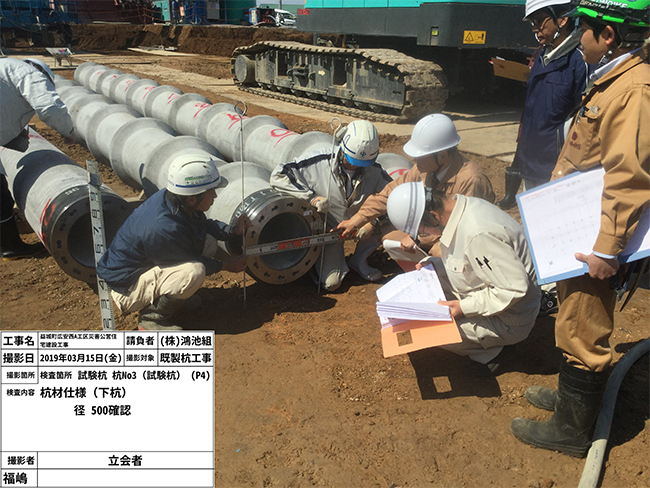

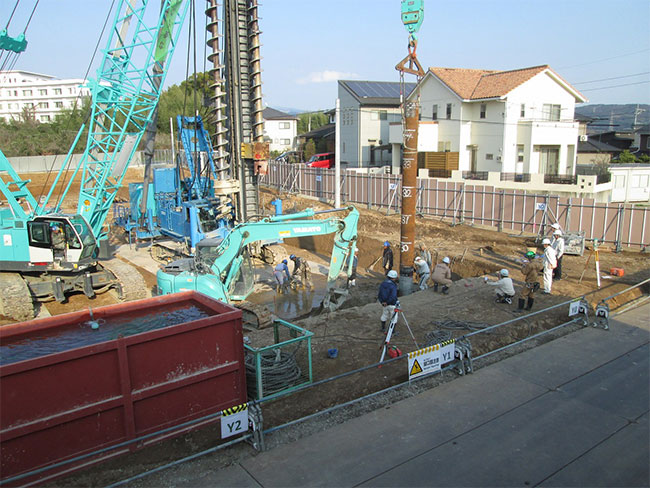

平成31年4月 建設工事(南棟試験杭接手確認)
平成31年4月 建設工事(杭径確認)
平成31年4月 建設工事(南棟試験杭)

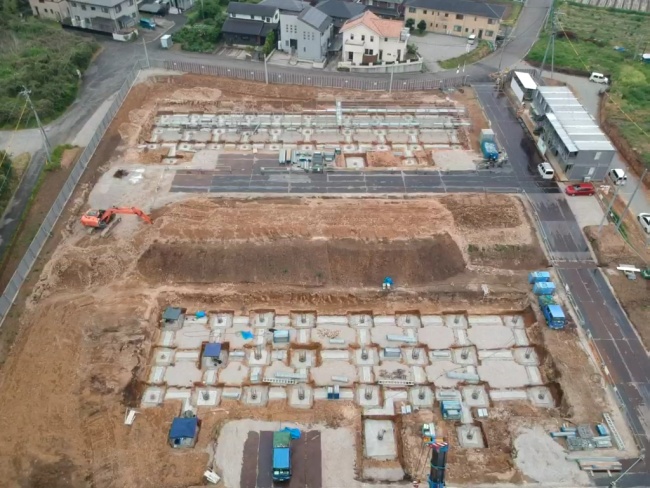

平成31年4月 建設工事(敷地状況)

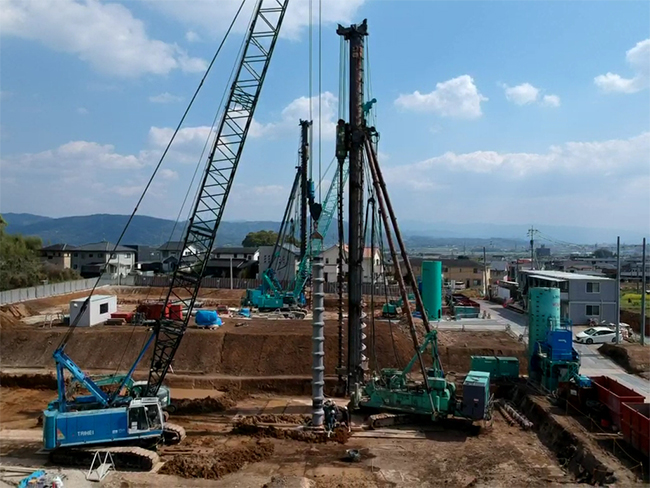

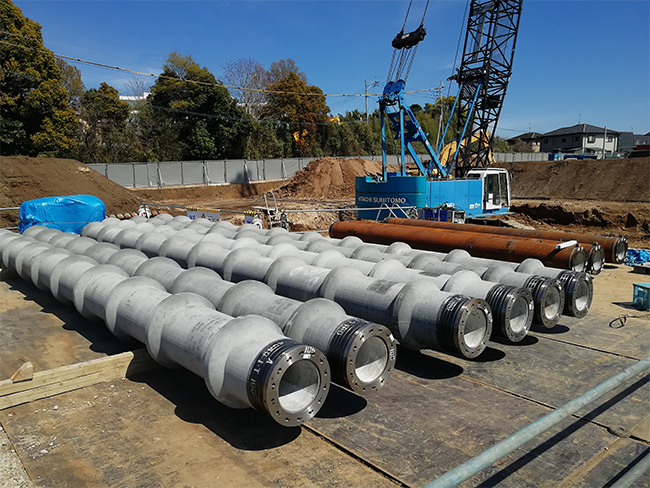

平成31年4月 建設工事(杭搬入状況)
平成31年4月 建設工事(杭施工状況)

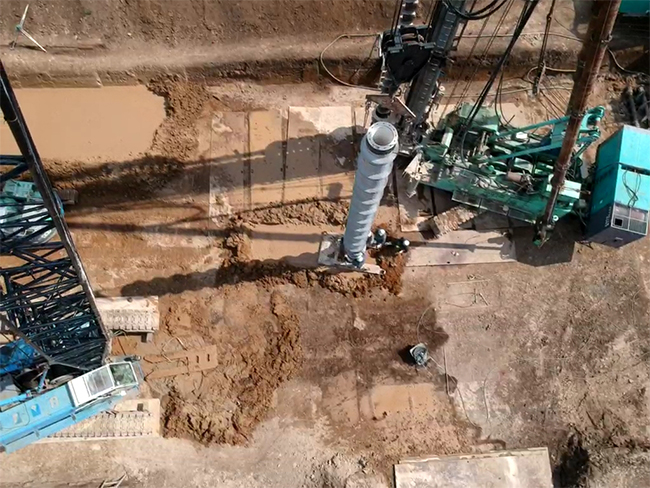

平成31年4月 建設工事(北棟PC杭施工状況)
平成31年4月 建設工事(北棟杭施工状況)

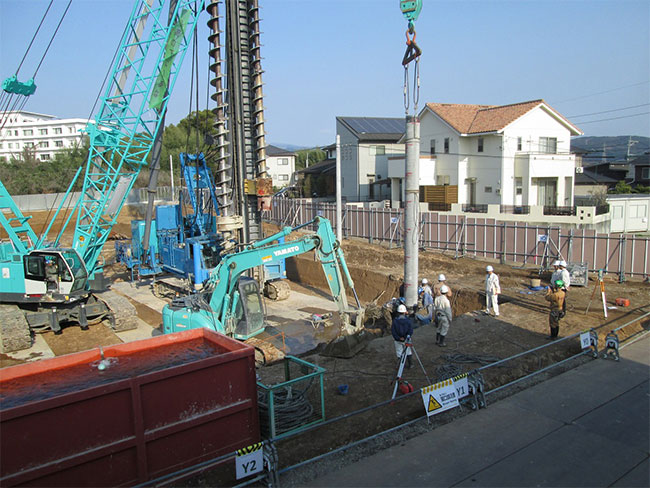

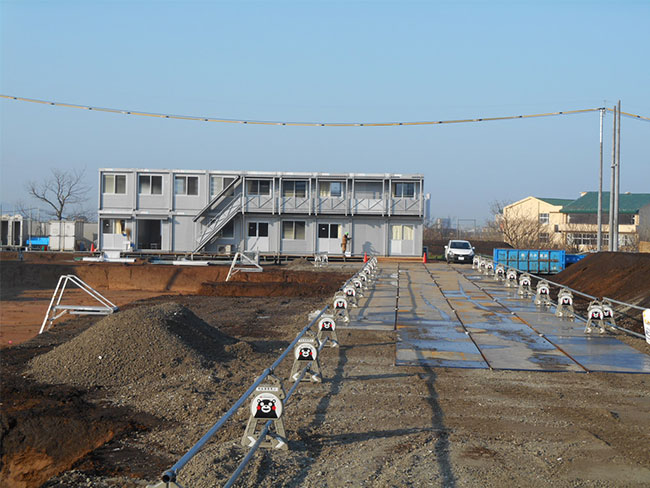

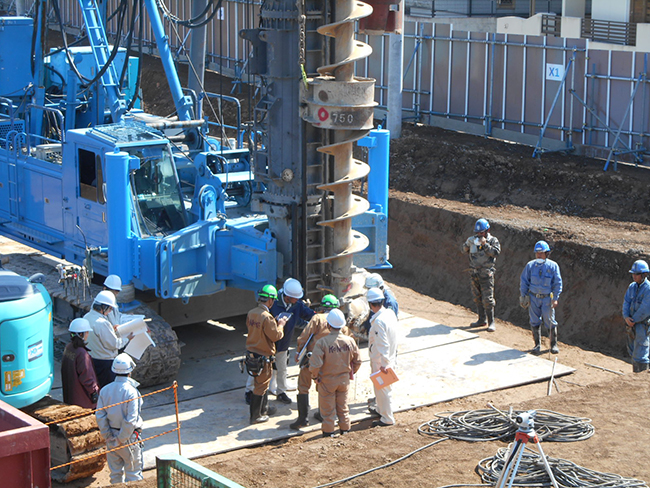

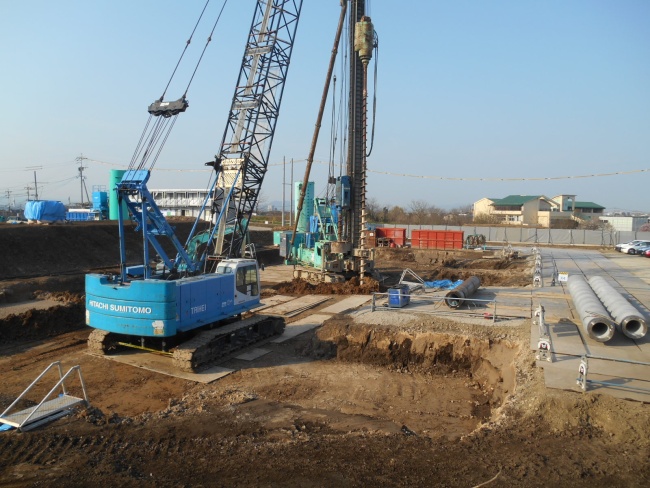

平成31年3月 建設工事(試験杭打設状況鋼管杭部)
平成31年3月 建設工事(試験杭打設状況リブ無部)
平成31年3月 建設工事(試験杭打設状況リブ付部)
平成31年3月 建設工事(杭重機組立完了)
平成31年3月 建設工事(杭重機搬入)
平成31年3月 建設工事(南棟杭芯確認)
平成31年3月 建設工事(仮設設置状況)
平成31年3月 建設工事(先行掘削状況)
平成31年2月 建設工事(安全祈願祭記念撮影)
平成31年2月 建設工事(益城町長鍬入れの儀)
平成31年2月 建設工事(安全祈願祭)
平成31年2月 建設工事(安全祈願祭)
平成31年2月 建設工事(安全祈願祭)

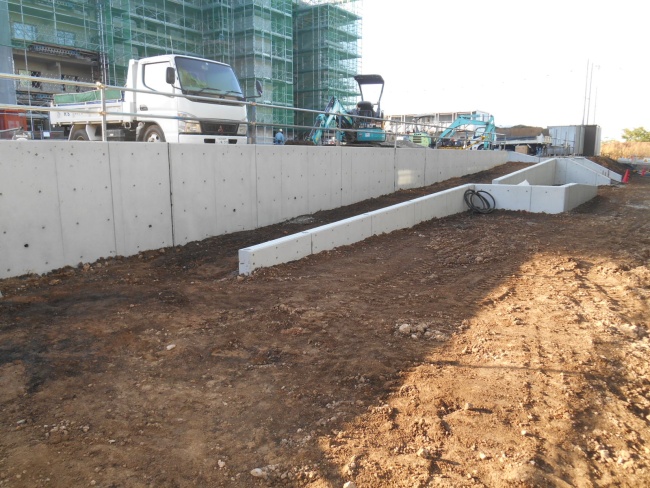

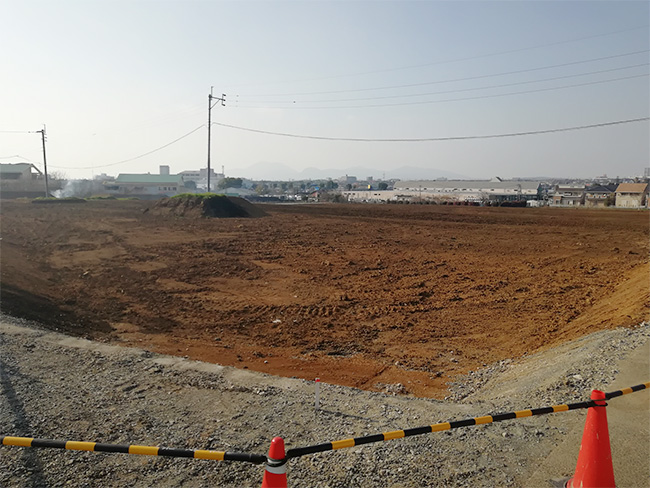

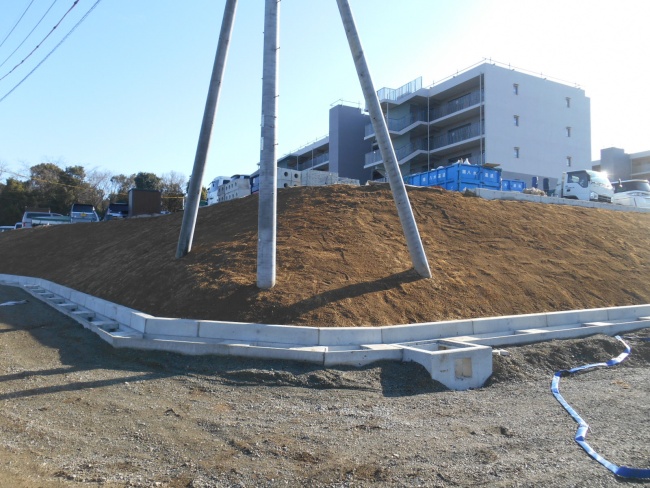

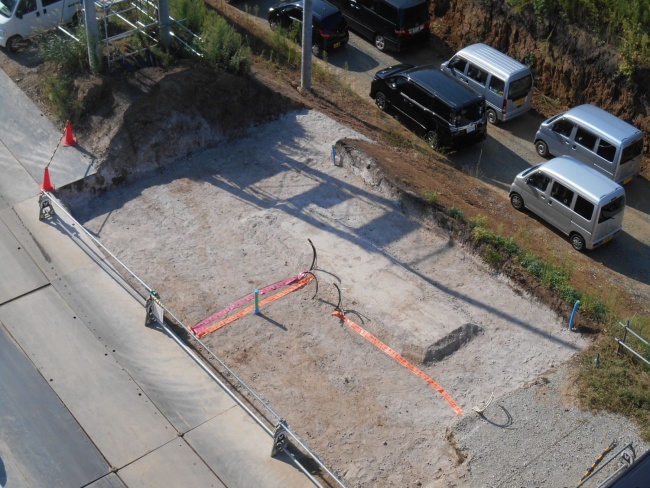

平成31年2月 宅地整備工事(着手前状況)

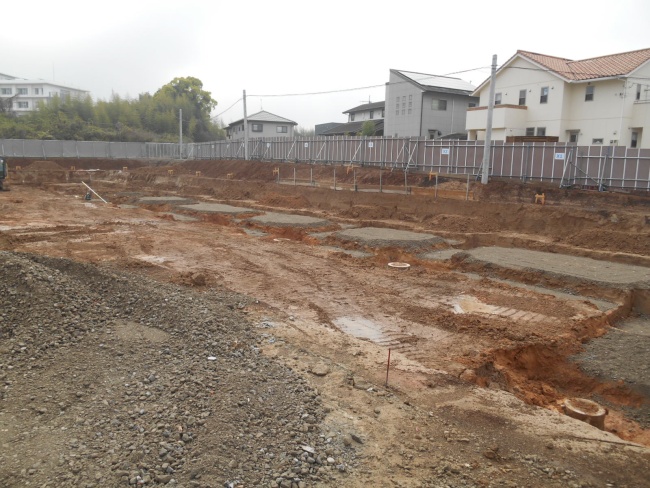

平成30年12月 建設工事(着手前状況)

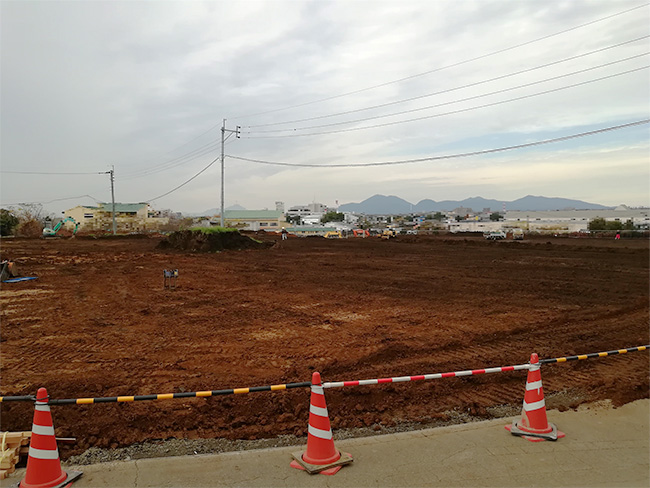

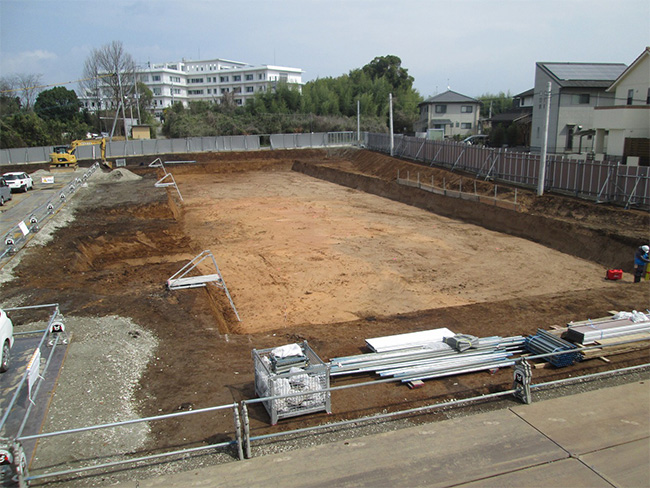

平成30年4月 建設工事(着手前状況)
