嘉島町蔵園団地 建物の状況

蔵園団地

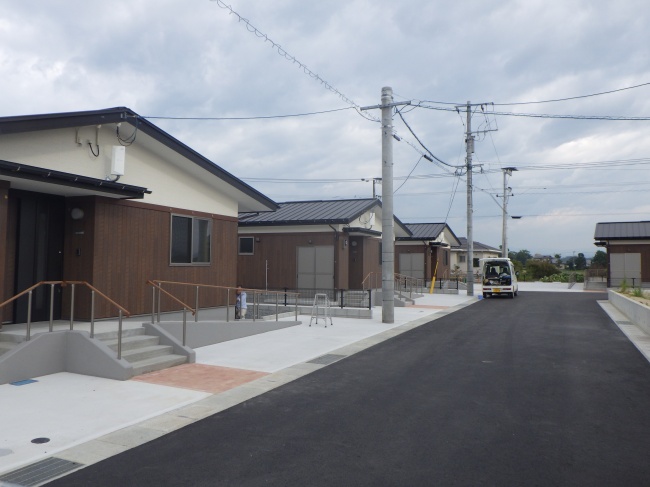

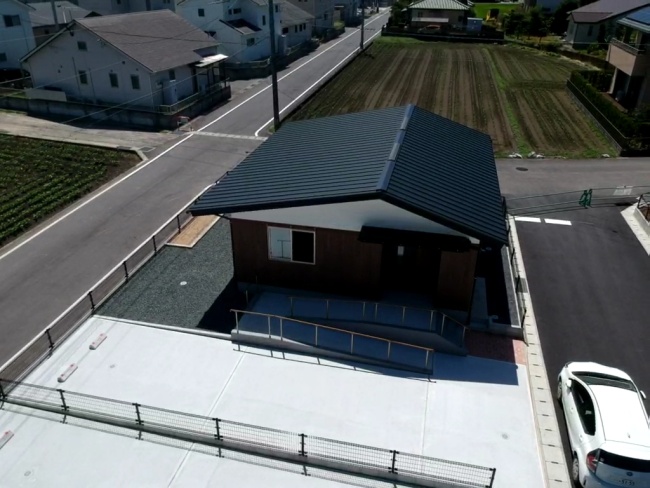

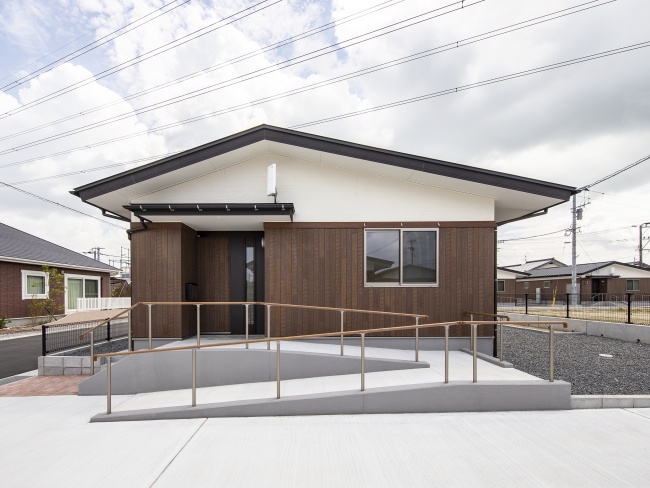

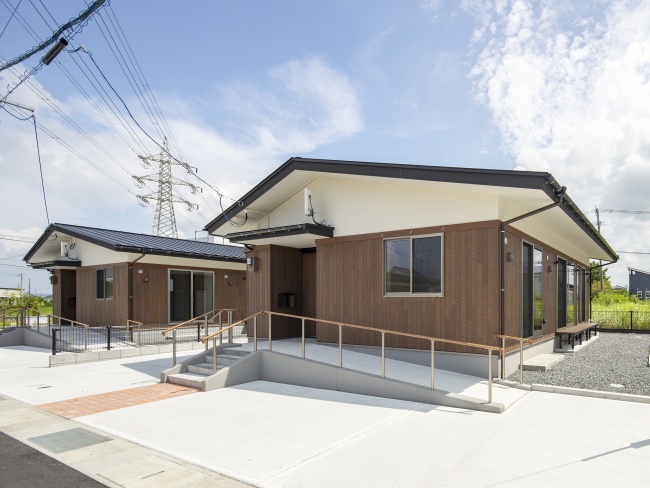

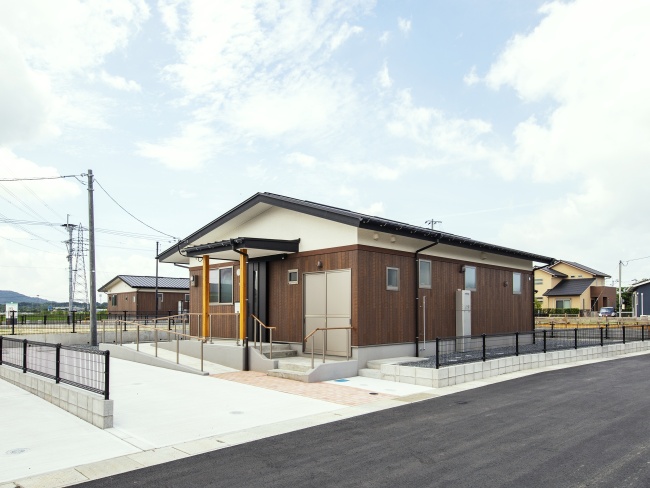

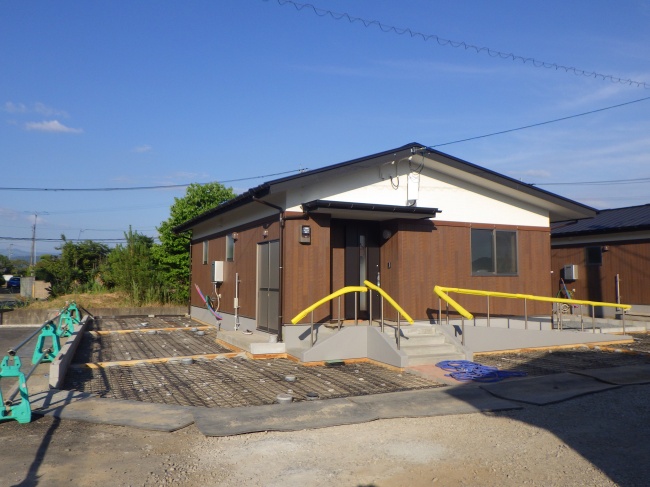

令和元年9月 建設工事(南西側住戸外観)完成写真

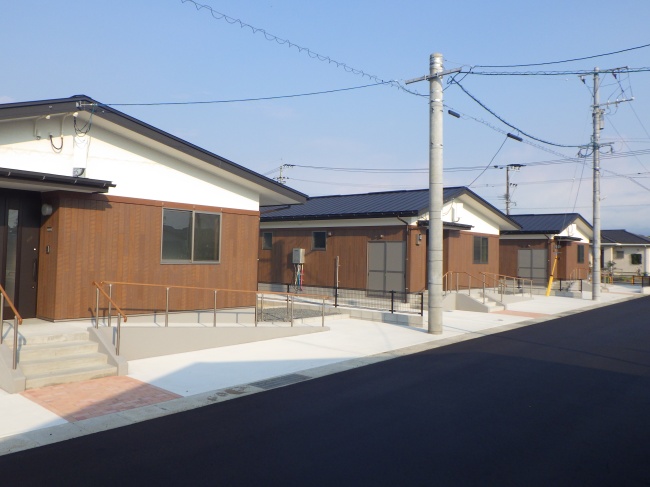

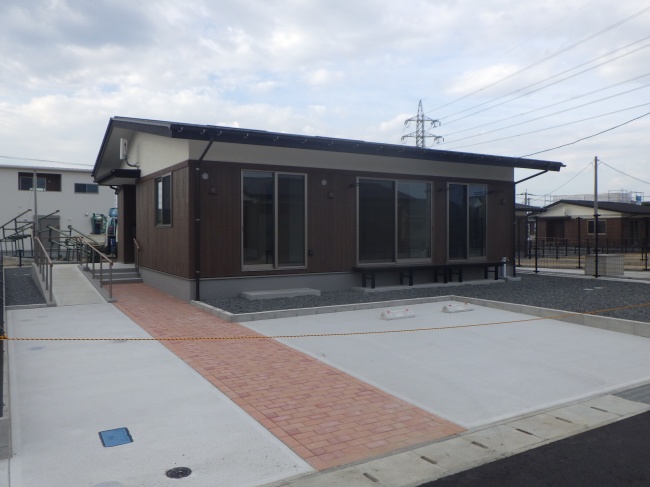

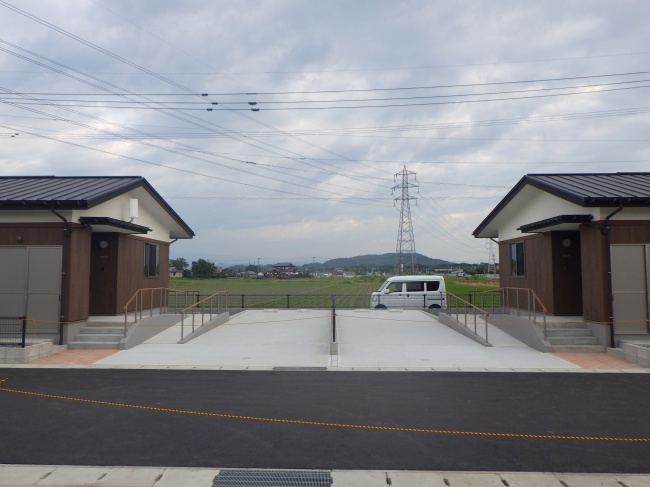

令和元年9月 建設工事(北東側住戸外観)完成写真
令和元年9月 建設工事(北東側住戸外観)完成写真

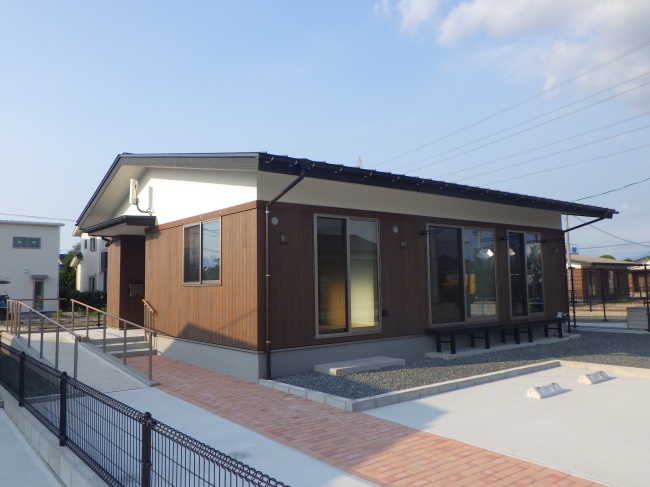

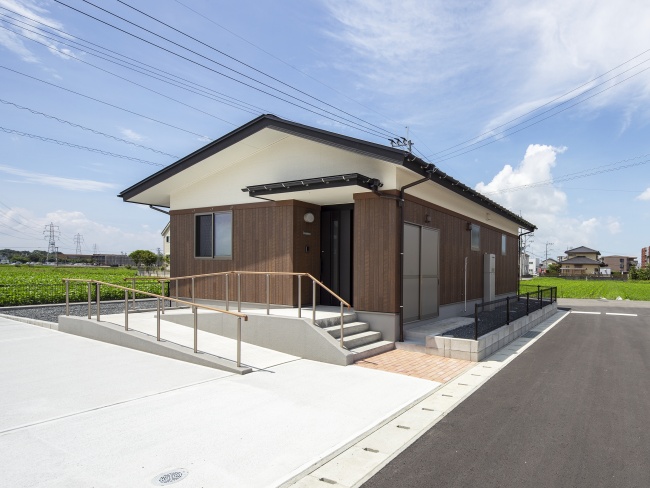

令和元年9月 建設工事(東側住戸外観)完成写真
令和元年9月 建設工事(西側住戸外観)完成写真

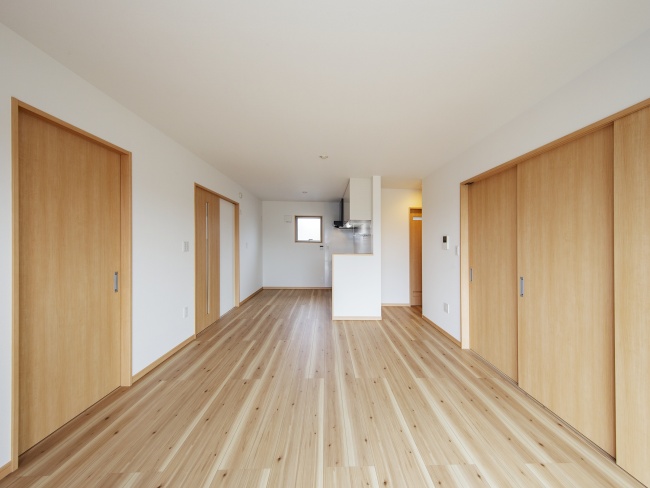

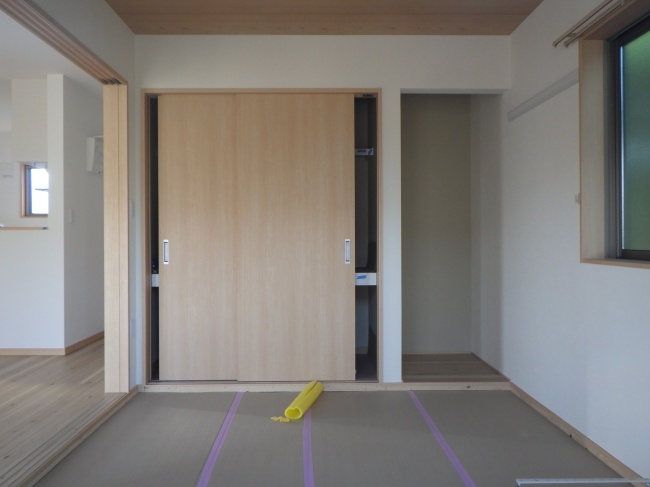

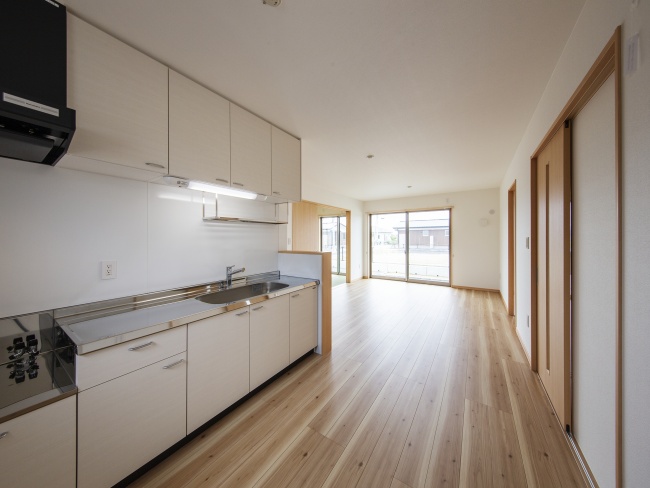

令和元年9月 建設工事(2LDK)完成写真
令和元年9月 建設工事(2LDK)完成写真

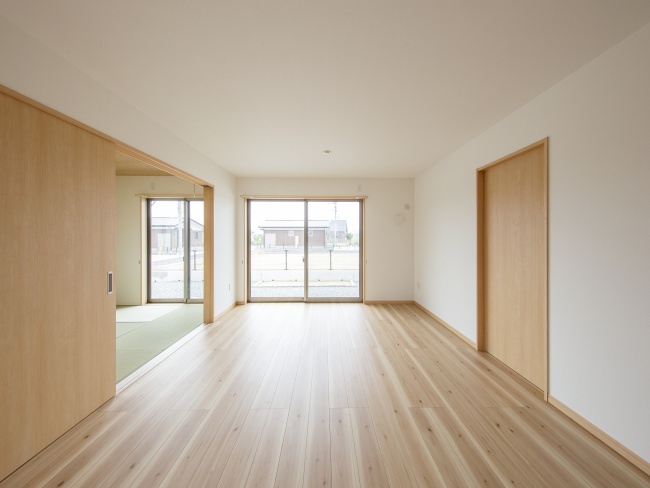

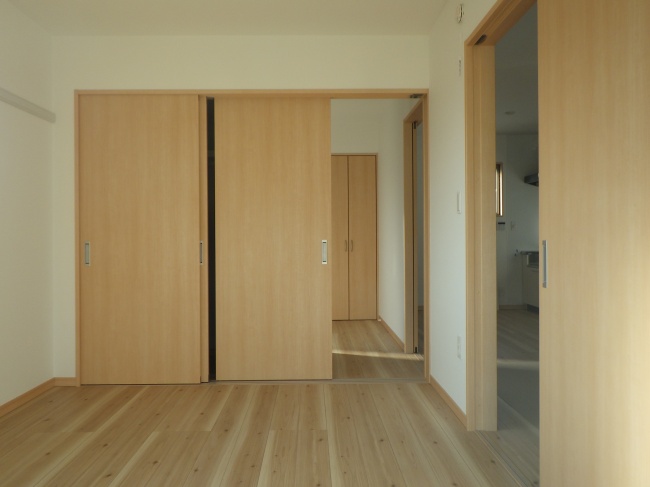

令和元年9月 建設工事(2LDK 居室)完成写真
令和元年9月 建設工事(2LDK)完成写真

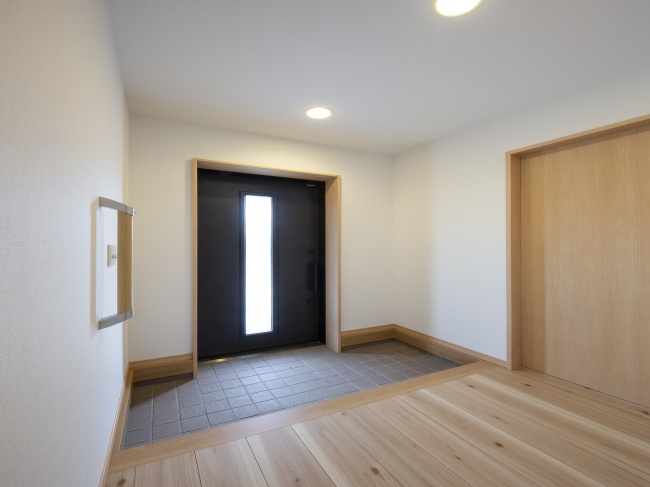

令和元年9月 建設工事(3LDK 玄関)完成写真

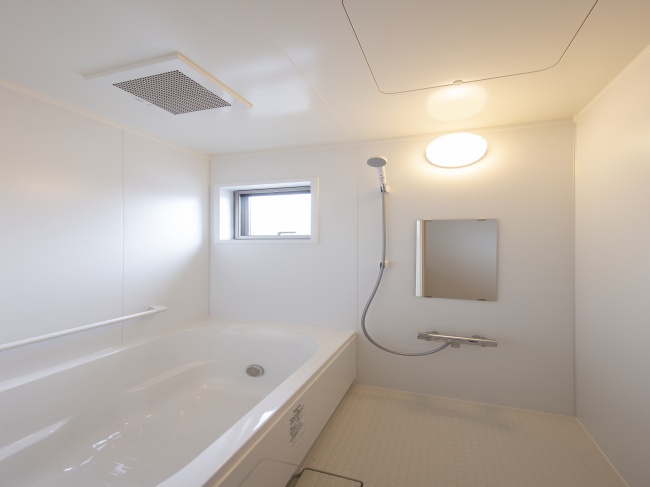

令和元年9月 建設工事(2LDK 浴室)完成写真

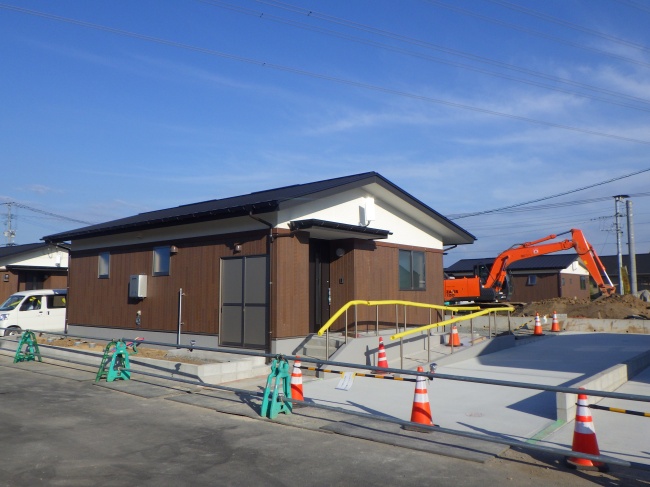

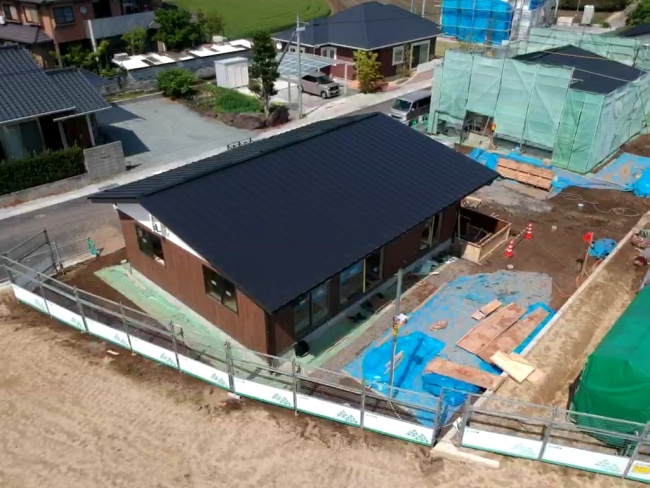

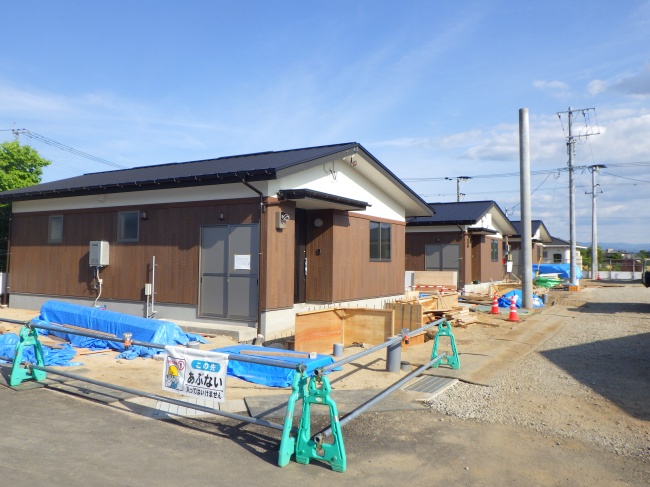

令和元年8月 建設工事(現場状況)
令和元年8月 建設工事(現場状況)
令和元年8月 建設工事(現場状況)
令和元年8月 建設工事(現場状況)
令和元年8月 建設工事(現場状況)
令和元年8月 建設工事(現場状況)
令和元年8月 建設工事(現場状況)

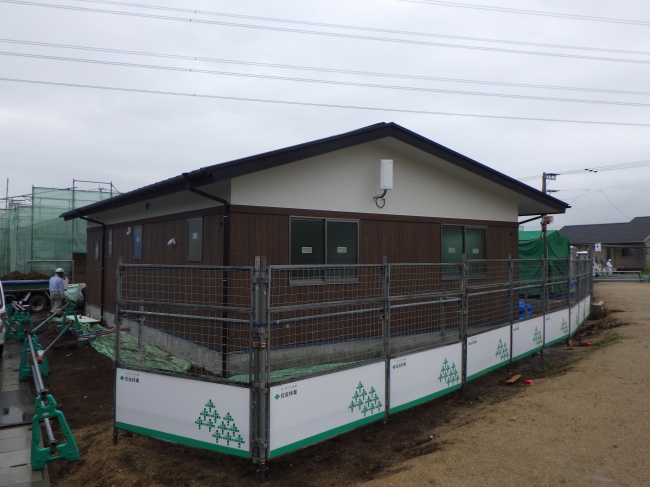

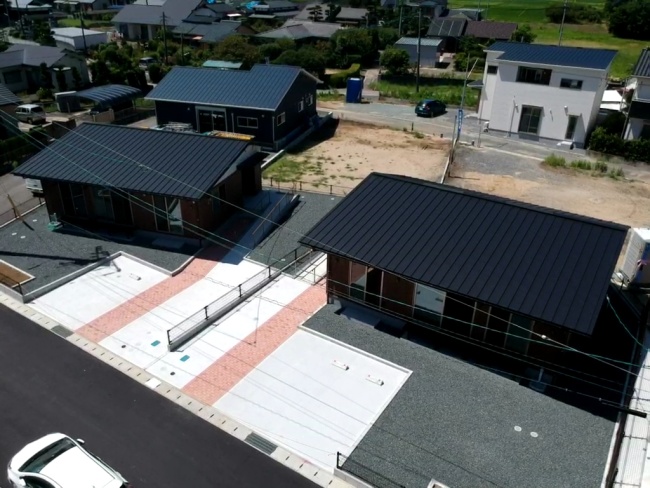

令和元年7月 建設工事(検査前状況)
令和元年7月 建設工事(検査前状況)
令和元年7月 建設工事(検査前状況)
令和元年7月 建設工事(検査前状況)
令和元年7月 建設工事(検査前状況)
令和元年7月 建設工事(道路舗装状況)
令和元年7月 建設工事(緑地整備状況)
令和元年7月 建設工事(駐車場工事完了)

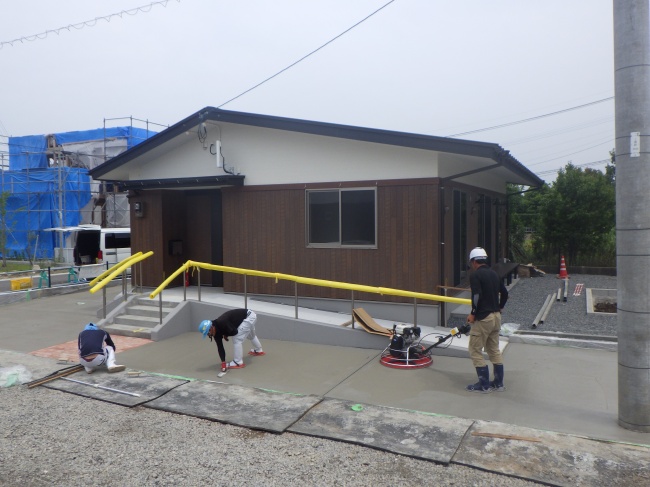

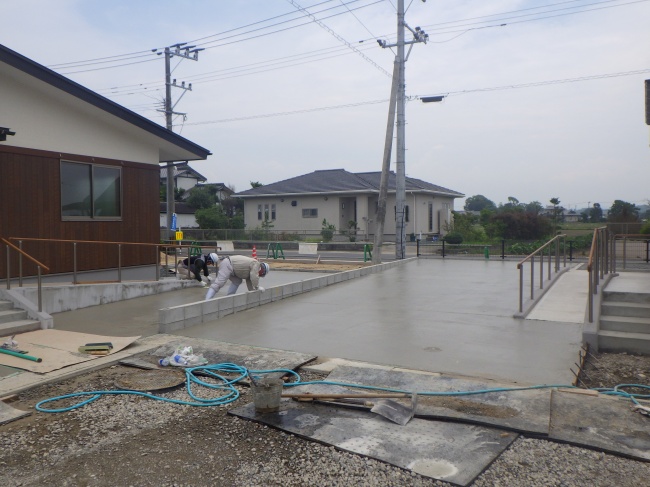

令和元年7月 建設工事(外構コン押え状況)
令和元年7月 建設工事(外構コン押え状況)
令和元年7月 建設工事(外構コン押え状況)

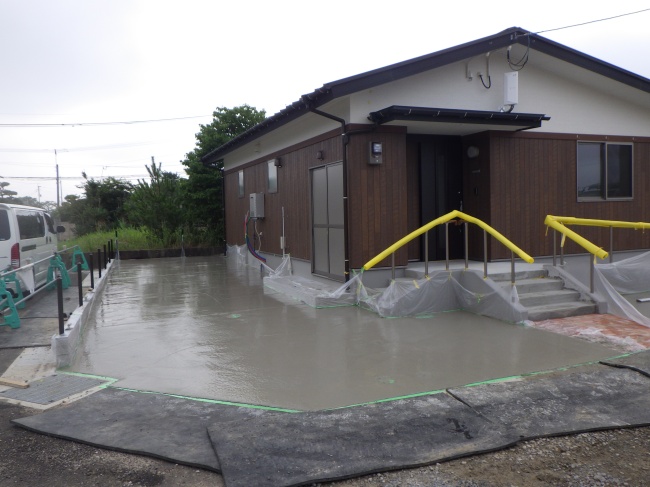

令和元年7月 建設工事(外構コン打設状況)
令和元年6月 建設工事(外構工事状況)
令和元年6月 建設工事(外構工事状況)
令和元年6月 建設工事(外構工事状況)
令和元年6月 建設工事(内装工事状況)
令和元年6月 建設工事(内装工事状況)
令和元年6月 建設工事(外構施工状況)
令和元年6月 建設工事(スロープ工事状況)
令和元年6月 建設工事(外部状況)

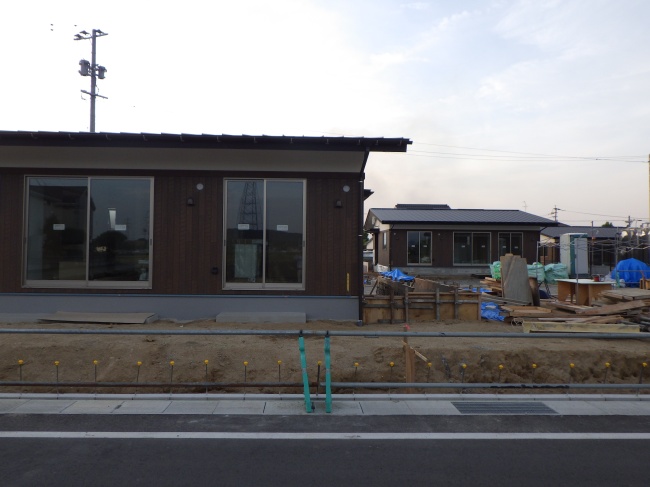

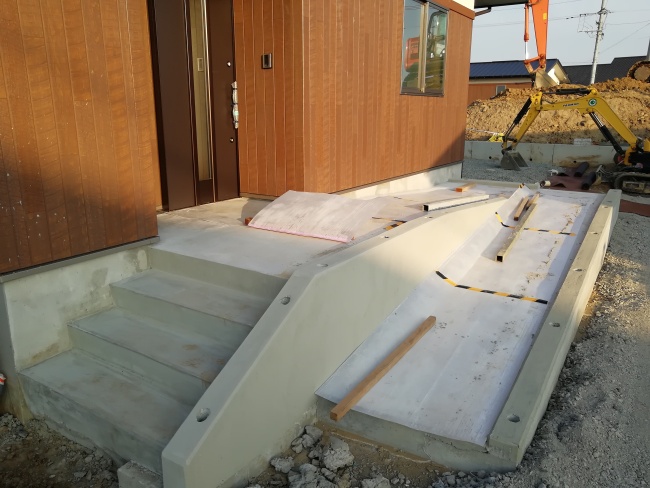

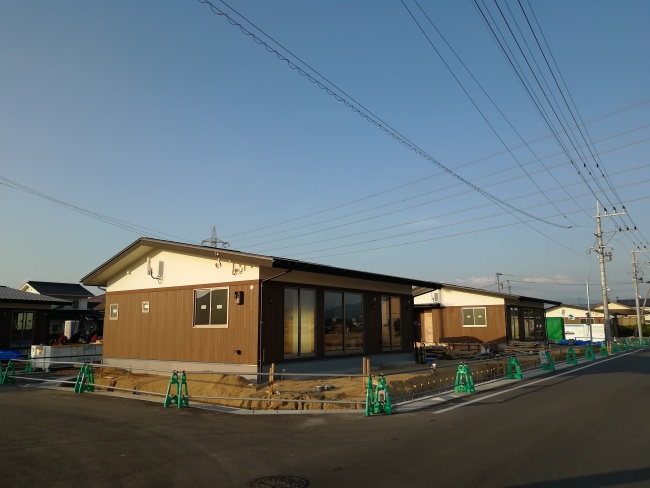

令和元年5月 建設工事(現場状況)
令和元年5月 建設工事(足場解体完了)
令和元年5月 建設工事(足場解体完了)

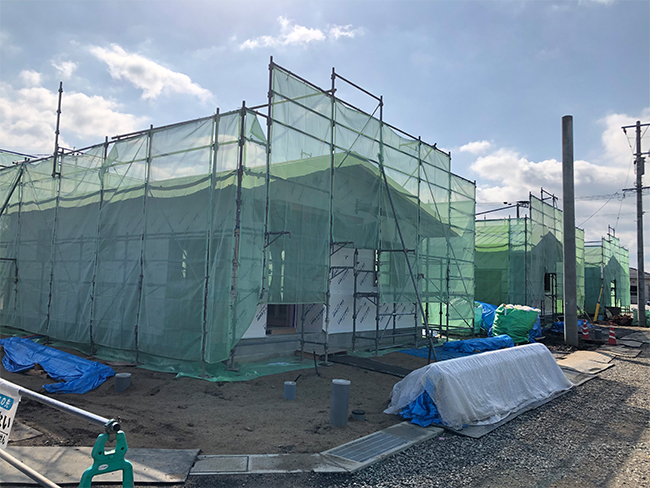

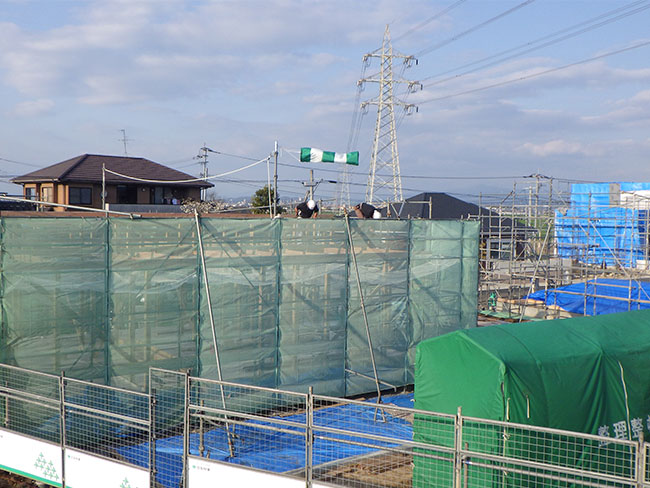

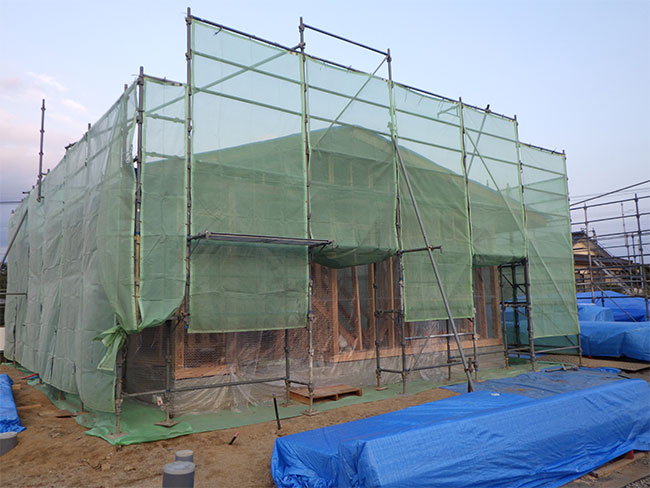

平成31年4月 建設工事(足場解体状況)
平成31年4月 建設工事(足場解体状況)

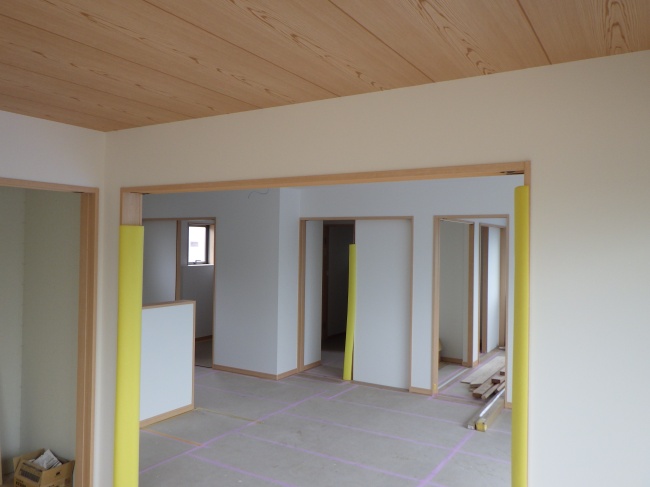

平成31年4月 建設工事(内装工事状況)

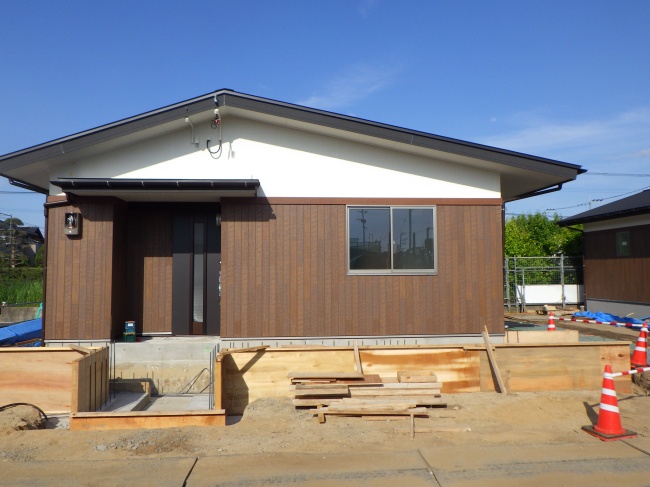

平成31年4月 建設工事(現場状況)

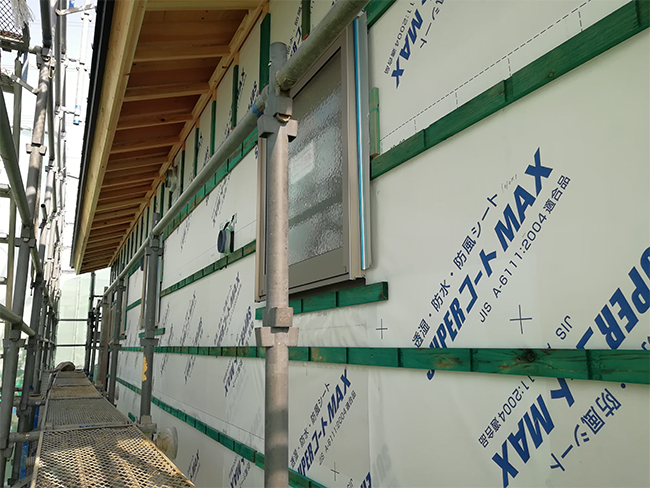

平成31年4月 建設工事(外壁施工状況)

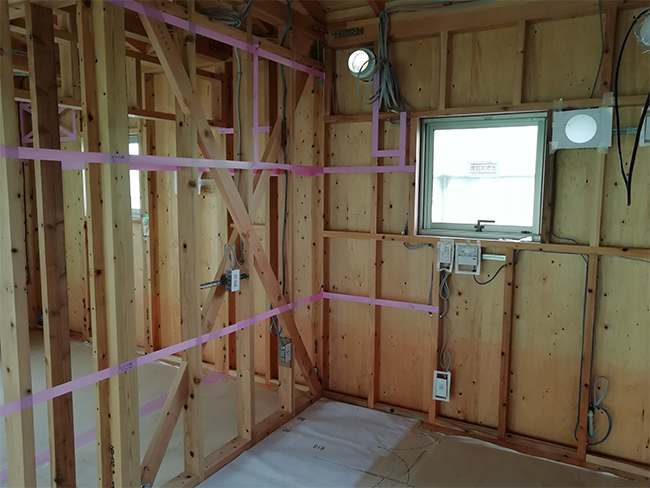

平成31年4月 建設工事(軸組確認)

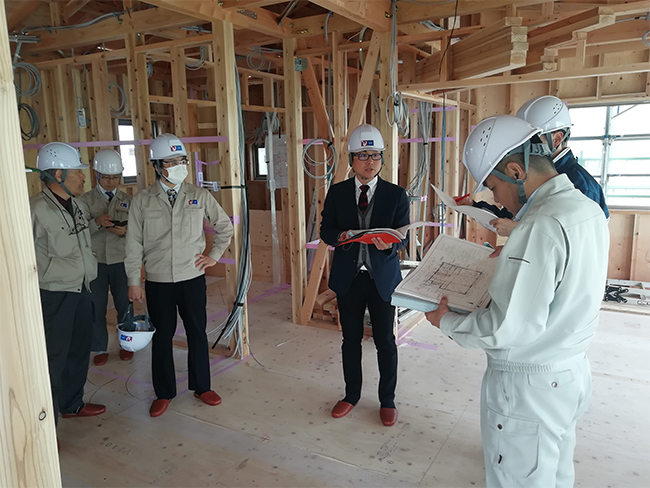

平成31年4月 建設工事(軸組検討会)
平成31年4月 建設工事(軸組検討会)
平成31年4月 建設工事(軸組検討会)
平成31年3月 建設工事(敷地状況)
平成31年3月 建設工事(建方状況)

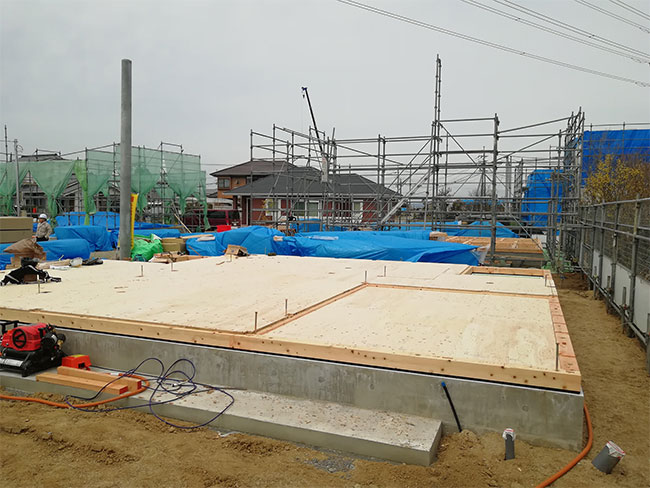

平成31年3月 建設工事(床施工状況)
平成31年3月 建設工事(基礎土台施工)

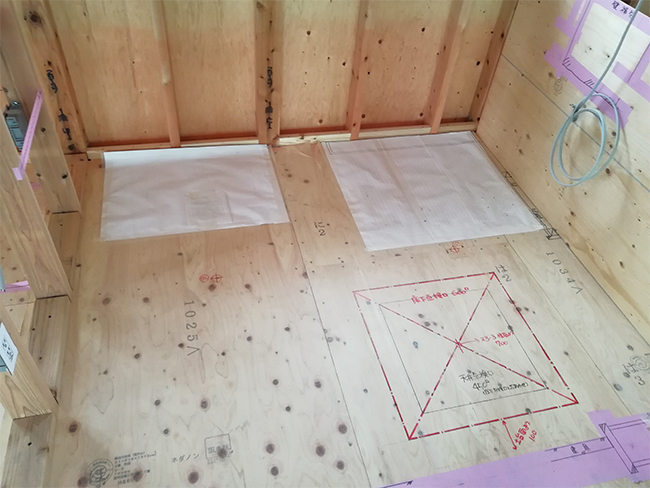

平成31年3月 建設工事(床下配管状況)

平成31年3月 建設工事(基礎コンクリート打設完了)

平成31年2月 建設工事(基礎型枠工事)

平成31年2月 建設工事(基礎配筋工事)
平成31年2月 建設工事(防湿シート工事)

平成31年1月 建設工事(地盤改良工事)

平成31年1月 建設工事(配置確認)
平成31年1月 建設工事(建物配置確認)

平成31年1月 宅地整備工事(宅地整備状況)

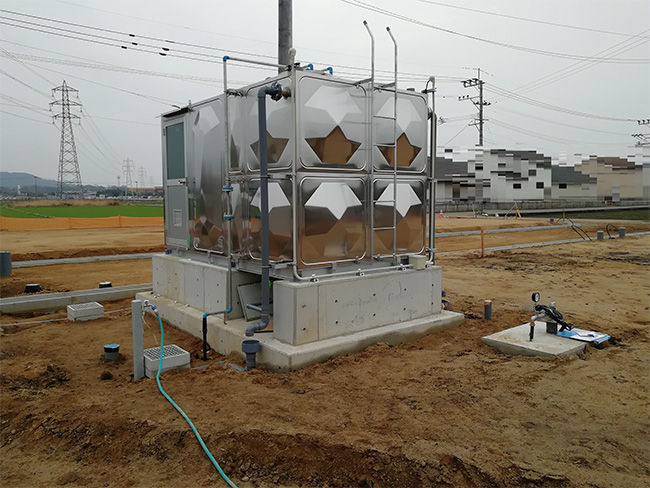

平成31年1月 宅地整備工事(受水槽設置)
平成30年12月 宅地整備工事(道路造成状況)

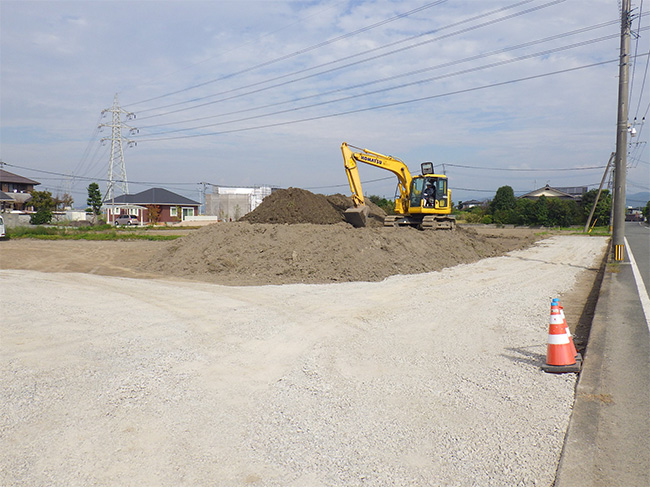

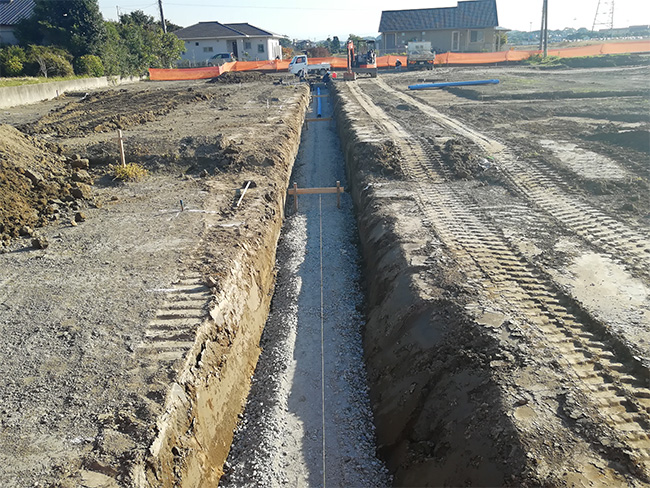

平成30年11月 宅地整備工事(排水管敷設工事)
平成30年10月 宅地整備工事(鋤取り状況)
平成30年8月 宅地整備工事(着手前)

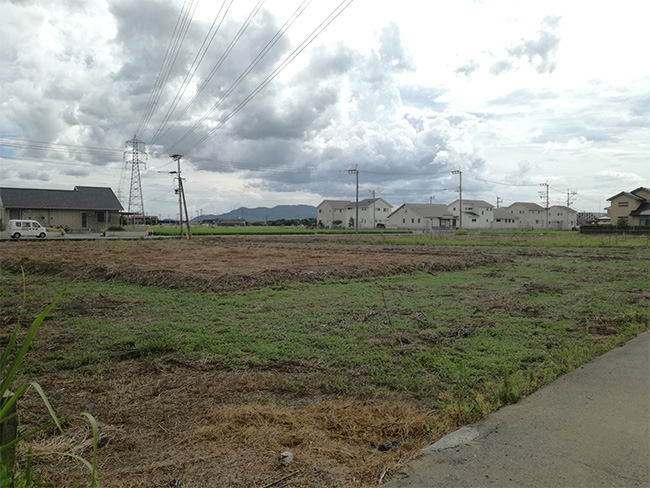

平成30年4月 宅地整備工事(着手前)
